所谓建筑安装工程543管理,就是安装工程管理的5个阶段,4个负责和3个层次。
做好建筑安装工程543管理,是成为一个优秀安装管理工程师的前提;做不好建筑安装工程543管理,那么管理过程就会出现很多痛点。
1、设计阶段
2、招标阶段

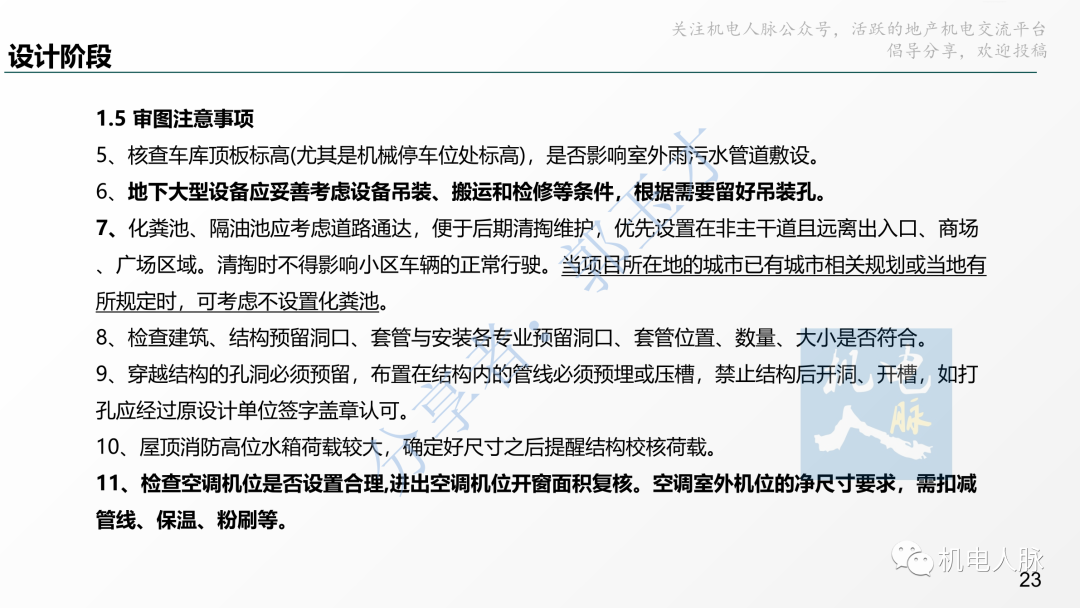

3、施工阶段
4、验收阶段
5、交付阶段
本文介绍设计阶段管理经验分享
1、明确项目定位。
2、深入了解委托方的核心诉求,然后选择相应档次的设计单位。
3、建议选择和管理集团有过合作的设计供方。了解管理集团文化和理念,熟悉管理集团的技术要求和工艺工法。将相关技术要求和工艺工法设计到施工图上,能有效降低沟通成本和提高沟通效率。

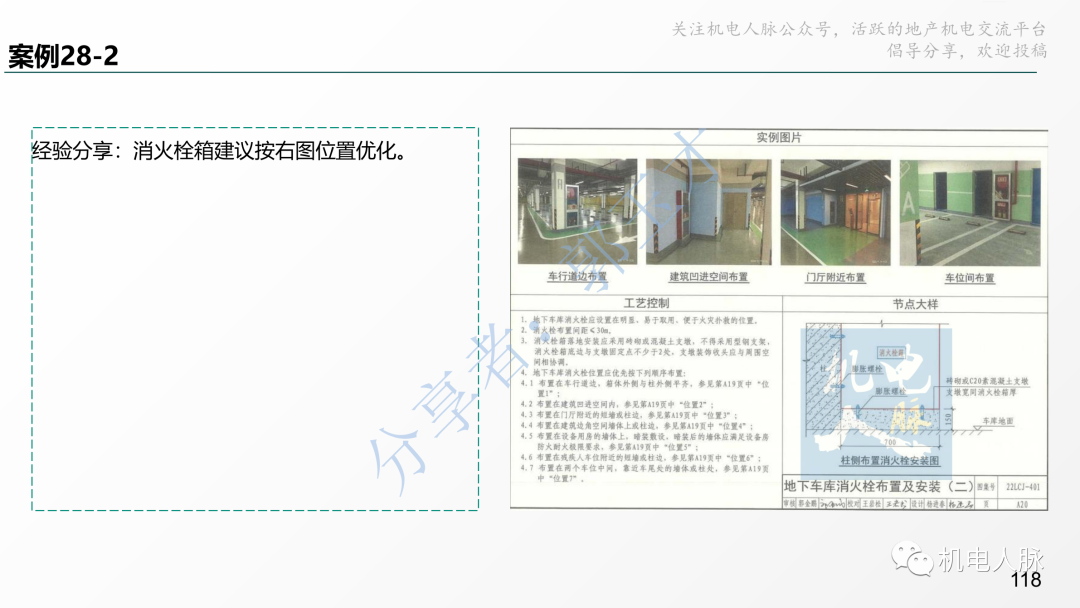

4、选择合格的设计供方能有效避免相关人员不了解集团规定,导致设计疏漏的问题。比如暗敷在石材幕墙内雨水管道用金属管道、雨水斗应采用侧排雨水斗或 87(改)型雨水斗等规定。前期未按集团规定设计,后期只能出设计变更单。增加费用只能签证解决,委托方未必同意。

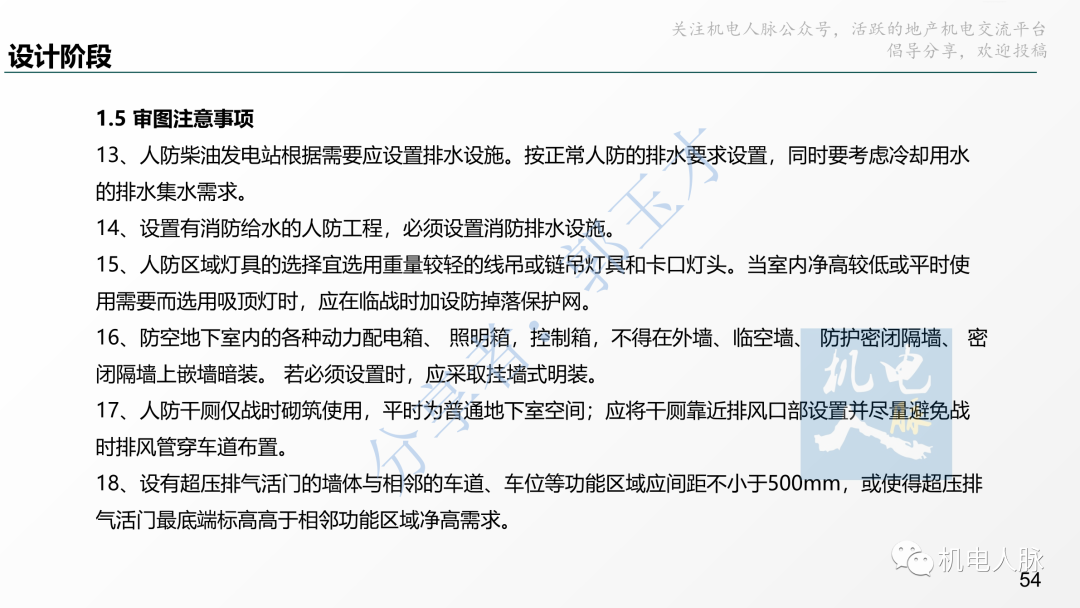

5、设计供方的优势:方案优、出图快、问题少、配合好、满足施工、报批及验收需求。
6、如采用非设计供方,在设计任务书中详细注明集团相关技术要求和工艺工法。
7、如采用非设计供方,建议选择当地设计单位,方便沟通。
8、建议选择经验丰富,业内口碑较好、配合较好的设计单位。

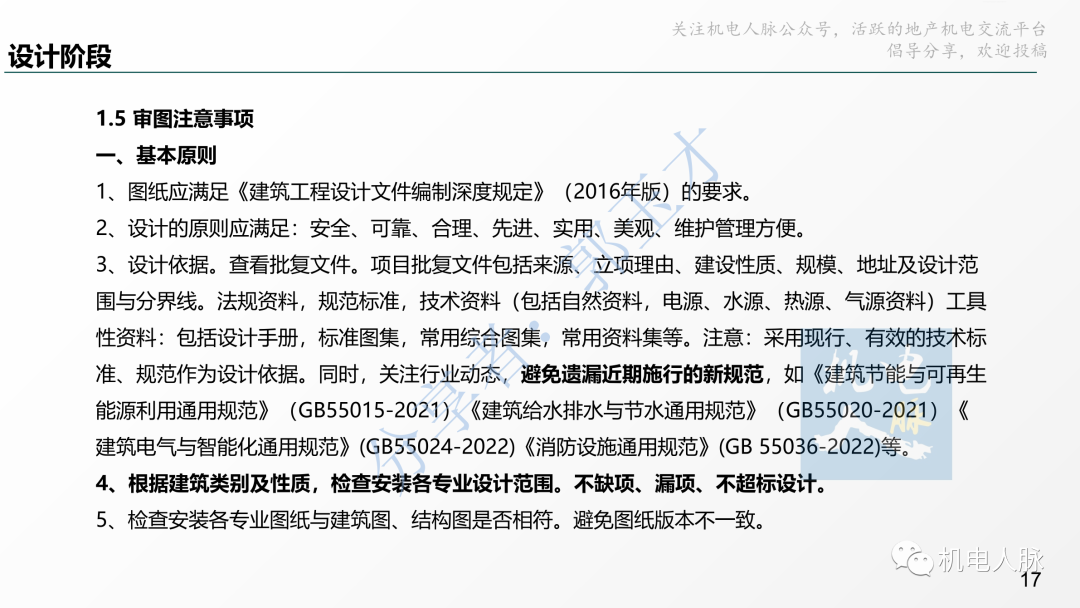

1、设计任务书相关要求按项目定位来确定具体内容和相关细节。

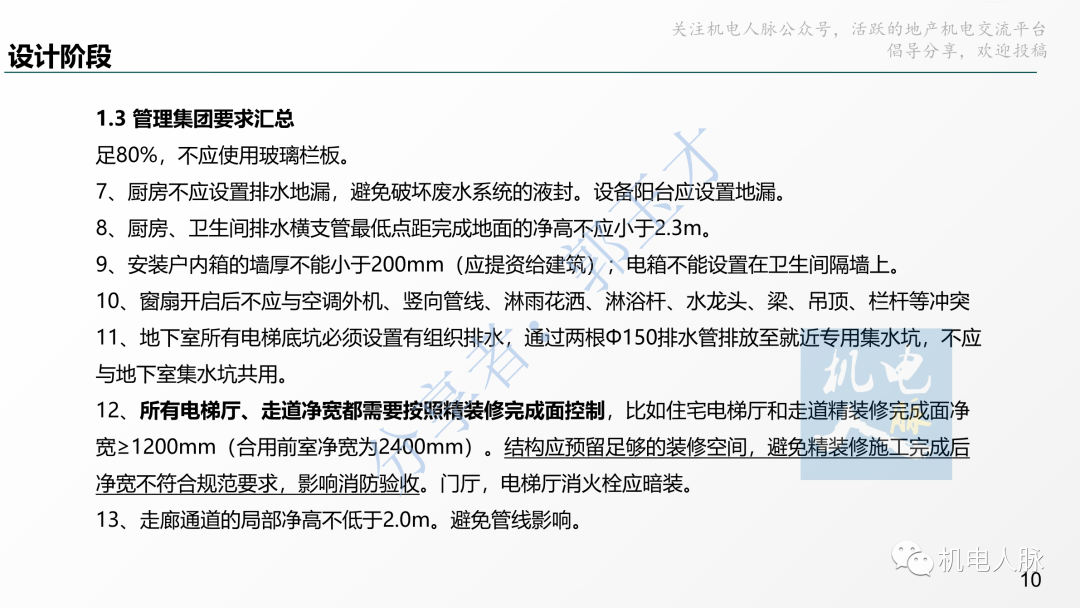

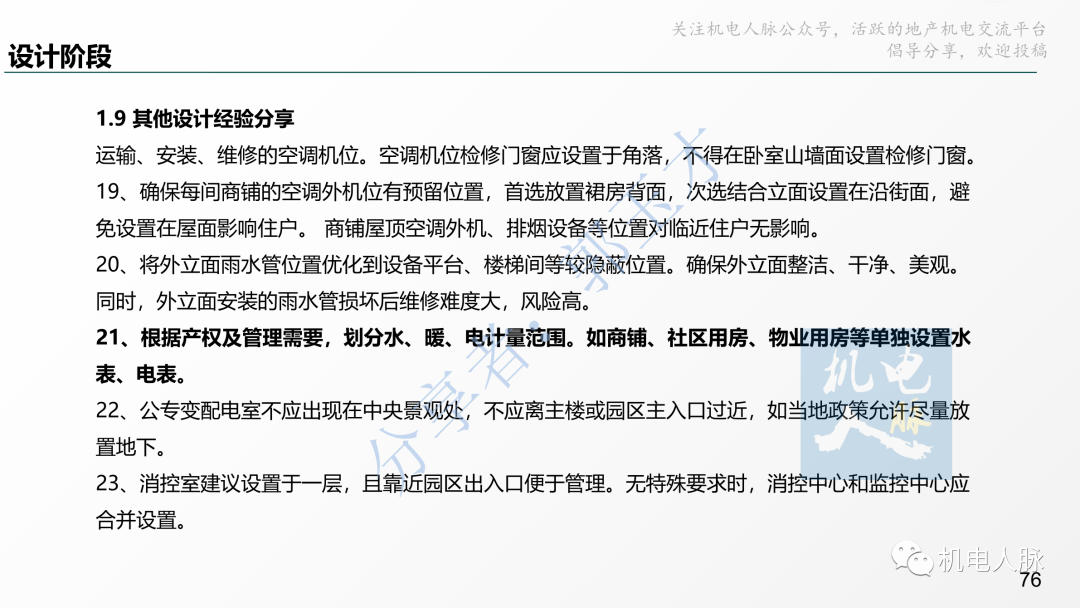

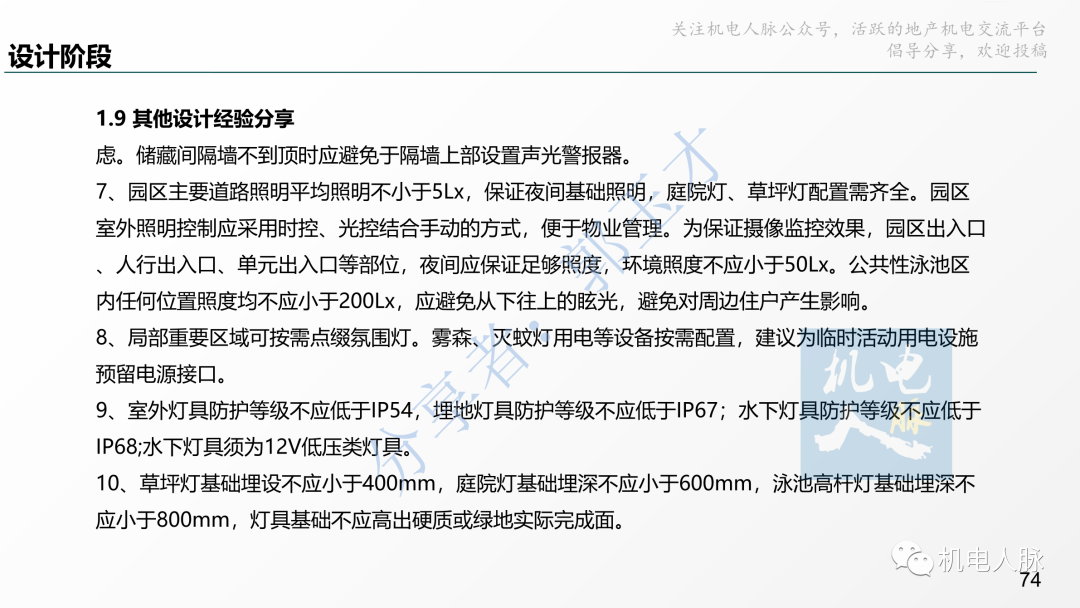

2、设计任务书应明确设计原则。做到安全可靠、经济合理、技术先进、整体美观、维护管理方便。

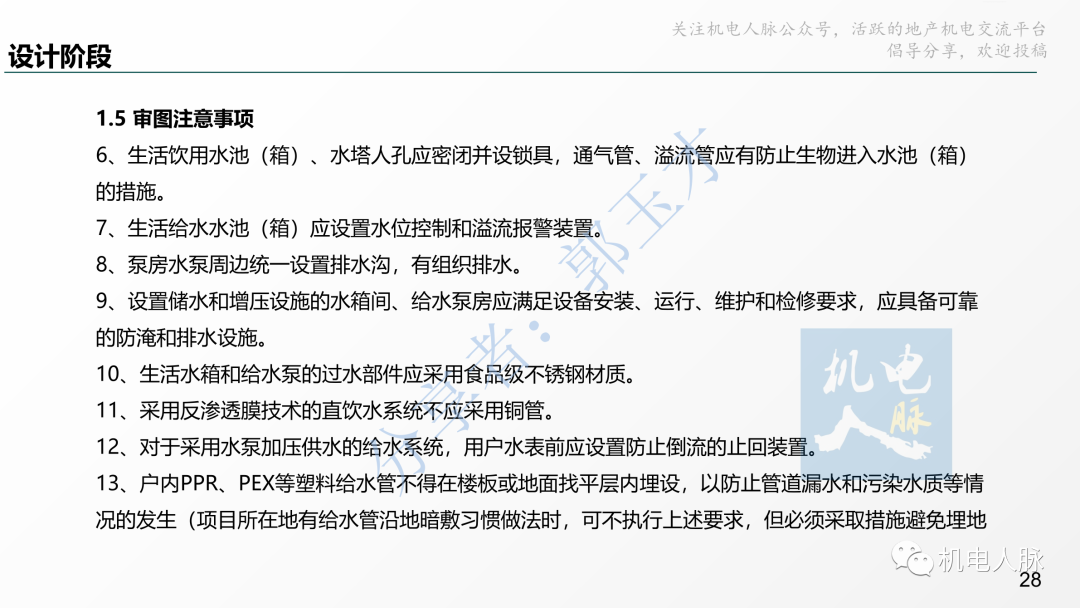

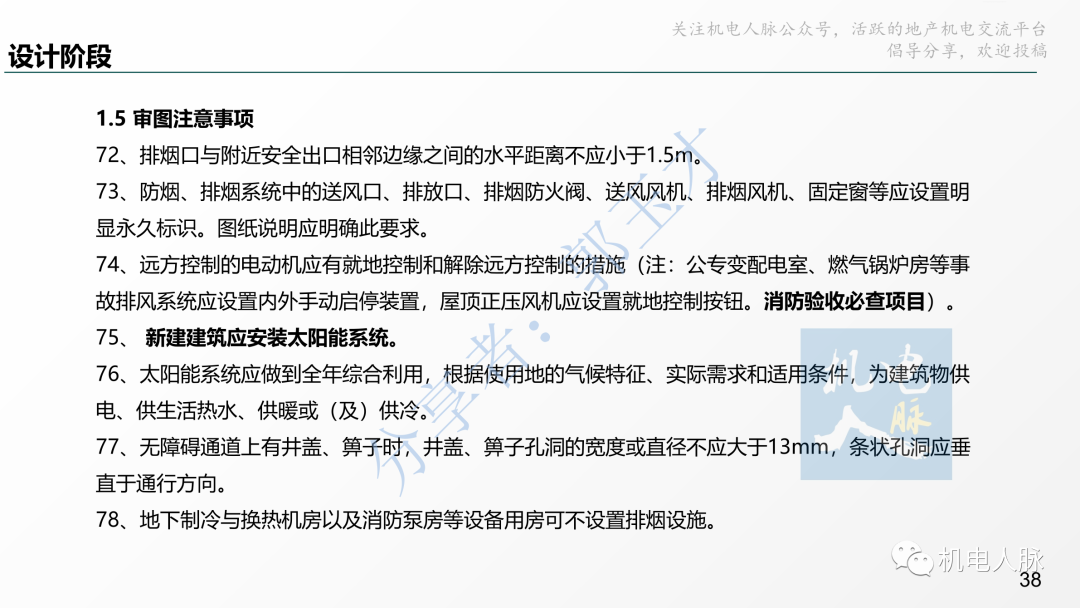

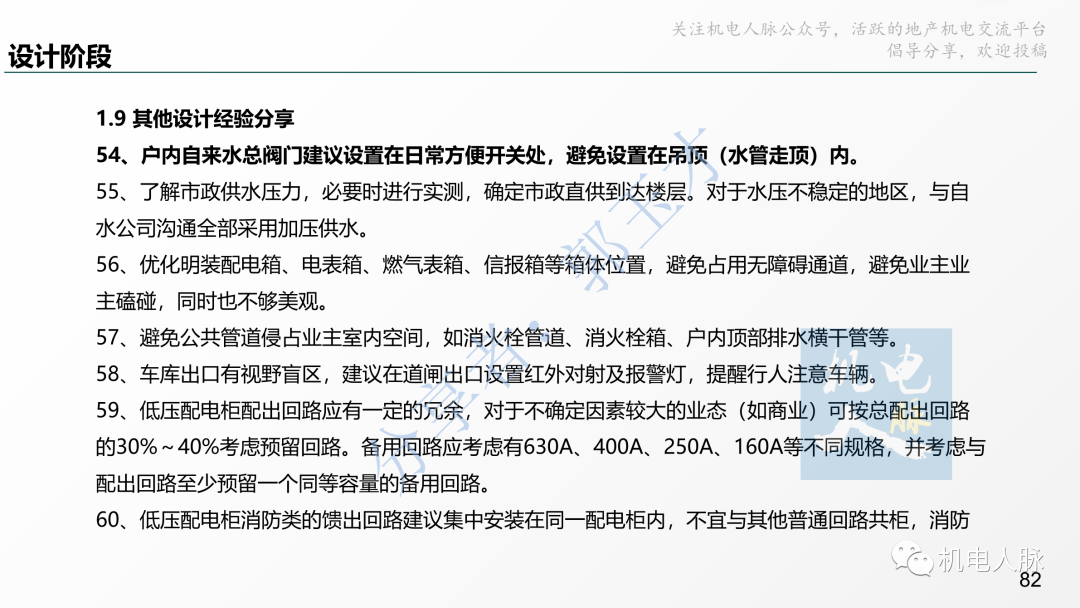

如消防管道连接方式。DN≤80,丝扣连接,DN>80,沟槽连接;阀门处,法兰连接。避免小管径管道沟槽连接,降低成本;如根据负荷用电性质、电流大小确定电缆型号及线径,避免成本浪费。
3、设计任务书应加入管理集团的工艺工法及技术要求。

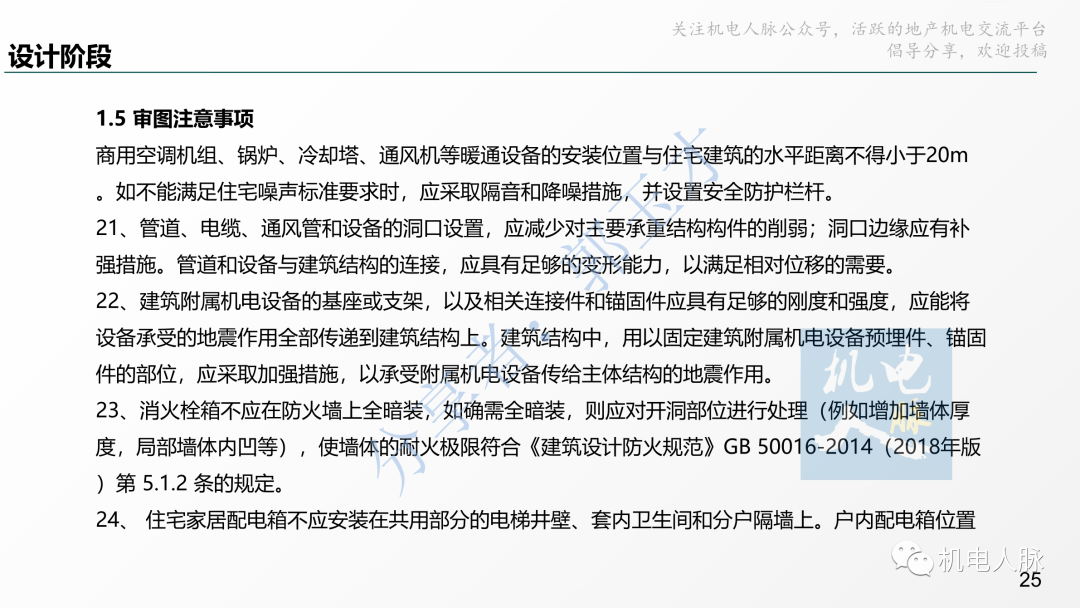

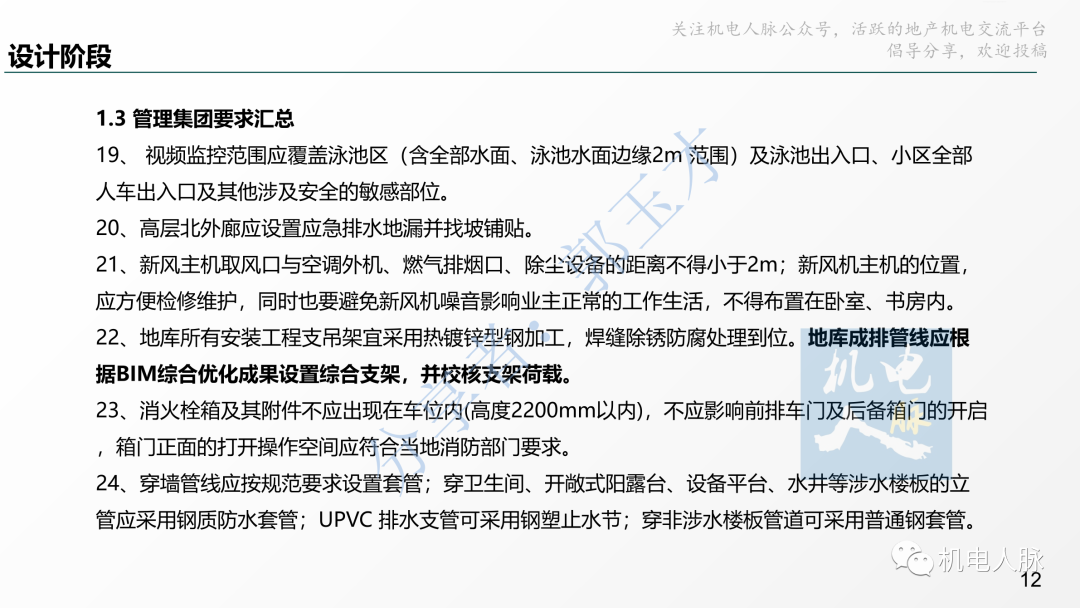

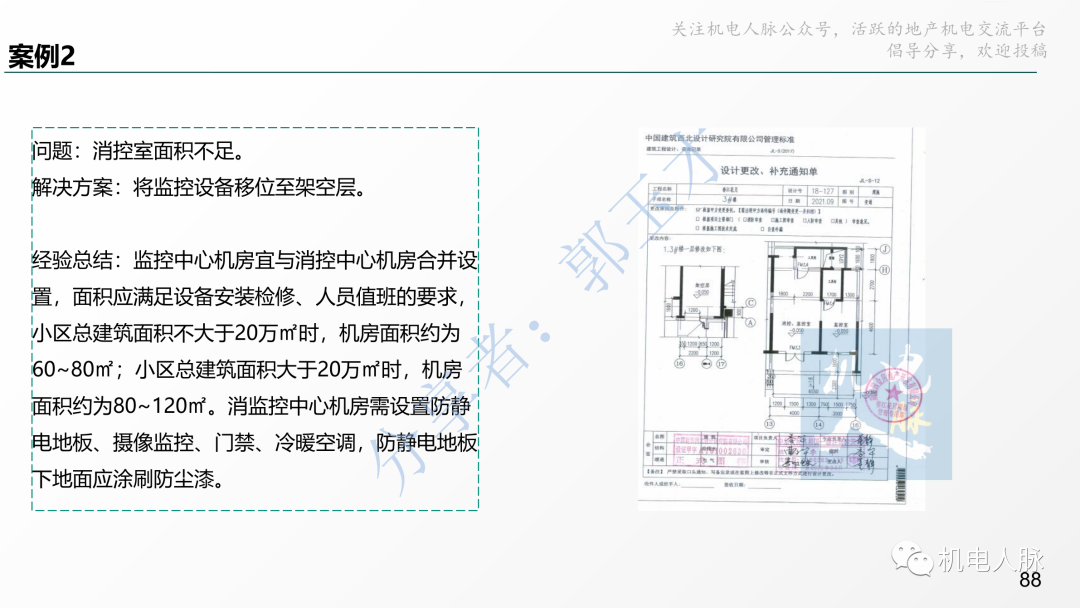

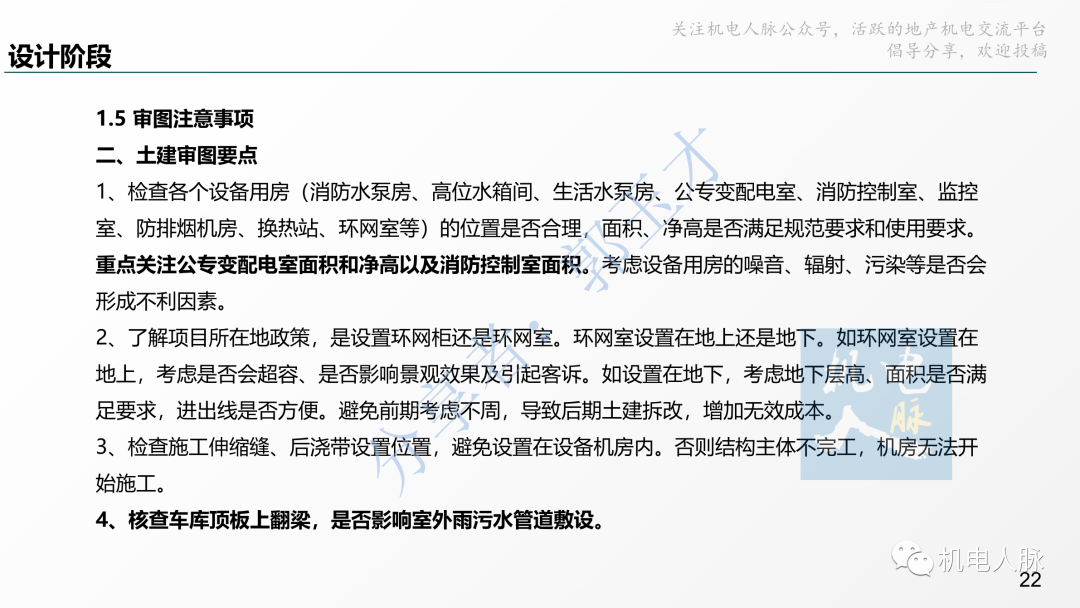

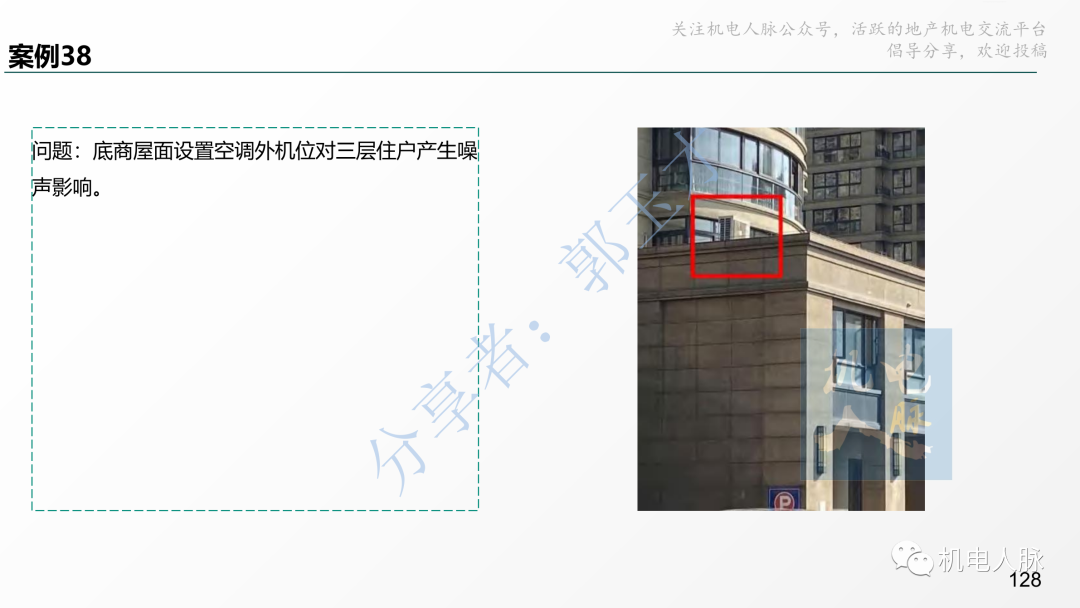

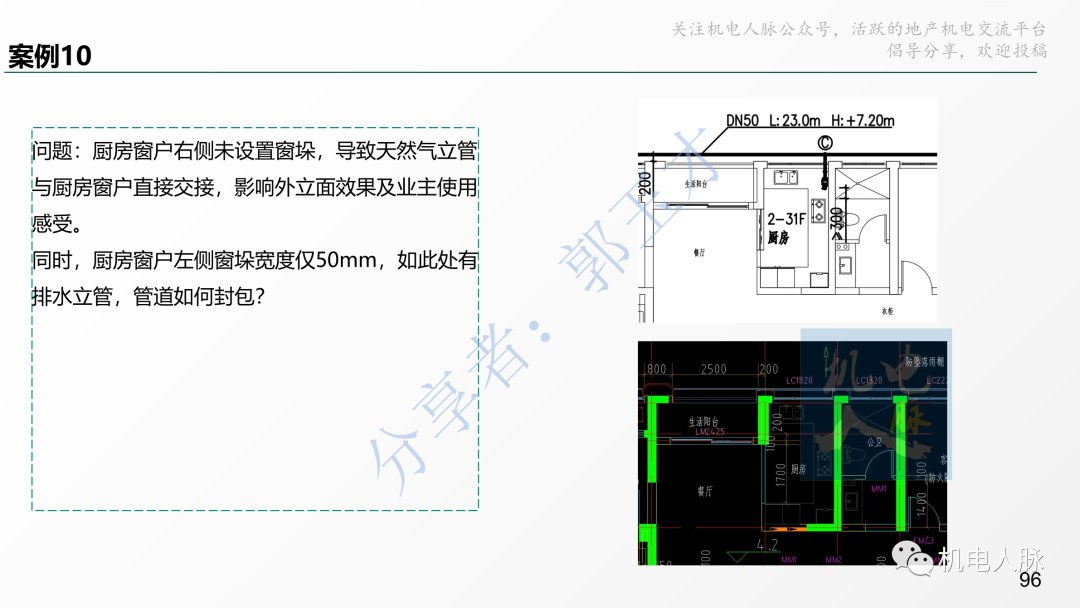

4、了解当地消防、电力、自来水、热力、绿建、节能、三网等地方标准及验收要求。根据当地地方标准及验收要求进行针对性设计。和电力部门确定开闭所/变电所的位置、面积、净高、公专变的用电容量、变压器的最大容量、充电桩的配置标准、电能表的相数、位数、位置、尺寸,电井的尺寸,各面积段户型户内配电容量、相数等;和自来水公司确定市政给水接口数量、接口位置,接口管径、市政供水的压力、加压供水的形式、生活水泵房的位置、尺寸、水井的尺寸、水表计量方式等。
5、开闭所、变电所设置于地上时,优先与裙房配套用房结合设置,但不得设置于园区主入口等重点部位,避免影响建筑立面或电缆井影响道路。
6、电动汽车充电停车位配建数量及深度应满足当地验收要求。根据配建数量预留相关负荷容量。

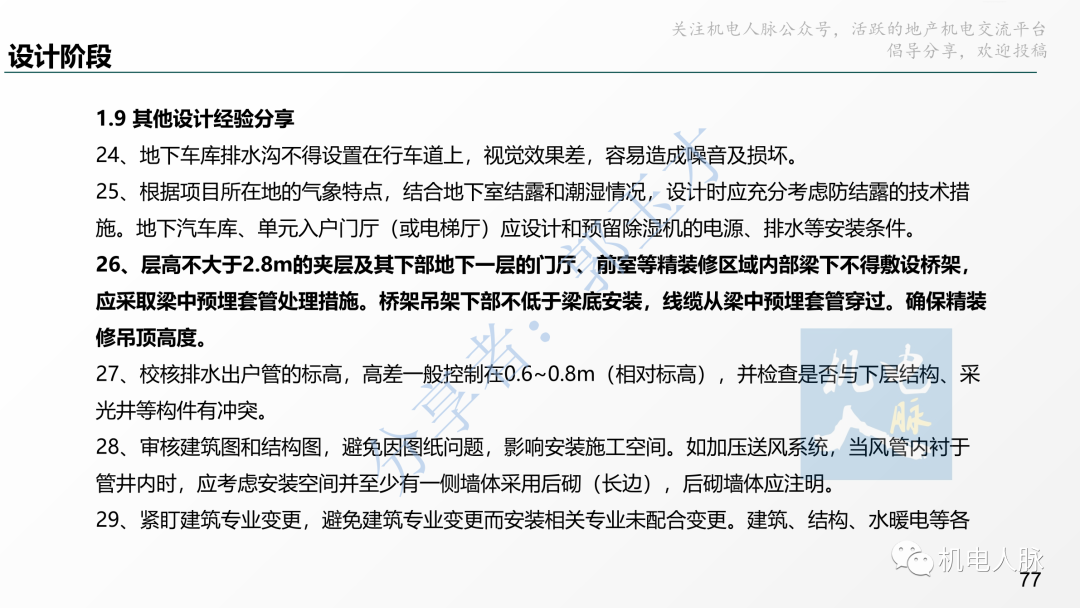

7、提供电力、燃气、通讯、给水管网与市政管网的接驳点。

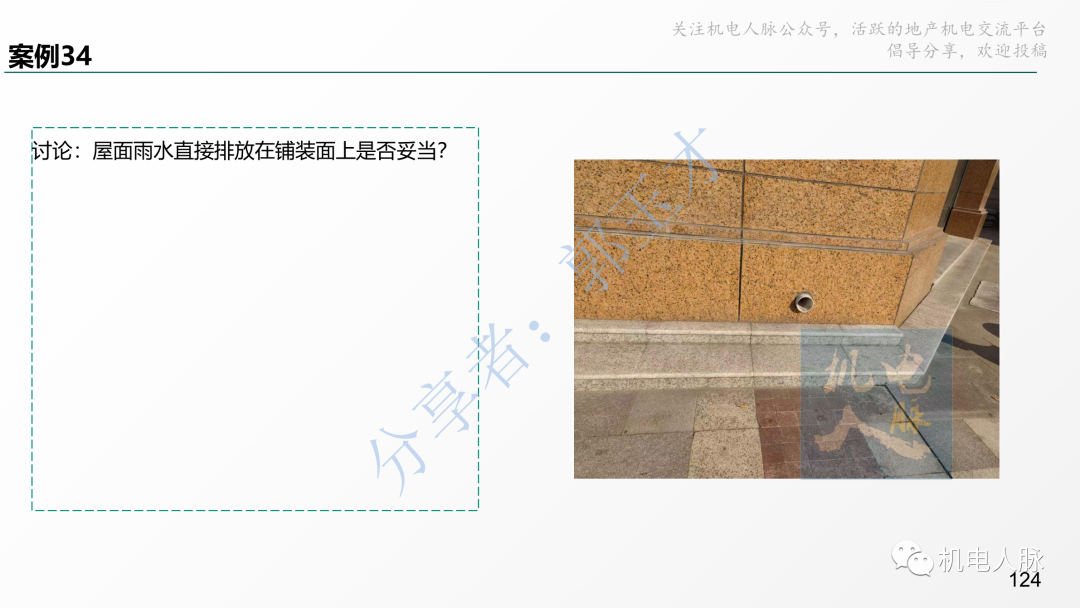

8、提供雨、污水管网与市政雨污管网接驳口。
9、设计任务书明确水、暖、电专业线管、管道、阀门、桥架、灯具等材料种类。
10、建议聚焦客户敏感点,提升客户感受度,合理优化客户非敏感点配置标准,不盲目提升档次。
11、了解委托方核心诉求、资金情况、周边竞品具体配置、目标客户来源及市场环境,视具体情况取舍客户不敏感,不能助力销售的相关配置。如政府对泛光照明无相关要求,项目可考虑不设计。

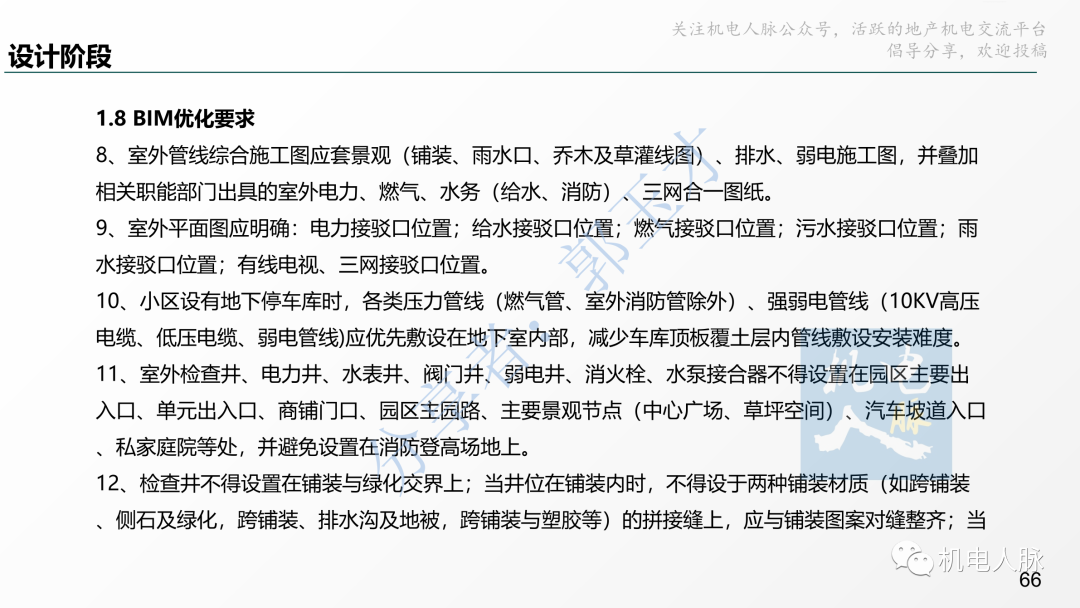

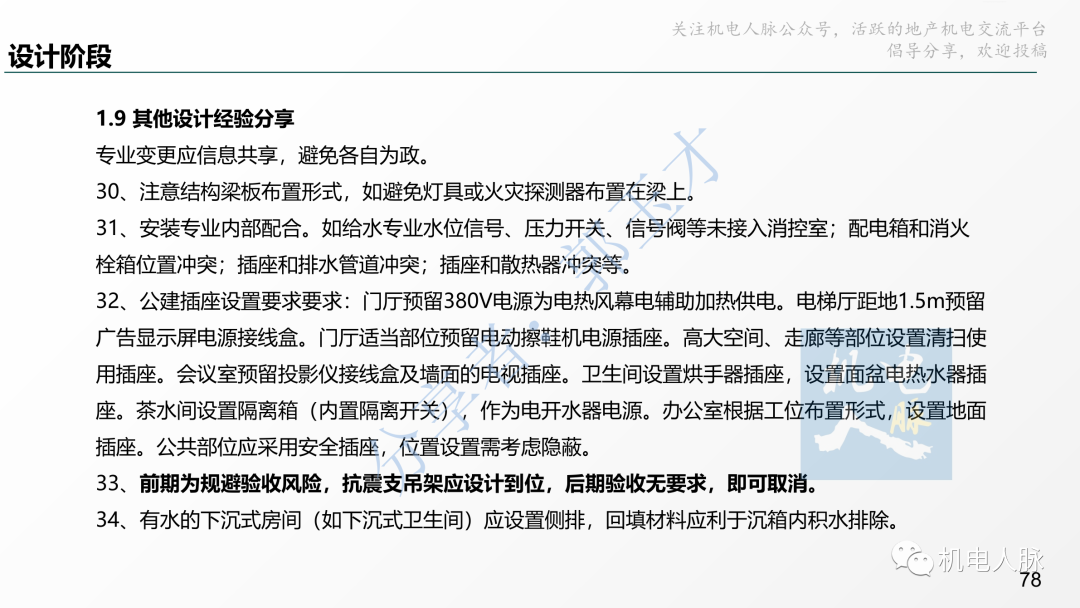

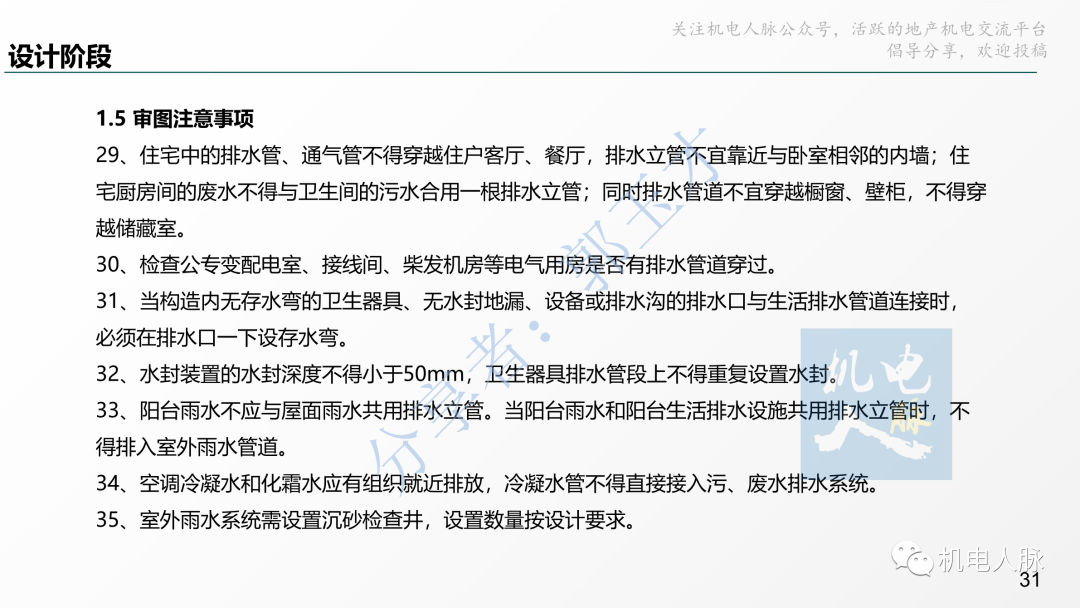

1、建议做好同步设计,专业交圈,信息交圈,变更交圈。避免各专业各自为政、到处错漏碰缺,导致后期大量拆改及增加签证费用,提前规避无效成本。
2、首先,建筑、结构、给排水、电气、暖通等各专业图纸应能符合。
3、其次,精装修,弱电,景观,泛光照明等图纸最好在开工前出图,BIM图纸尽量在车库结构施工前出图,确保前期总包单位预埋点位准确。
4、对于批量精装修交付项目,召集施工图设计、精装修设计、BIM设计、空调、地暖、新风、地暖等单位开协调会,进行室内管线、预留洞口等优化。最终由精装修BIM设计单位统一出图,指导现场预埋及施工。

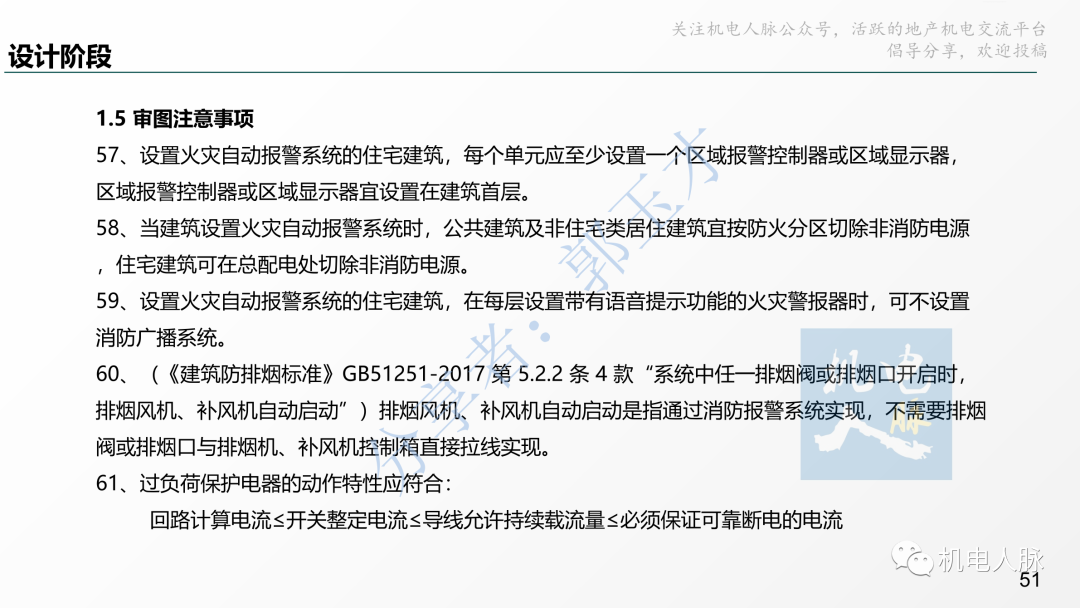

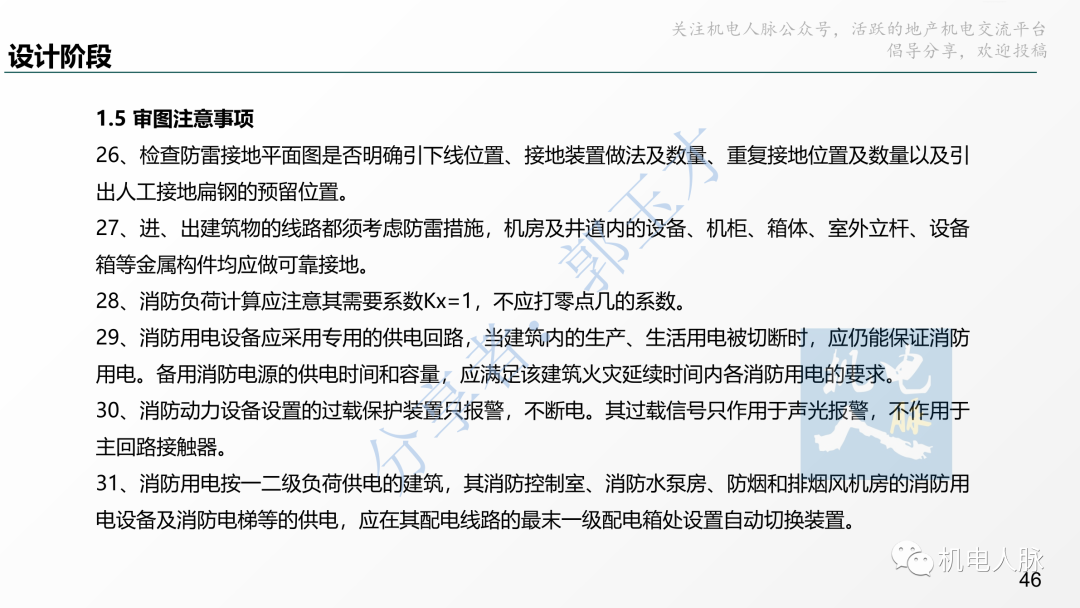

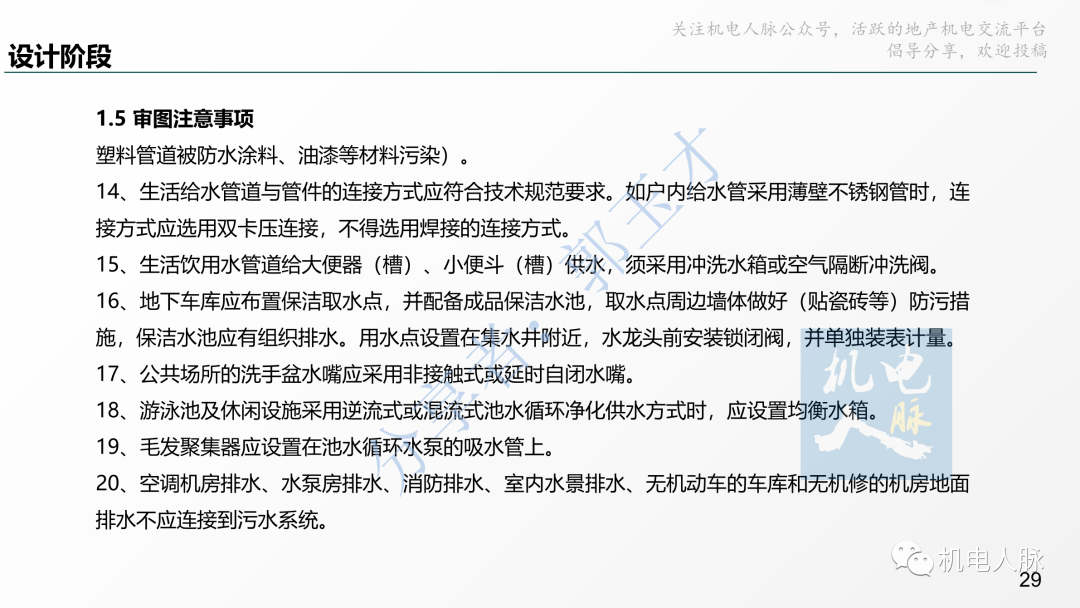

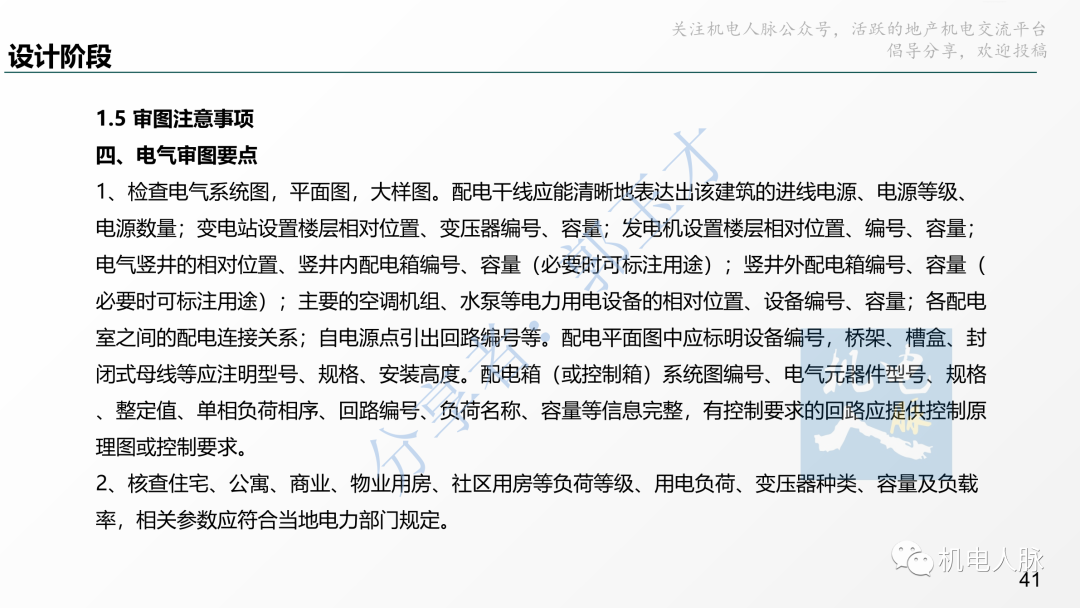

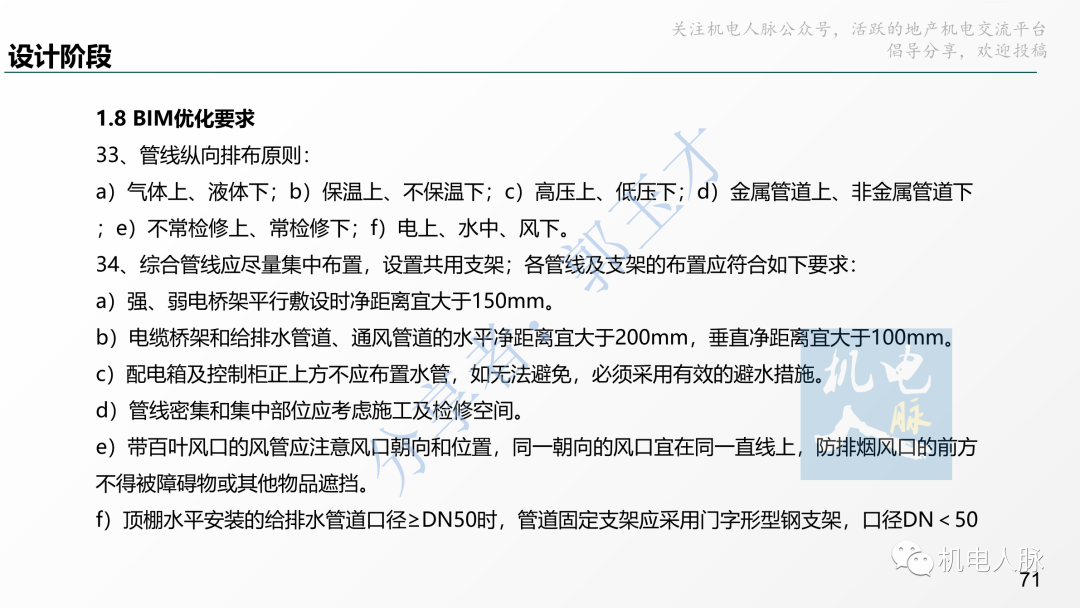

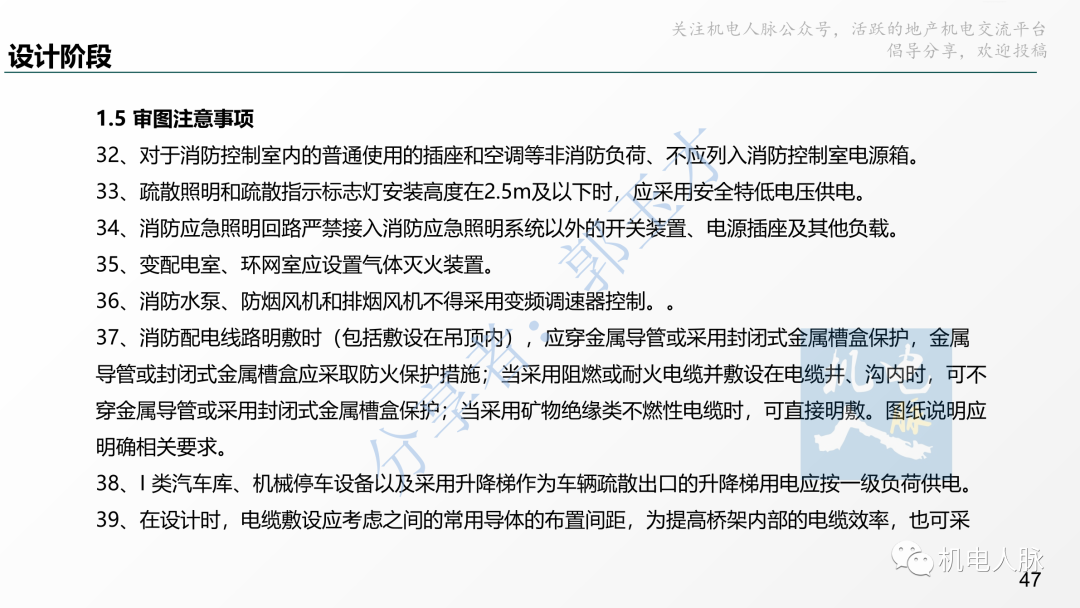

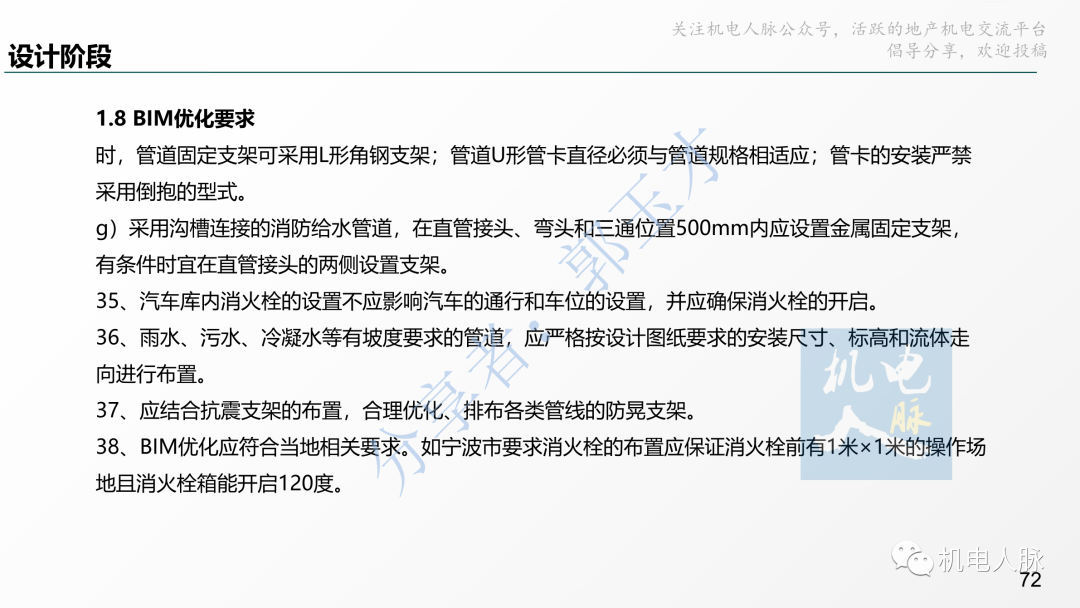

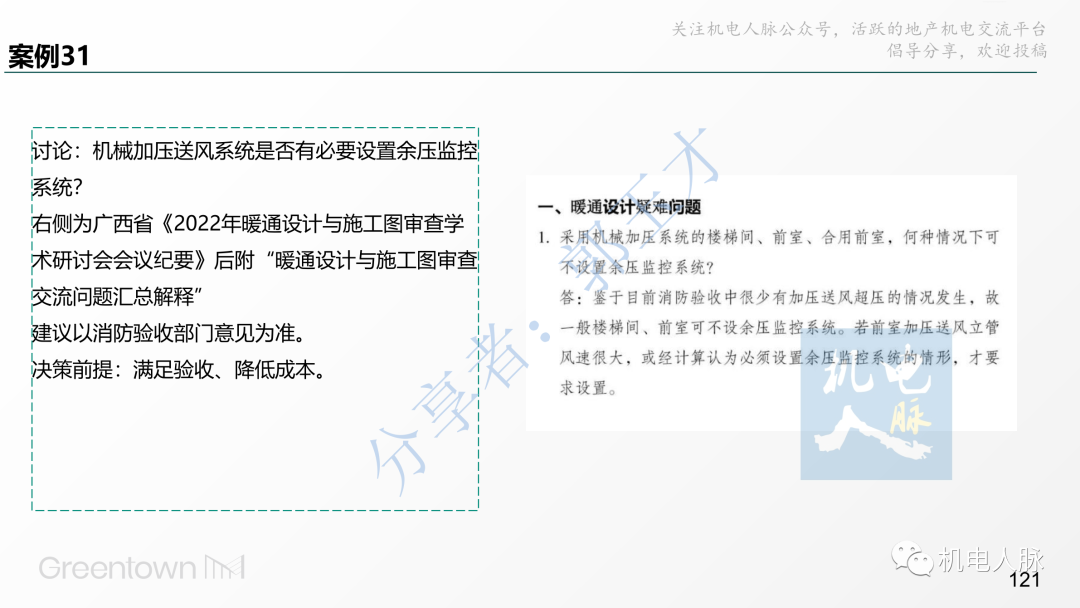

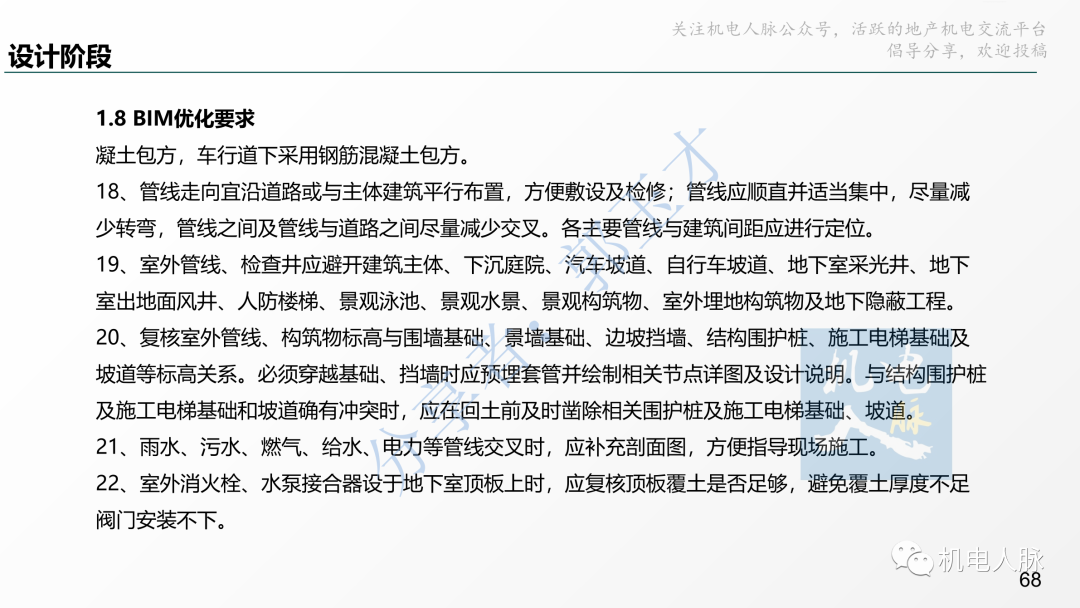

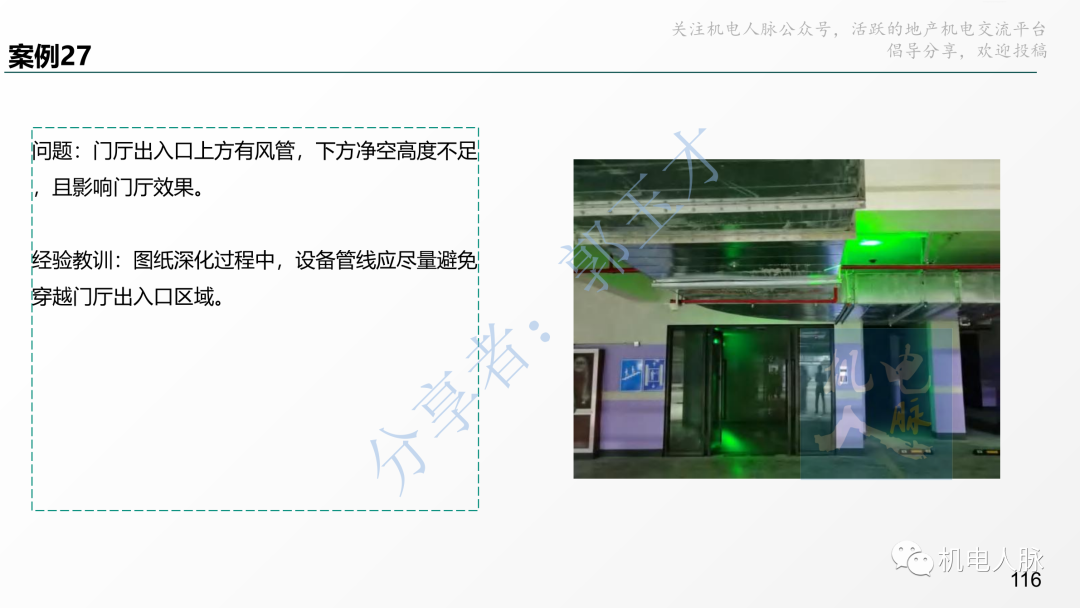

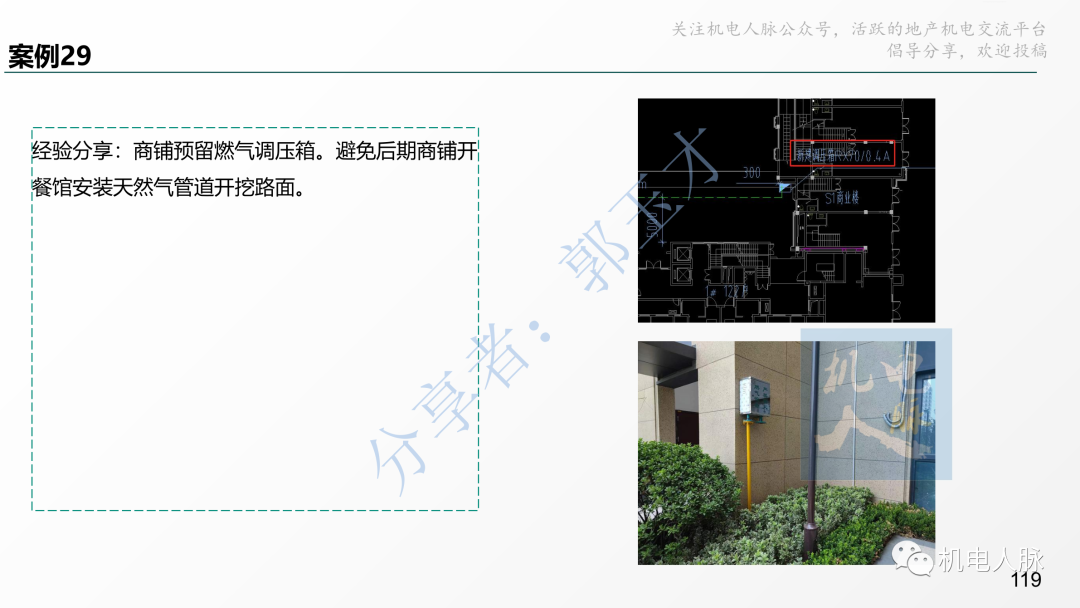

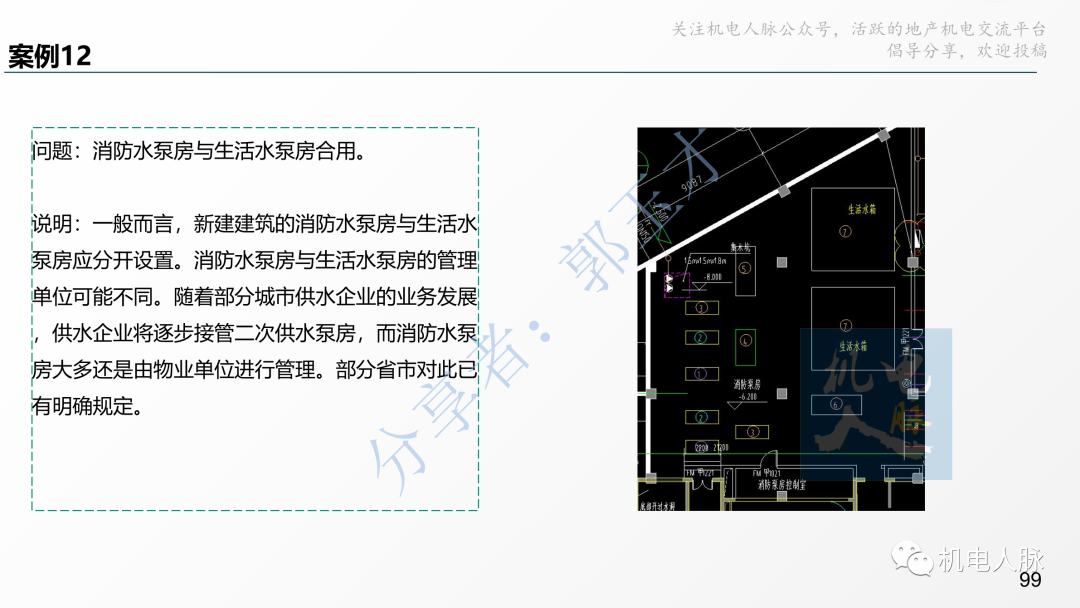

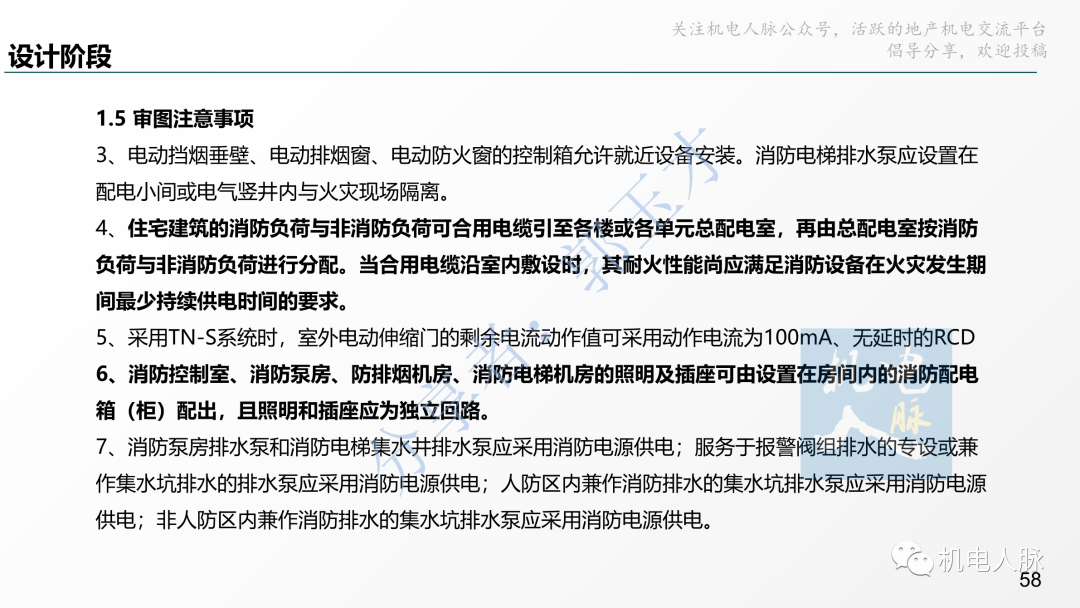

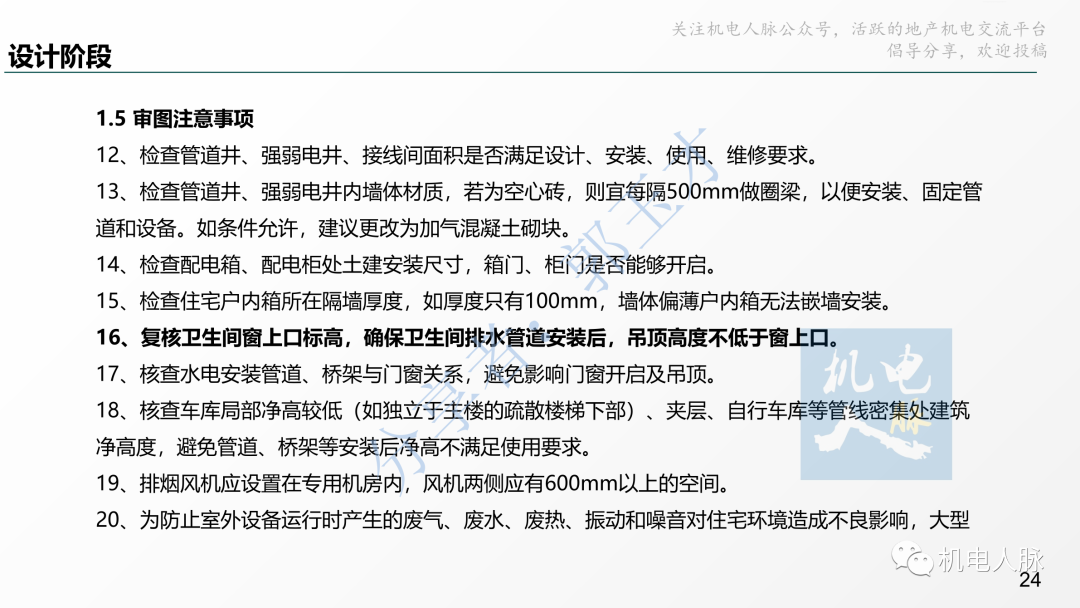

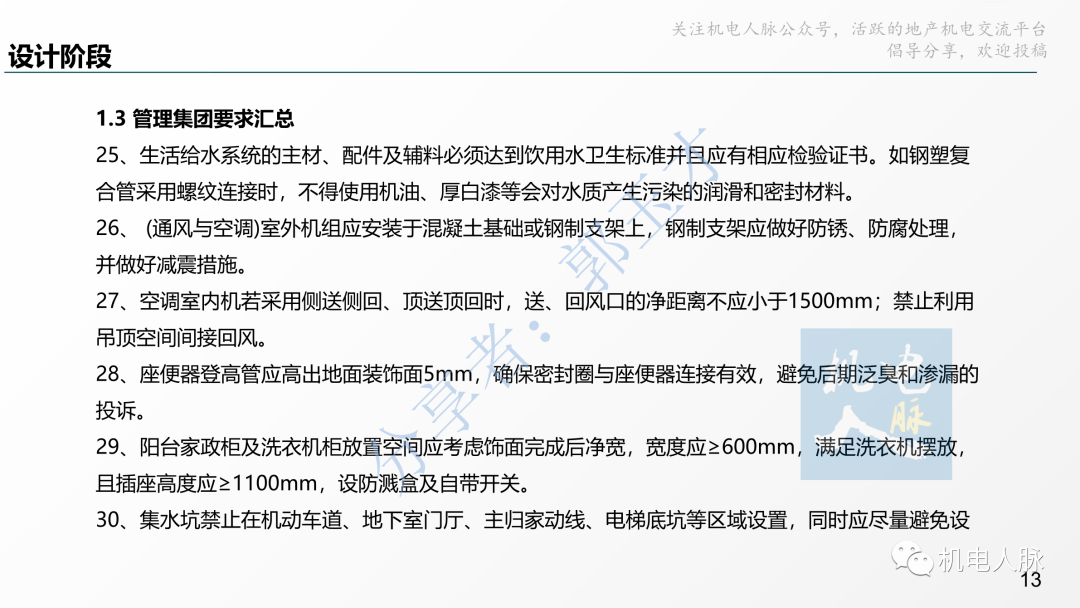

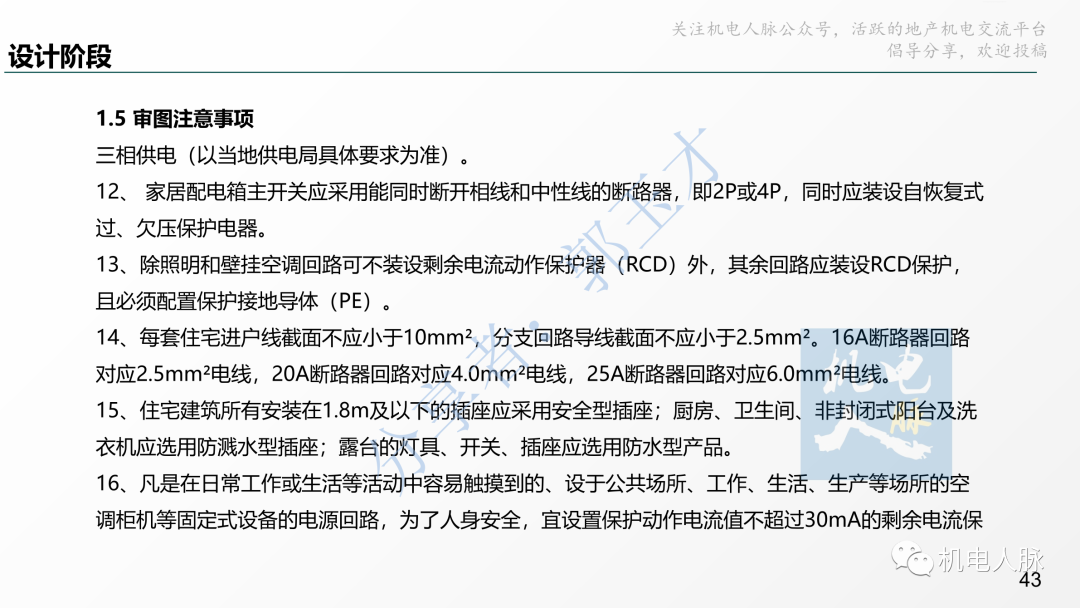

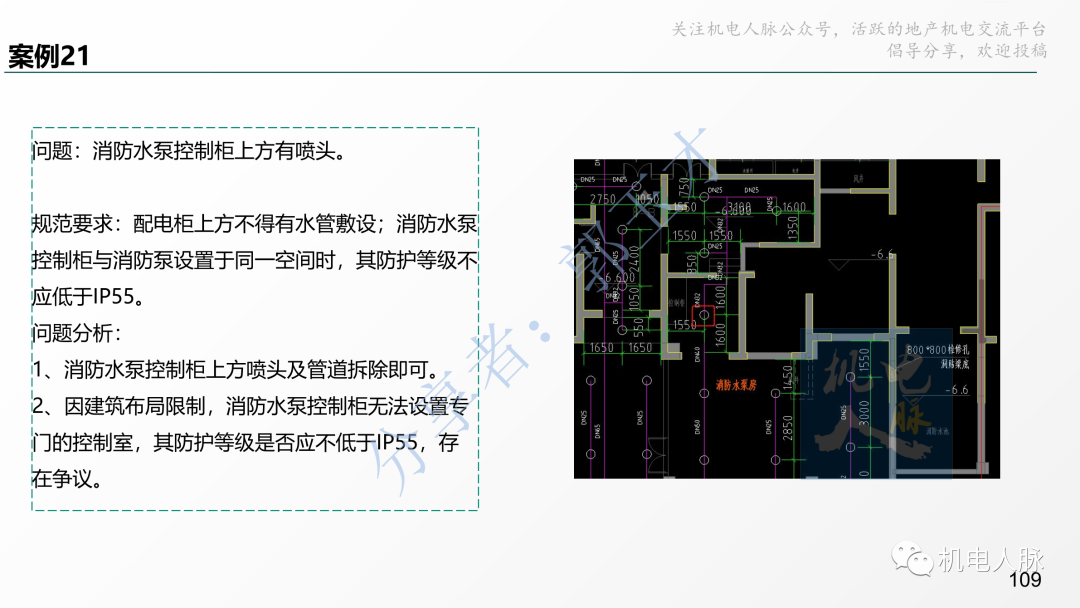

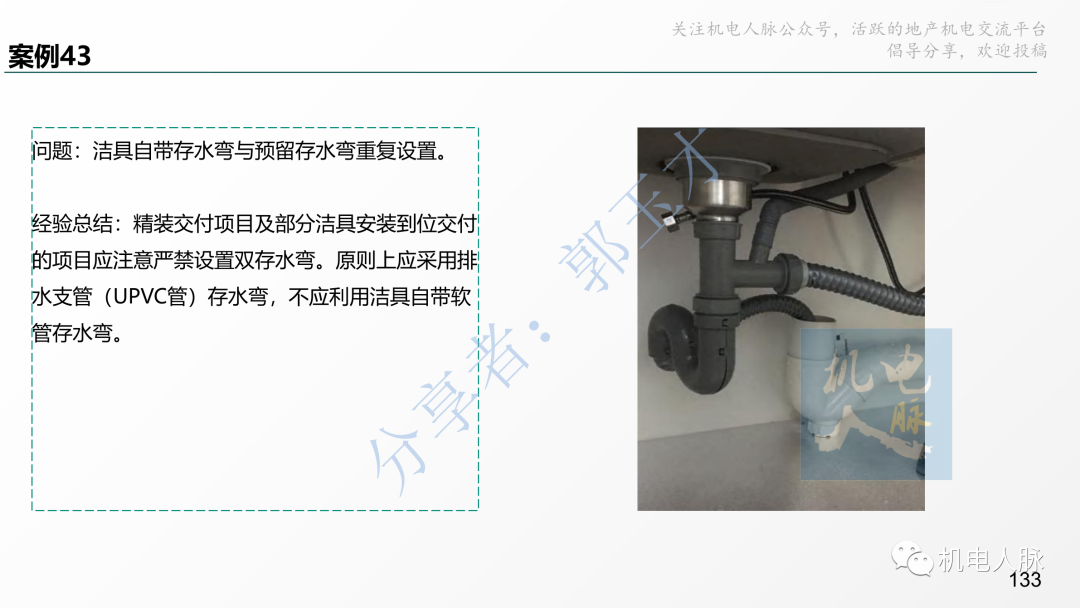

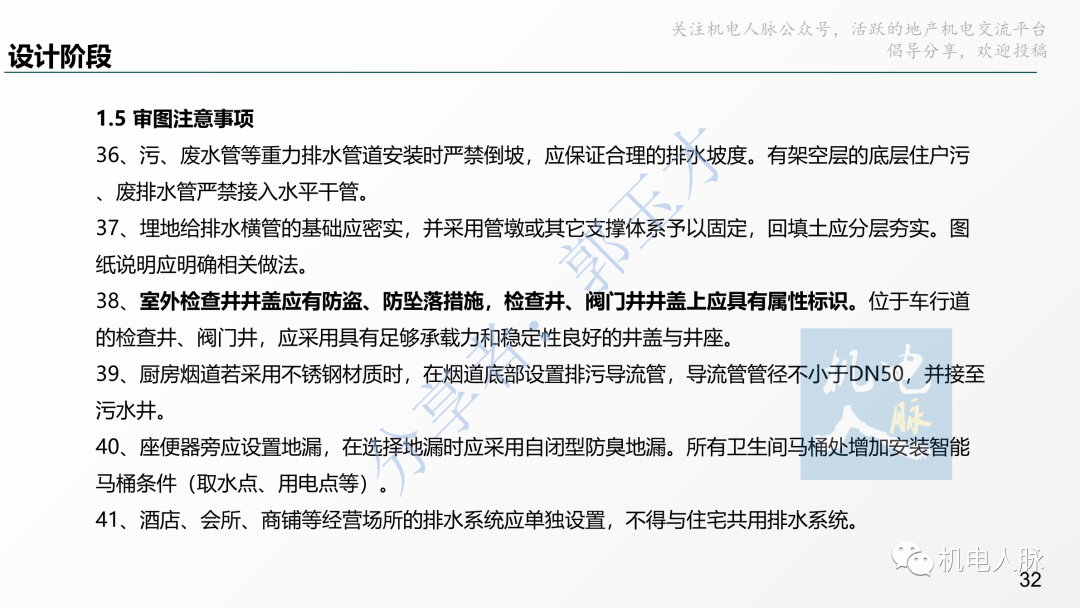

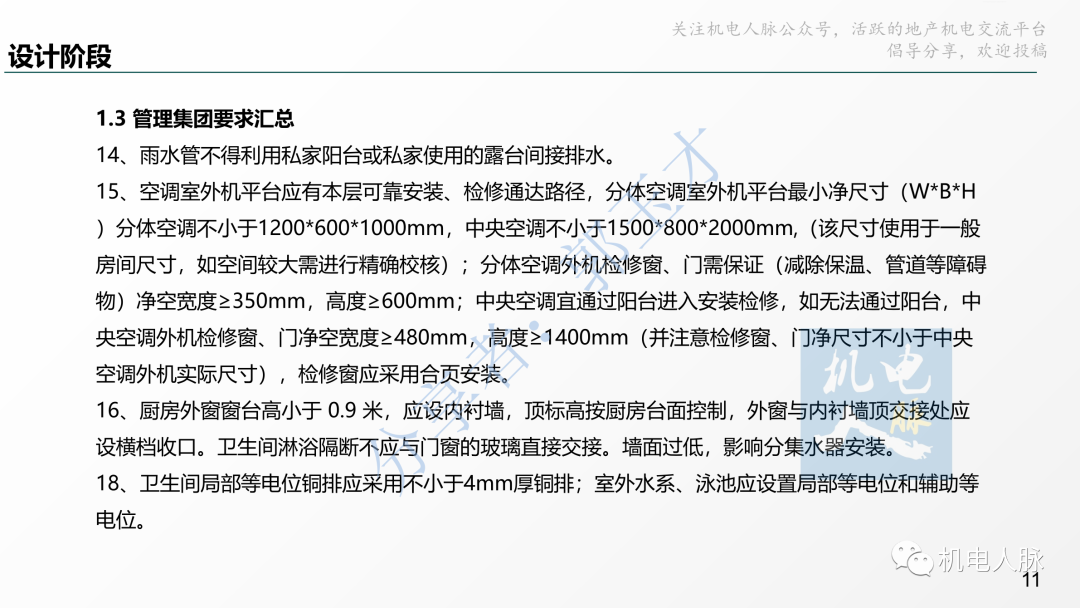

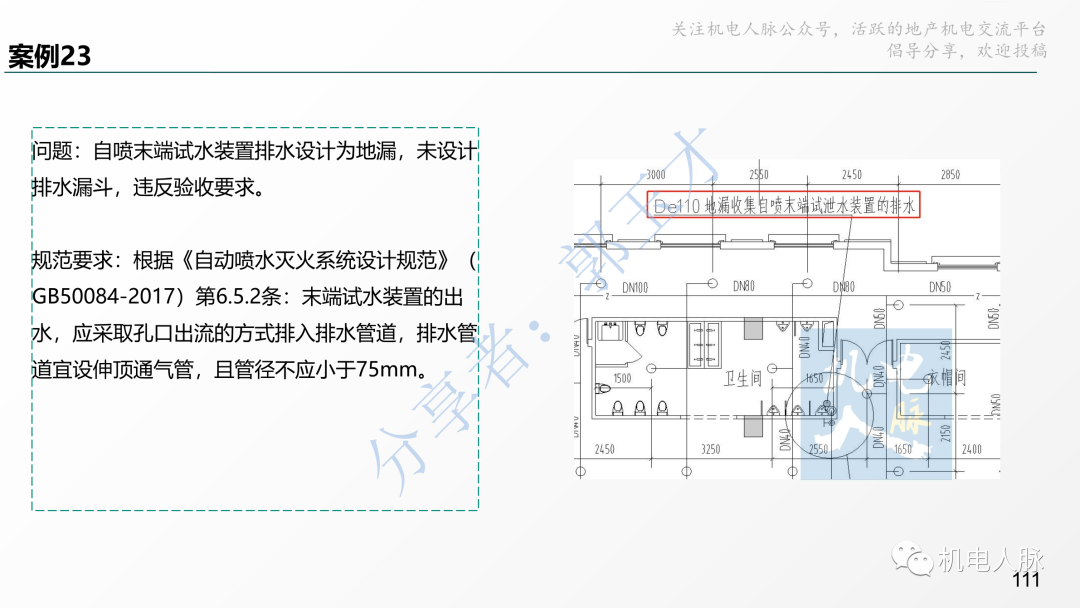

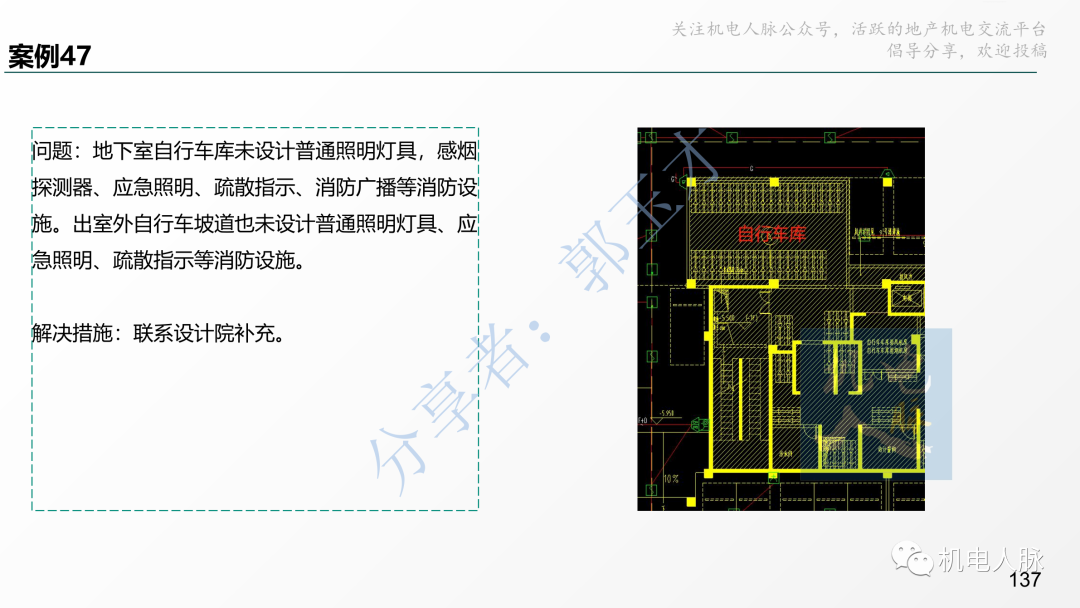

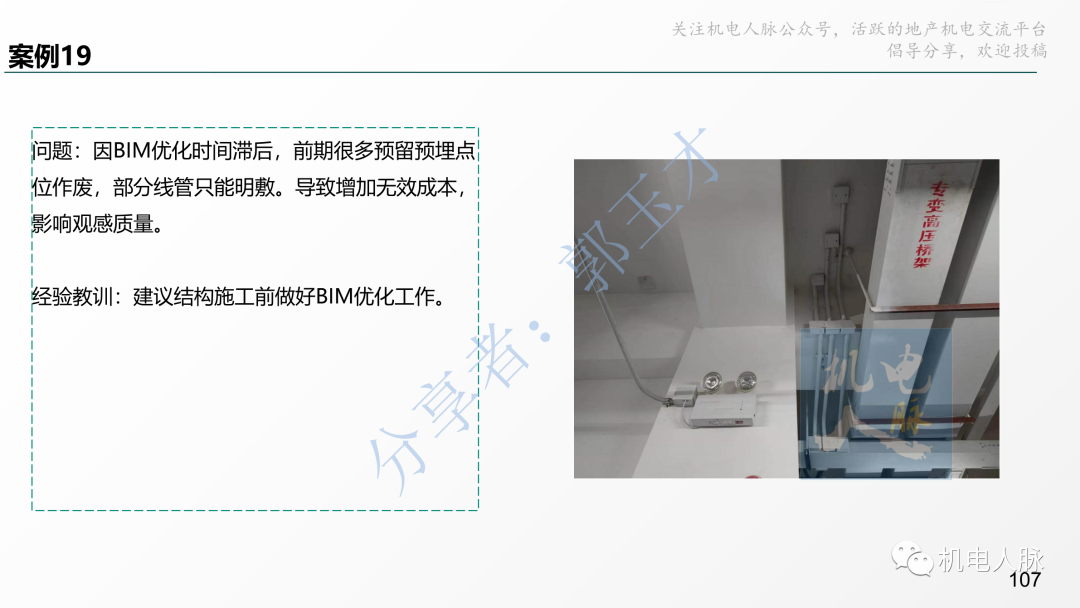

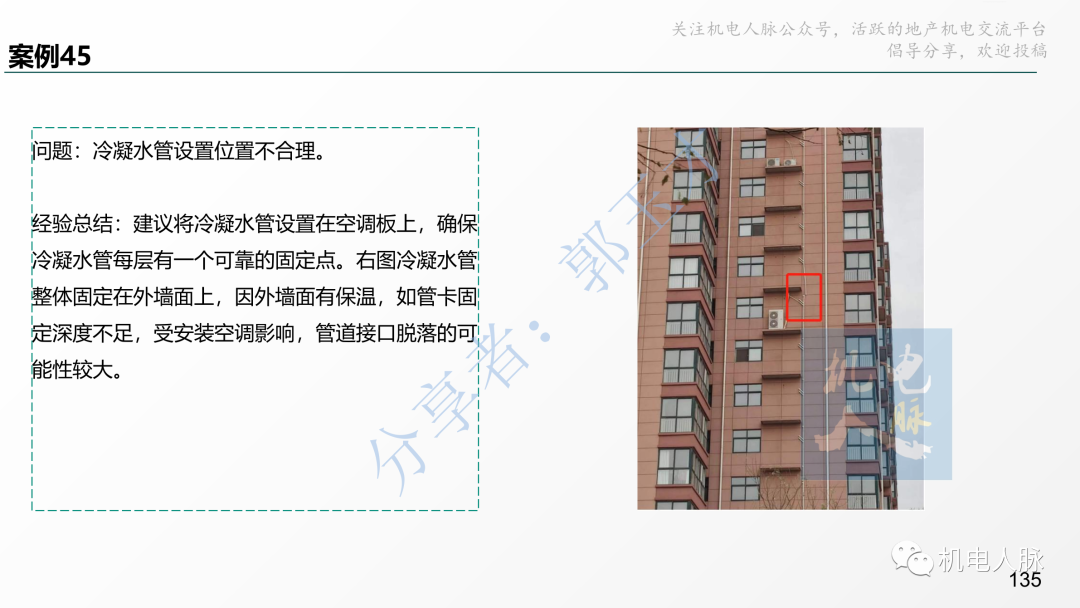

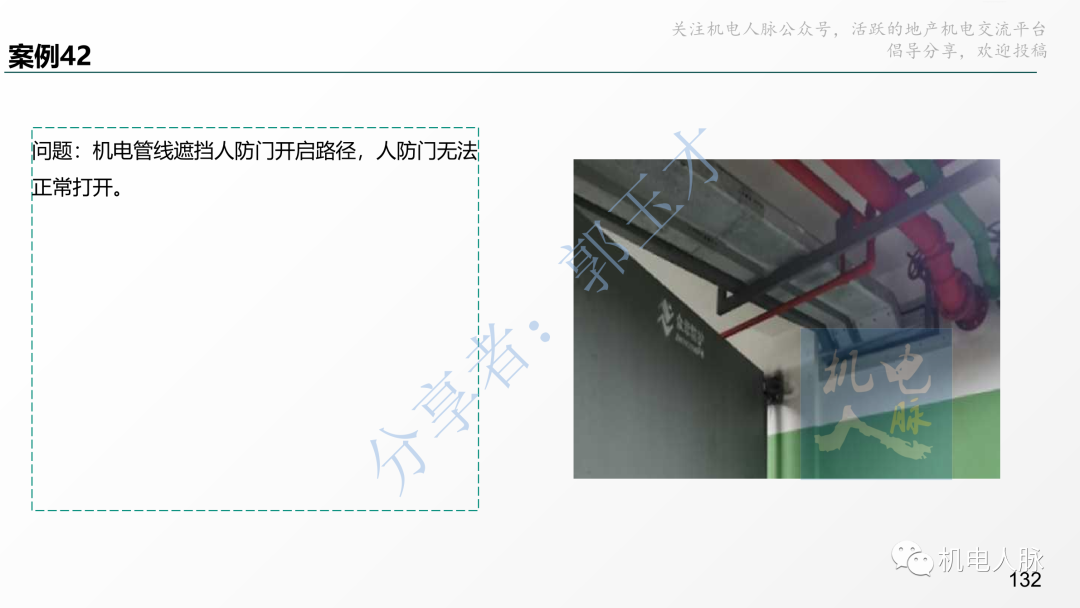

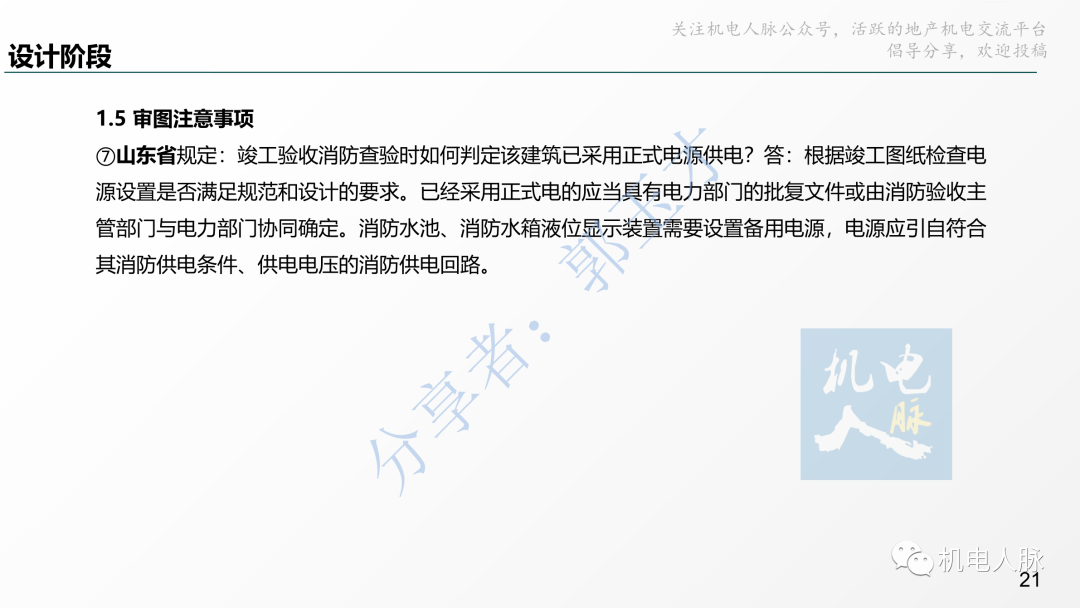

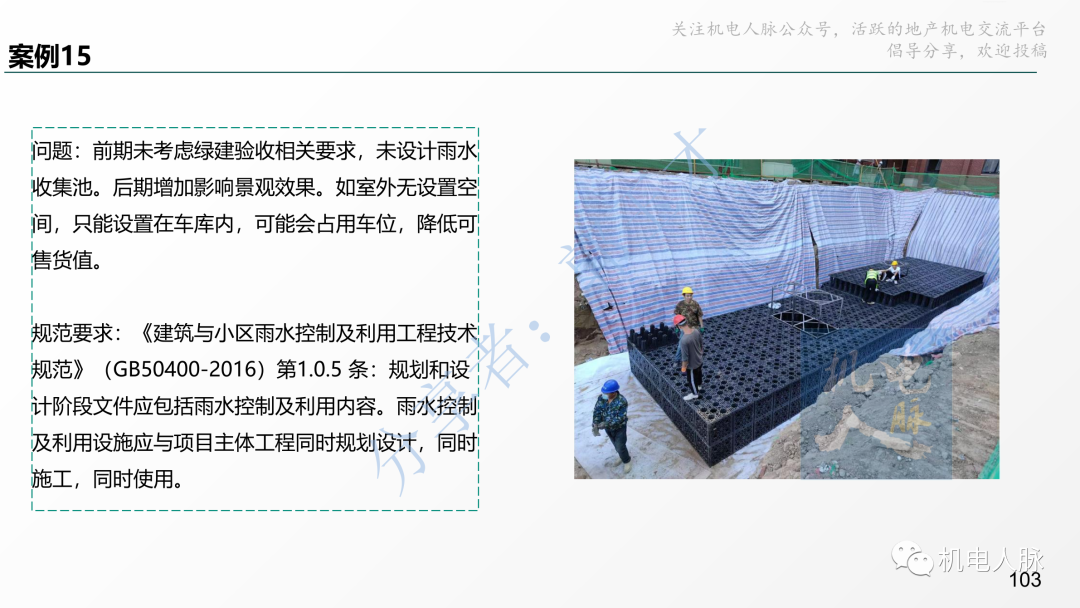

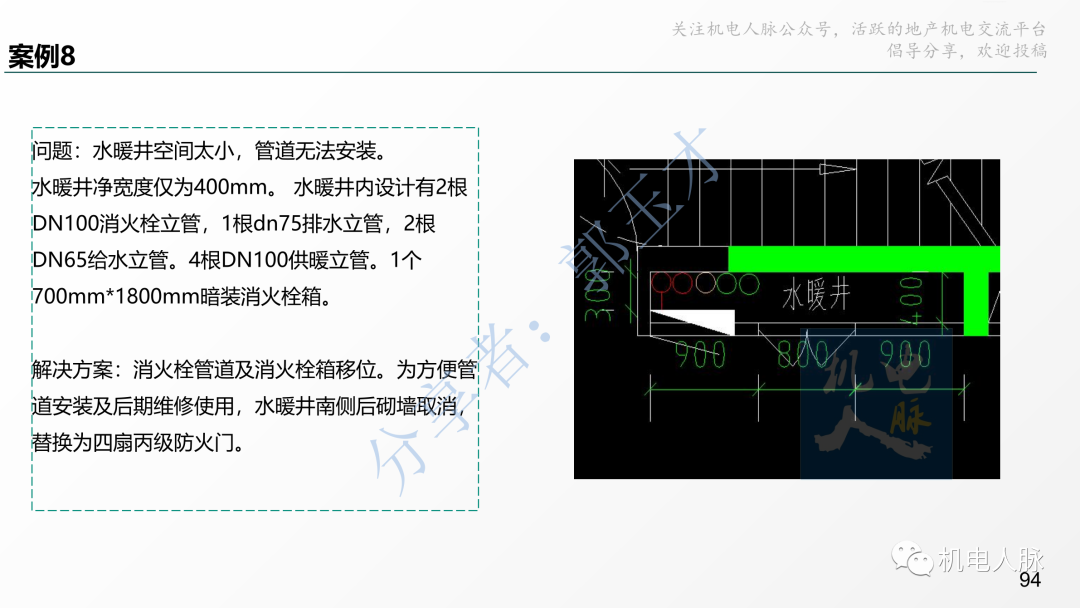

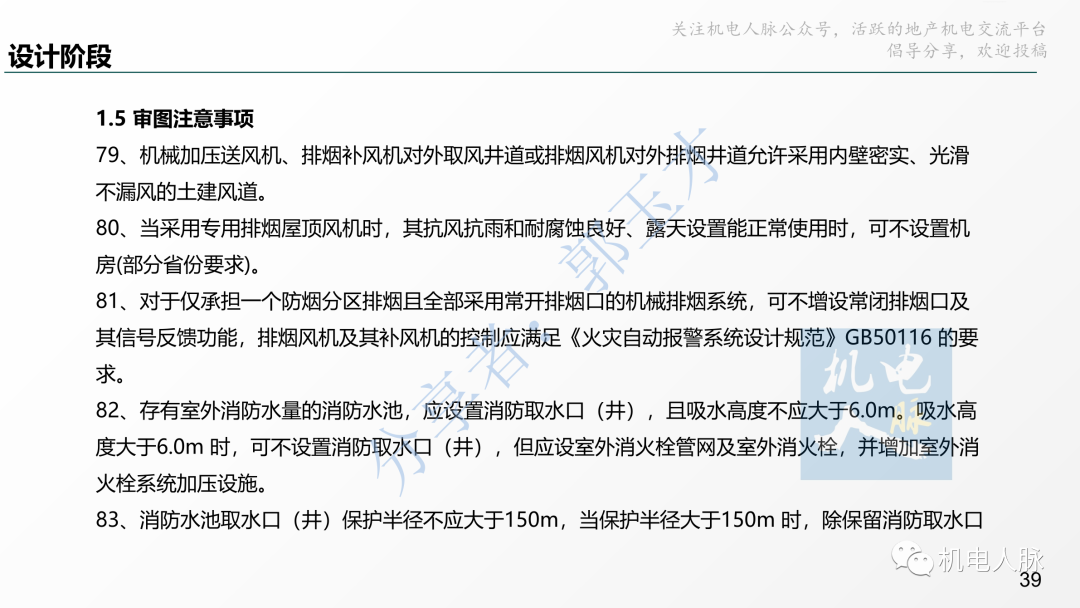

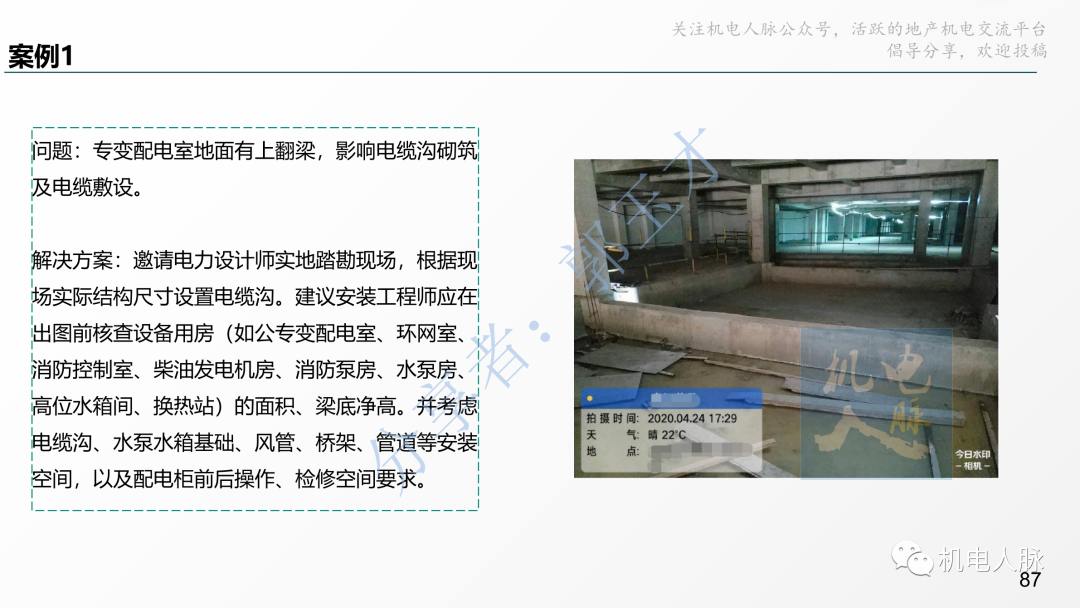

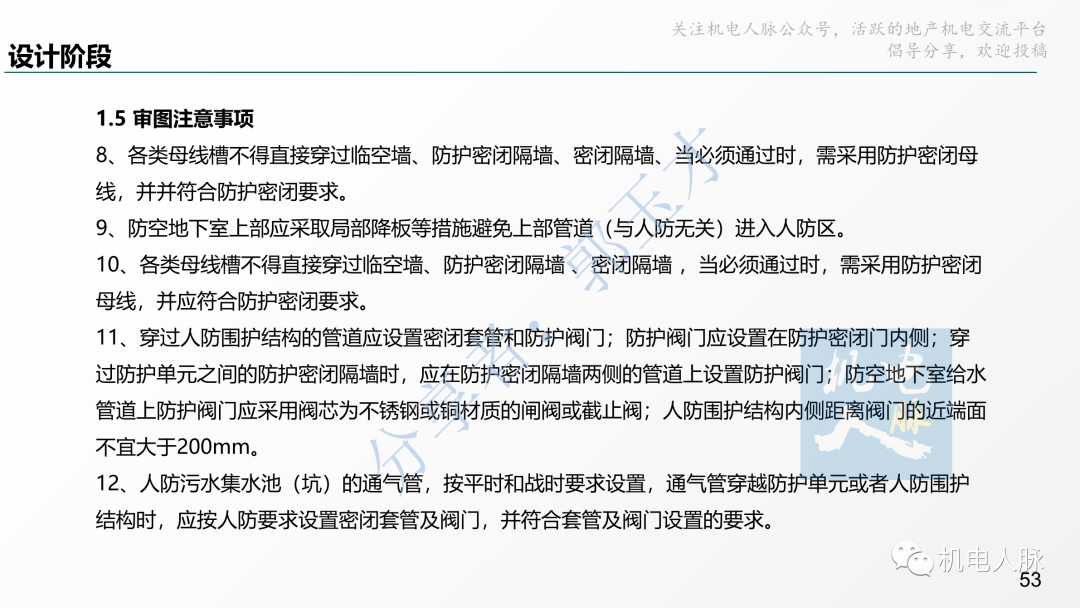

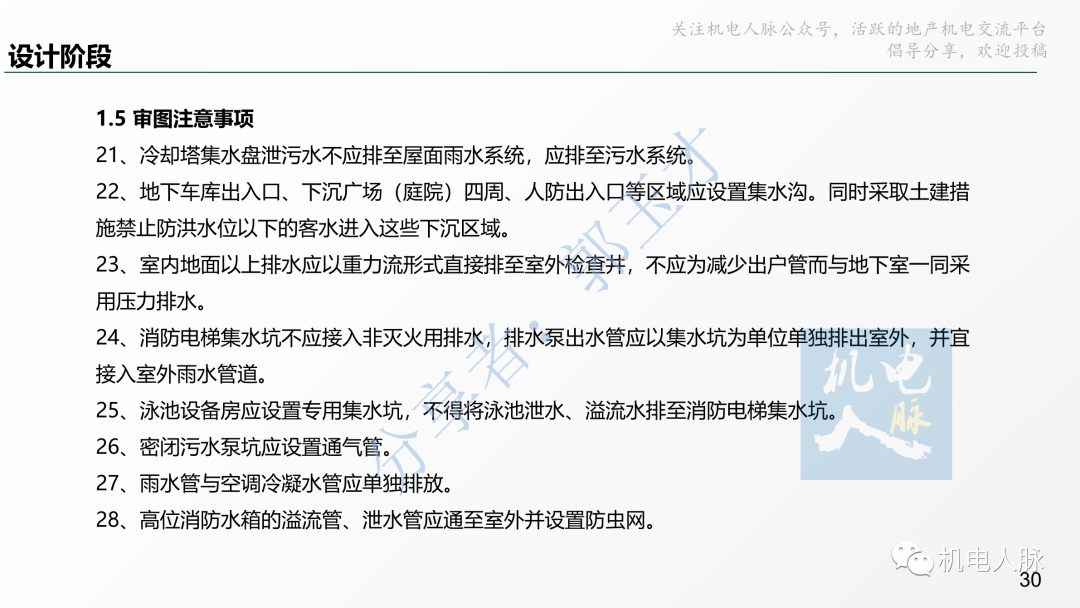

消防图纸重点审核以下方面:
