【微探讨】收藏细看!代建项目建筑安装工程管理经验分享系列之三:施工阶段

郭玉才
2023-10-25
作者 郭玉才,编辑 机电人脉

点击下载 代建项目建筑安装工程管理经验分享2023.4.13 (mep-link.com.cn)

机电人脉始终倡导分享,共同进步。本文为系列投稿之三,代建项目建筑安装工程管理经验分享之施工阶段,纯干货来袭,含金量十足,建议收藏细看!
后续内容包括验收阶段交付阶段管理经验分享,敬请期待。

建筑安装工程管理5个阶段

1、设计阶段(点击查看)
2、招标阶段(点击查看)
3、施工阶段
4、验收阶段
5、交付阶段

本文介绍施工阶段管理经验分享

#1进场准备

1、临水、临电必须考虑足够。在收地完成前与水电部门签订合同,确定水电到达地块时间,确保摘牌后能顺利接入临水临电,不妨碍项目现场施工。

2、确定箱变位置:

  • ①避免影响后期车库施工;
  • ②避免影响后期室外雨污水施工;
  • ③避免影响后期化粪池施工。

3、箱变外壳防护等级不应低于IP23D。

4、箱变基础应稳固,不应设置在地势低洼和可能积水的场所,底部距地面的高度不应小于0.5m。

5、箱变外壳应有可靠的接地,装有成套仪表和继电器的屏柜、箱门,应与壳体进行可靠电气连接。

6、箱变施工单位应定期对设备进行检修、清理,避免非正常停电,影响现场施工。

#2开工准备

1、图纸会审。施工图出图后,项目产品管理部第一时间组织总包、监理等其他相关单位召开图纸会审会议,将图审结果反馈给相关专业设计师,及时处理图纸问题。

2、其他安装单位(如消防、智能化)开工前再次核查施工图、设计变更及合同,对图纸内容及施工范围、材料、设备的品牌、型号、规格做到心中有数。

3、项目开工前要明确交付标准,将交付标准下发总包单位及后期其他进场分包单位,同时抄送监理及营销部门。

4、下发开工令及施工图。重点核实施工图版本,包括电子版图纸,避免发错图纸。

#3分包单位进场培训及交底

1、安装单位进场施工前项目部产品管理部应组织监理、总包等其他相关安装单位召开技术交底会,培训及交底内容包括管理集团标准制度、工艺工法、节点做法(建议以上要求在招标文件及合同文件中明确,避免因费用问题,施工单位不配合,增加协调工作量及管理难度)等,对于技术标准、工期、质量、安全、成品保护等要求交底。

2、交底应形成交底纪要、签到表、影像记录。

3、重点关注样板管理制度。根据集团及第三方飞检要求,了解样板完成时间要求,明确样板施工部位及具体技术要求。倒排样板材料采购及施工计划。

#43 协调会

1、根据项目分包进场时间,项目产品管理部组织总包、消防、智能化、景观、精装修、石材幕墙、监理等各单位召开专业协调会。

2、根据项目全景计划及总包单位施工进度,明确施工部署。

3、确定管线冲突部位施工先后顺序。如风管、排水管道先施工,其余压力管道后施工。石材幕墙内排水管道先施工、验收合格后再进行石材幕墙的施工。

4、施工部署及施工顺序要求应完整记录、各方签字、存档并下发各相关单位。明确违反施工部署返工费用及其他增加费用由责任方承担。

5、工序交接单。消防、弱电线管、消防管道预留洞口由总包单位预留预埋,消防、弱电单位进场后由项目部产品管理部组织监理、总包、消防、弱电单位现场检查、验收,填写工序交接单。预留预埋存在问题限期整改。

6、成品保护。协调会应重申并明确成品保护(包括过程成品保护和完工成品保护)具体做法、范围、截止时间及责任单位,损坏及污损限期由责任单位处理。

7、安装成品保护要求。各分包单位应上报成品保护方案及措施,监理应定期巡查。工序交接部位应有交接单,相关单位、产品管理部、监理均应签字确认。

8、正式电梯安装前要求监理单位召开安全用水协调会。核心诉求:避免施工用水、消防水、正式水泄露,导致电梯被淹。会议纪要应明确相关责任单位及管理要求,便于日后追责。相关单位现场负责人应在会议纪要上签字确认。会议纪要下发后应有签字确认的收发文记录。

9、如正式电梯作为施工电梯使用,应确保电梯提前验收通过,规避管理责任。使用前召开正式电梯使用协调会,明确电梯使用要求,费用分摊比例及电梯临时管理单位。会议纪要应明确相关责任单位及管理要求,便于日后追责。相关单位现场负责人应在会议纪要上签字确认。会议纪要下发后应有签字确认的收发文记录。各分包单位招标时应包括电梯使用费用。

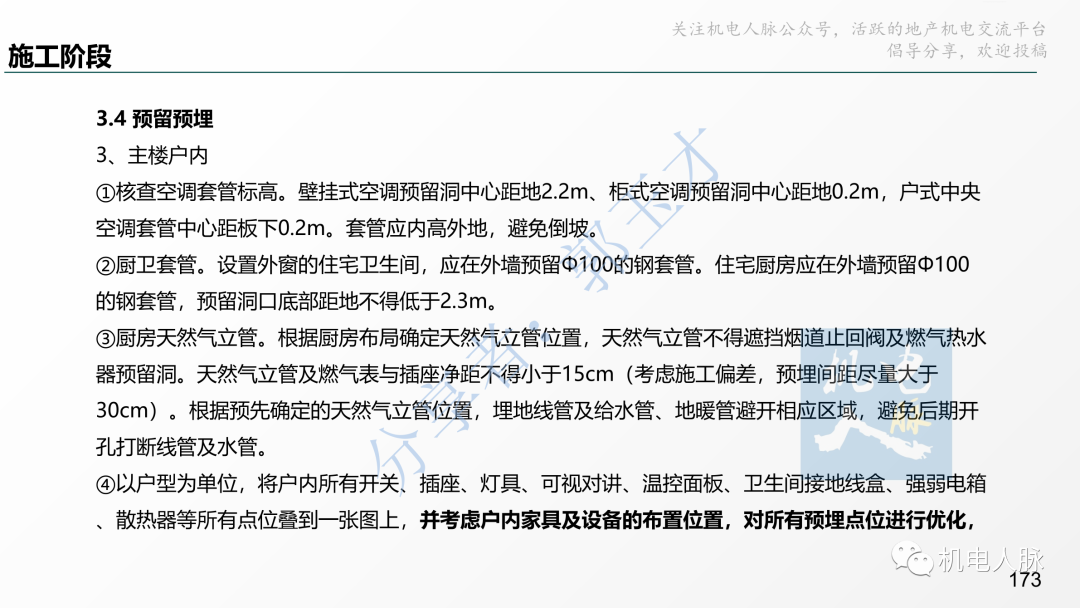

#5预留预埋

#6过程管理

1、养成随手拍照的好习惯,并按项目统一要求加注照片水印。重要部位留存影像资料,如公区预埋线管拍照存档,方便后期精装修施工时查看线管走向,避免打断线管。

2、施工过程存在施工质量、工期延误、安全隐患、材料质量不合格、材料品牌弄虚作假等问题应及时向责任单位发文,留存管理痕迹。

3、项目资金紧张且分包单位配合较差时,付款前要求分包单位提供书面进度承诺,避免无效付款。

4、开工、竣工应有发文记录。便于后期结算。

5、联合成本部门编写签证样板,避免签证反复修改。

6、根据管理经验,做好质量、进度、安全、成本等预控工作。

7、变更管理。根据施工过程中发现的图纸问题,及时联系设计师出具变更通知单,并加盖审图章,审核无误后及时下发施工单位。

8、做好前期设计及招标管控,尽量避免变更及无效成本产生。

9、成本优化。成本优化的前提是合法合规。

10、材料进场验收。对照图纸、合同约定及认质认价单验收进场材料。避免施工单位以次充好、弄虚作假。建议合同中应明确相应处罚措施。

11、地库支吊架建议采用热镀锌型钢加工,防锈处理到位;地库支吊架膨胀螺栓必须按设计要求做拉拔测试。

12、地库支吊架材料(角钢、槽钢、工字钢等)进场应重点验收,避免因采用非标材料导致支吊架变形,管道坍塌,造成不必要的损失。建议综合支架及热力管道支吊架称重验收。

13、管道安装时管道内外和接口处应清洁无污物,安装过程中应严防施工碎屑落入管中,管道接口不得设置在套管内,施工中断和结束后应对敞口部位采取临时封堵措施。

14、过程管理。施工现场多走、多看、多问、多想。

15、设计变更应书面通知销售部门,避免客诉。

#7监理管理

1、熟悉监理规划及监理实施细则。

2、明确监理工作要点,留存书面资料。

3、安排监理分担现场管理工作。

4、根据管理经验在监理合同中明确监理工作范围,范围应明确有可操作性。避免个别分包单位不在监理范围内。

5、要求监理在往来函件上不得签署“情况属实”等意见,明确监理管理敷衍的处罚条款。

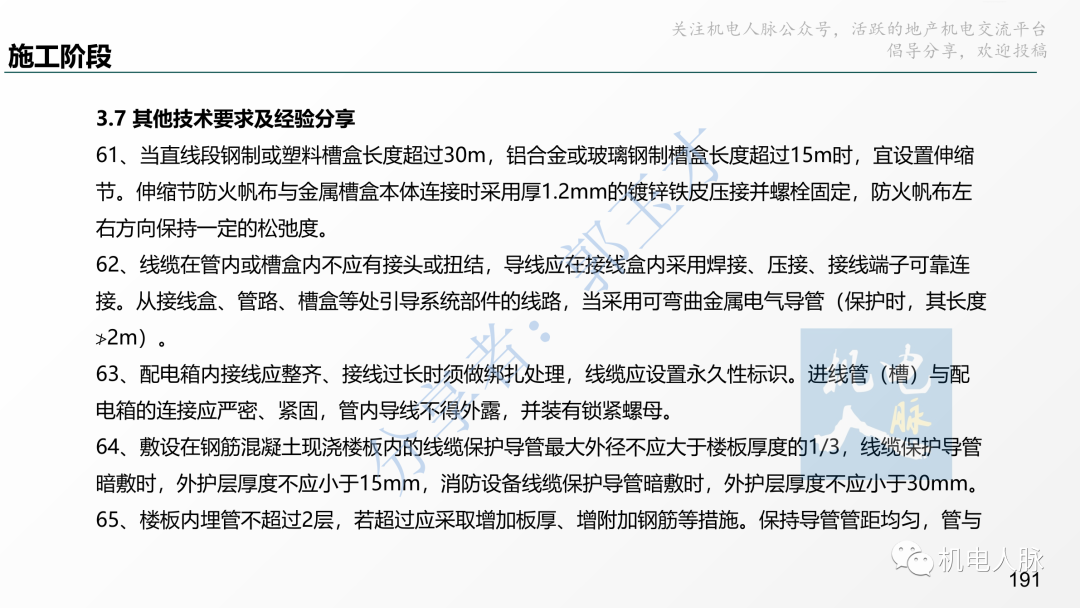

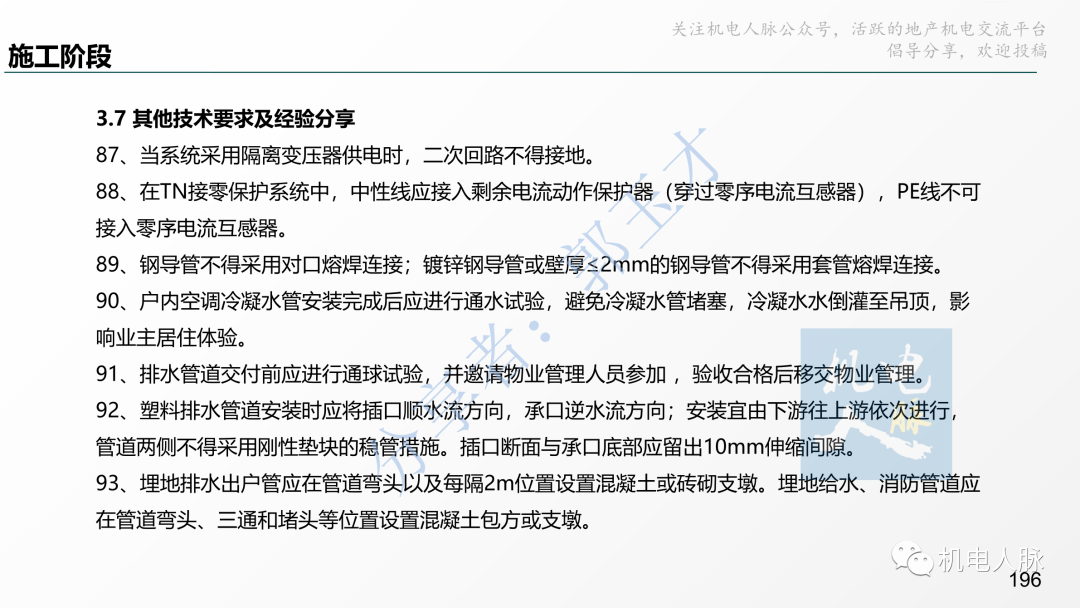

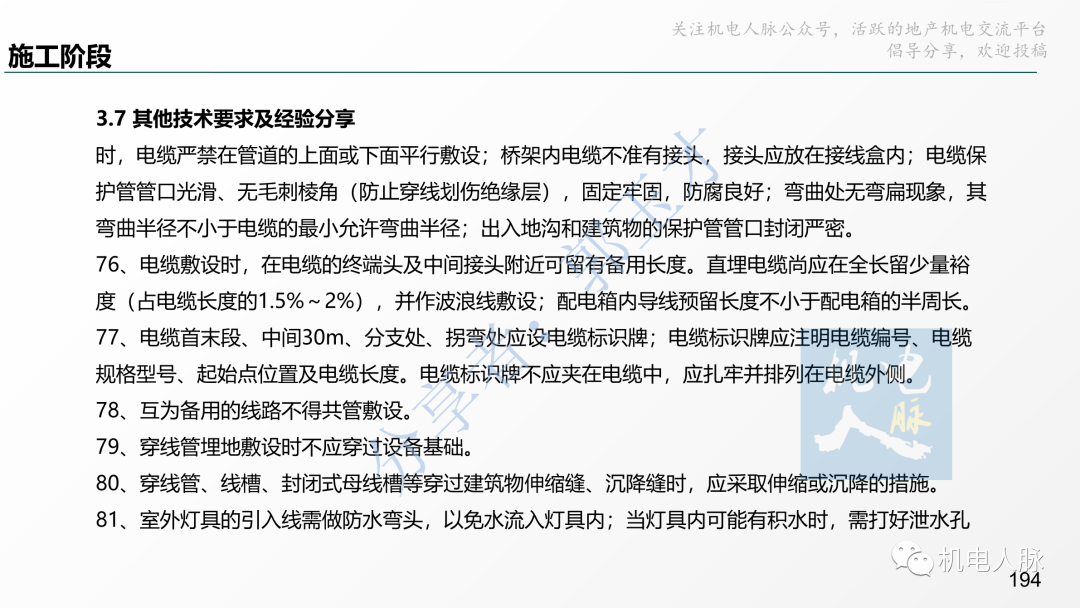

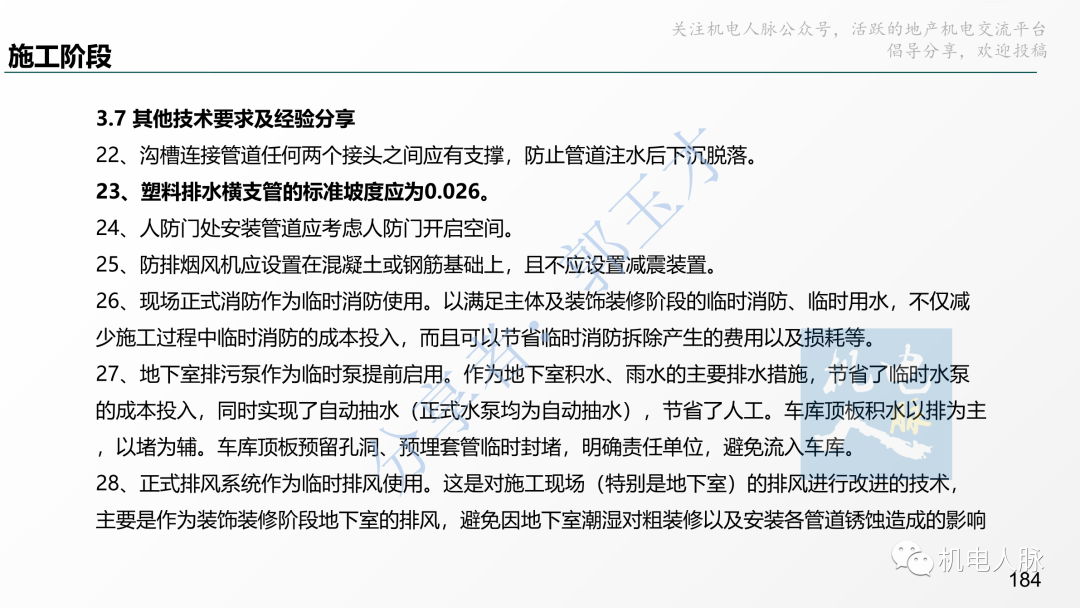

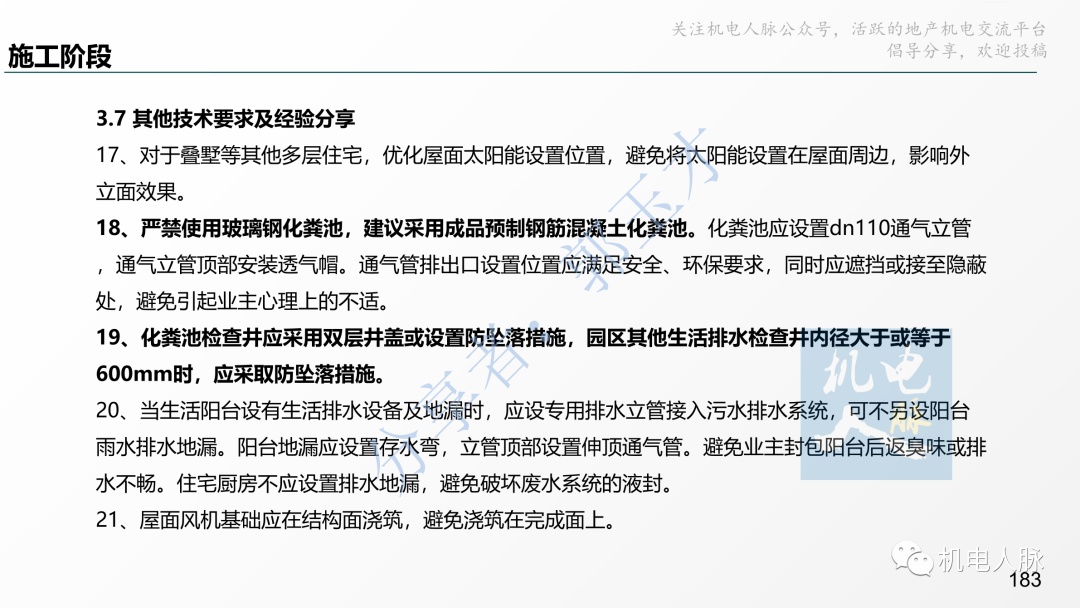

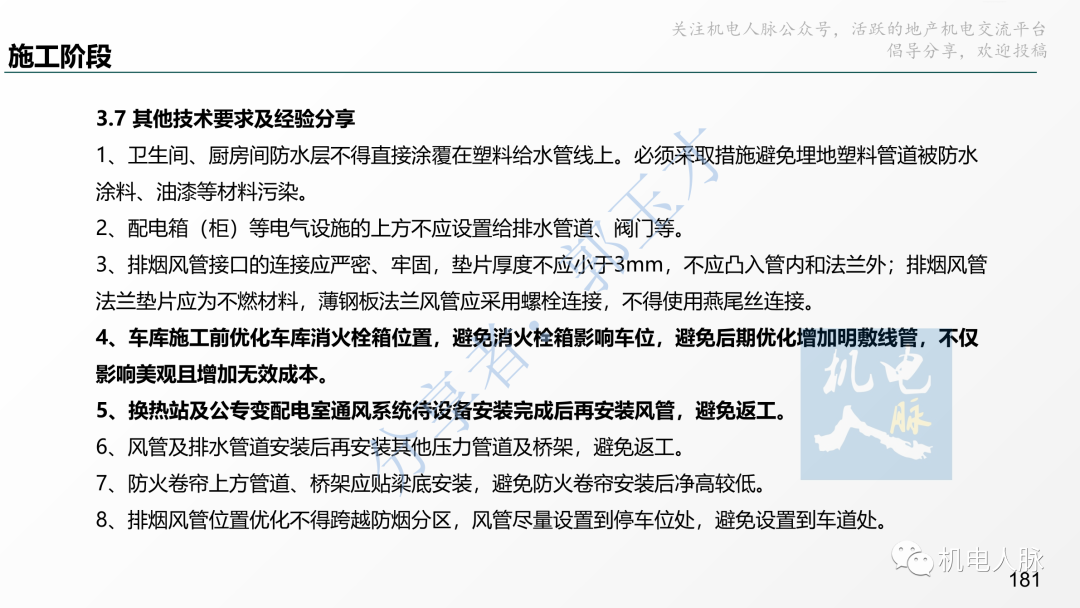

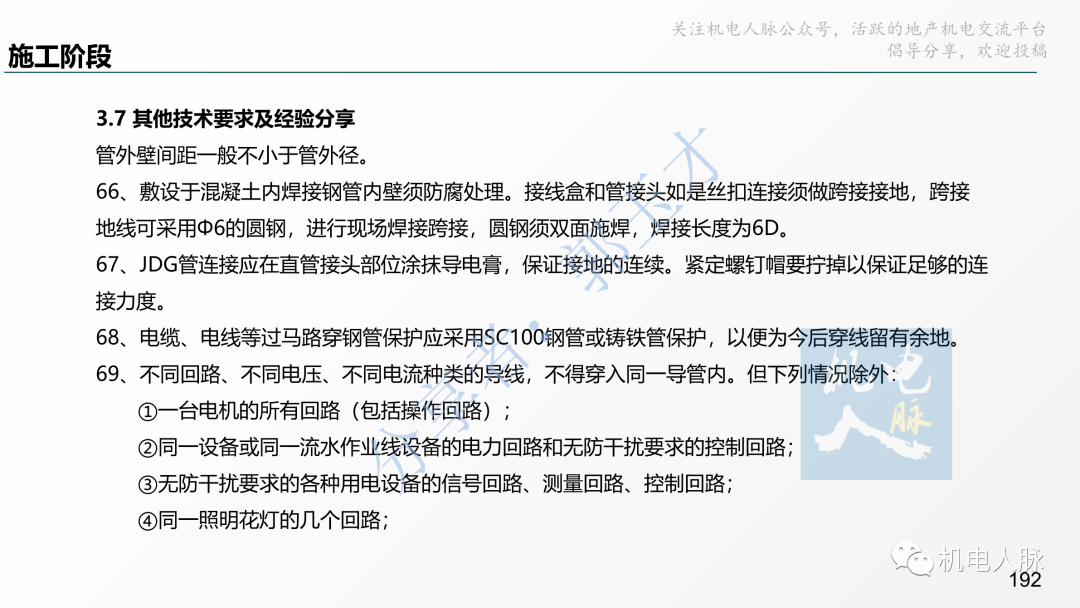

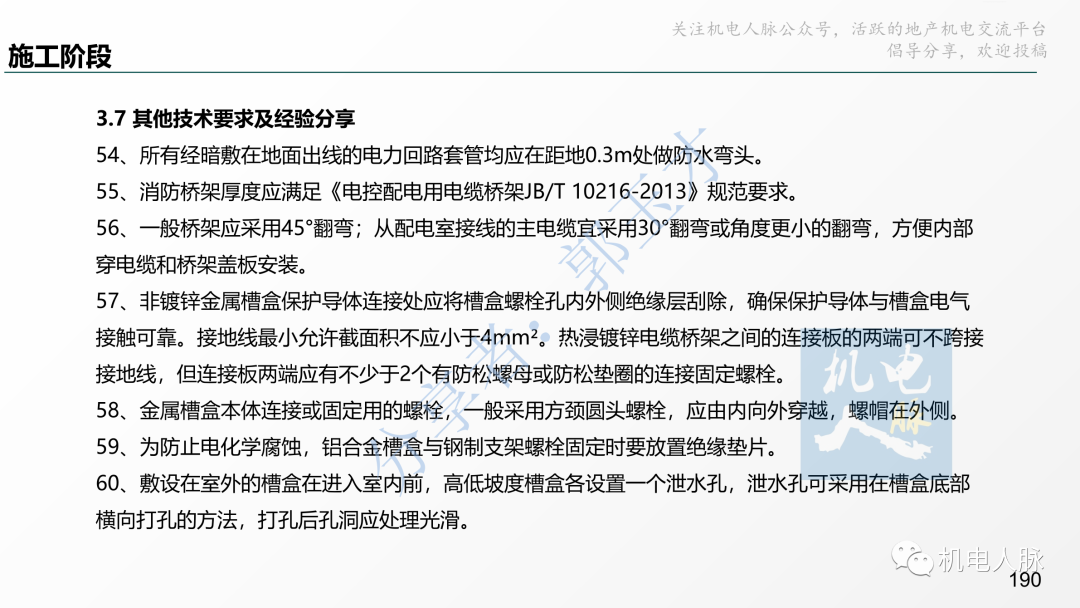

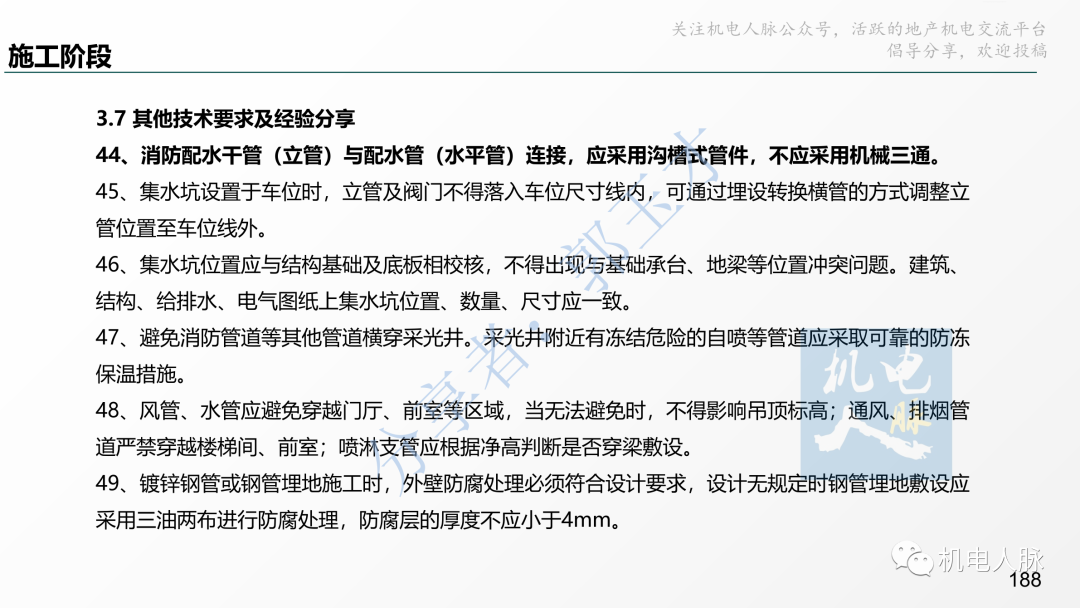

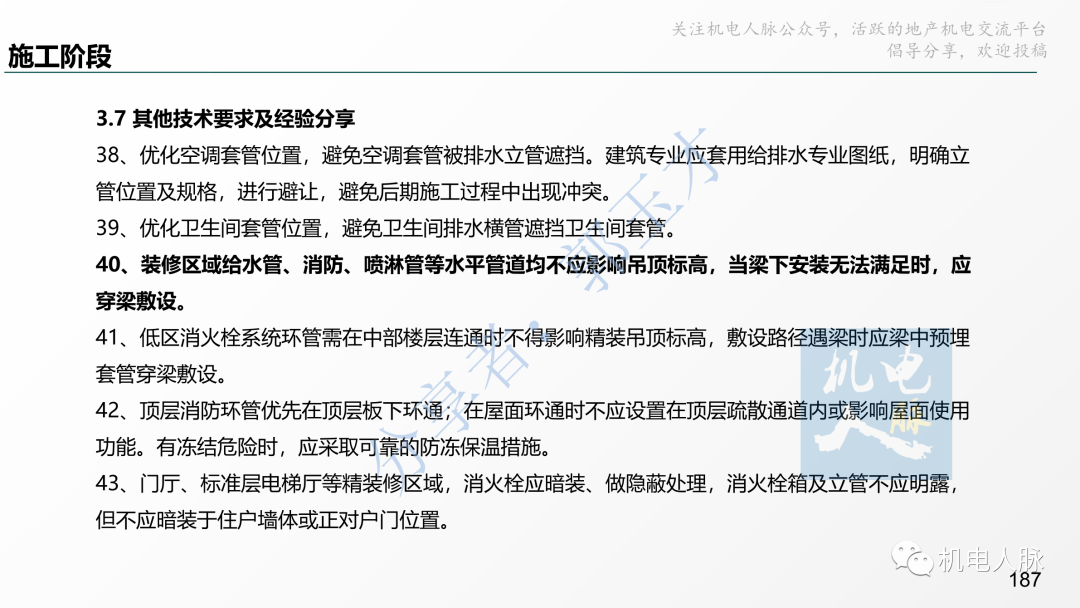

#8其他技术要求及经验分享

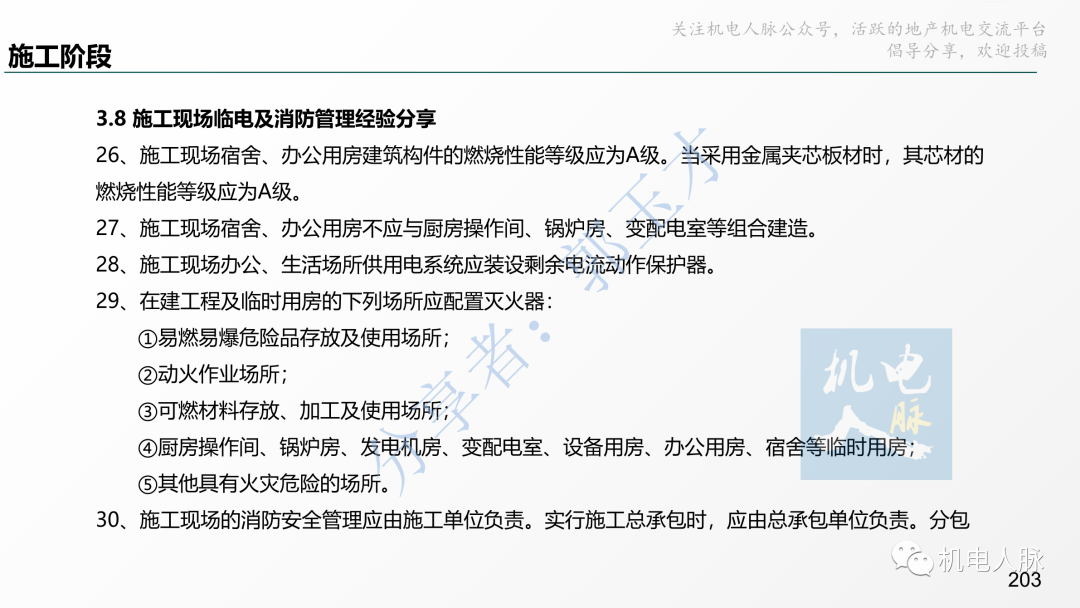

#9施工现场临电及消防管理经验分享

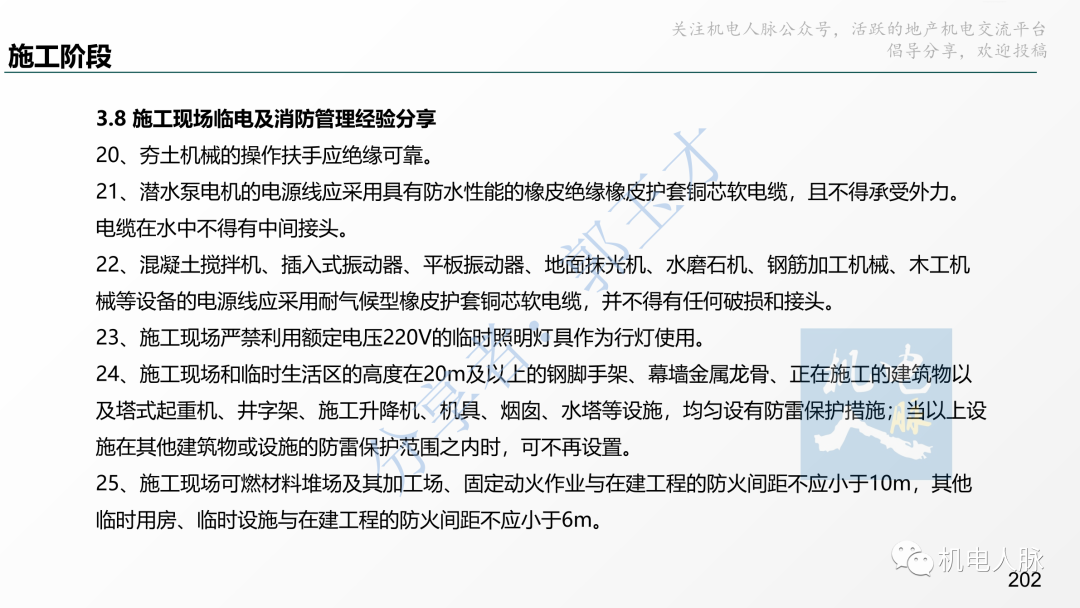

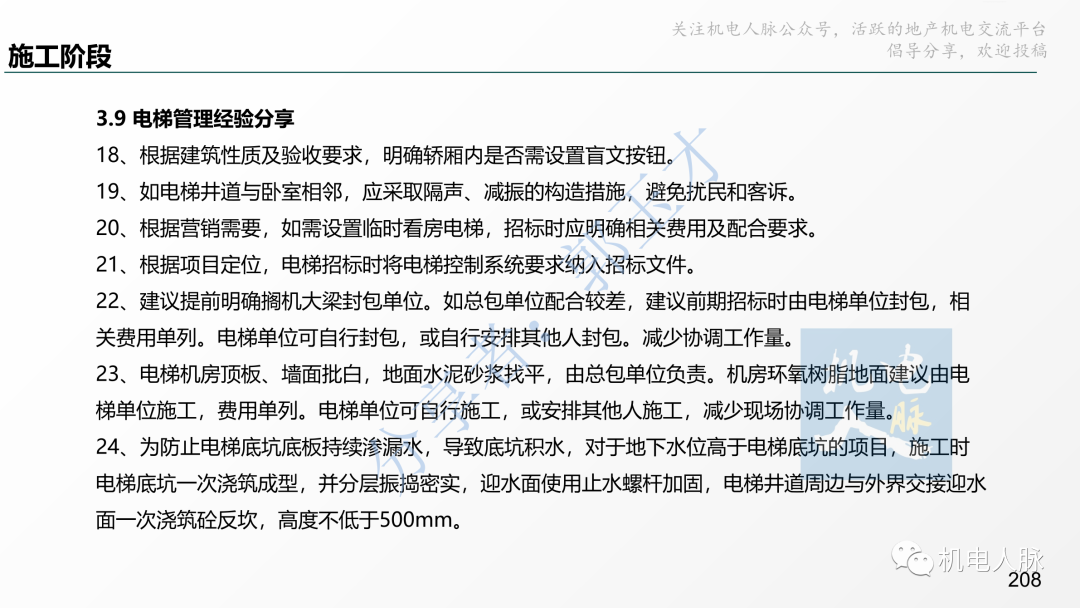

#10电梯管理经验分享

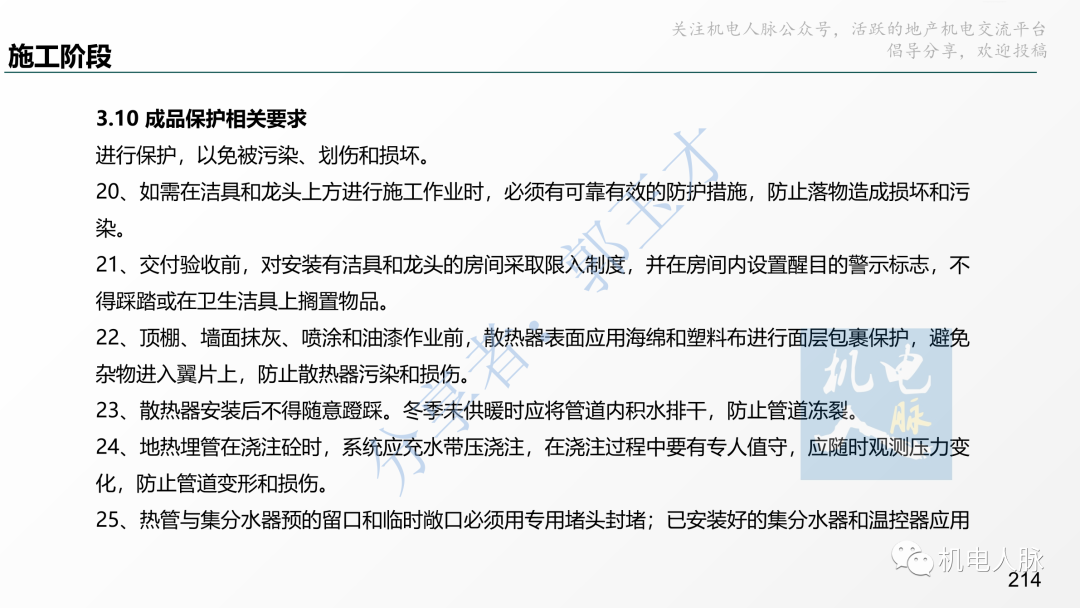

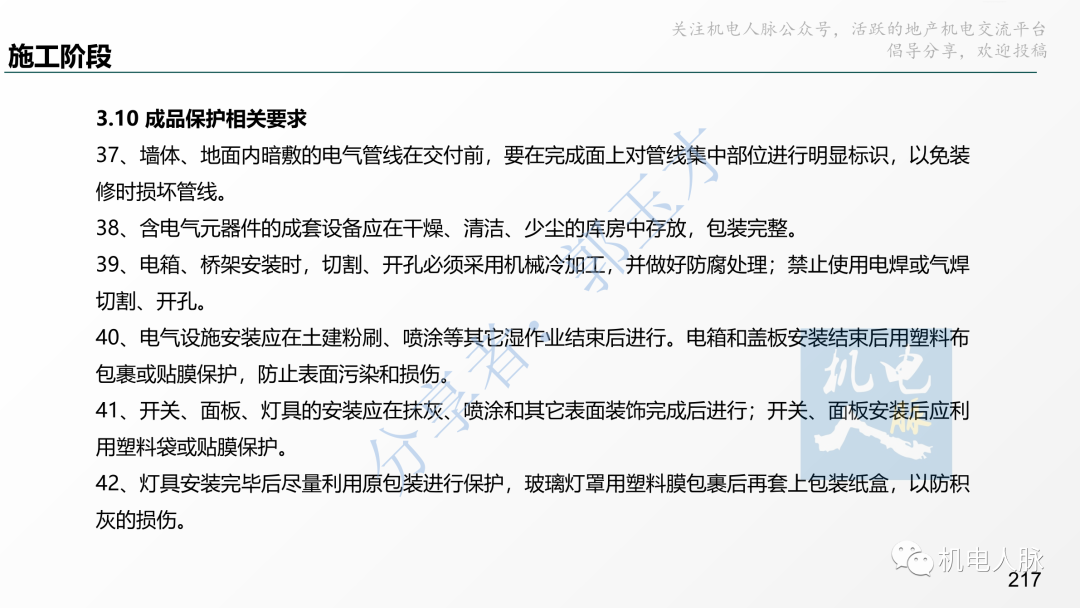

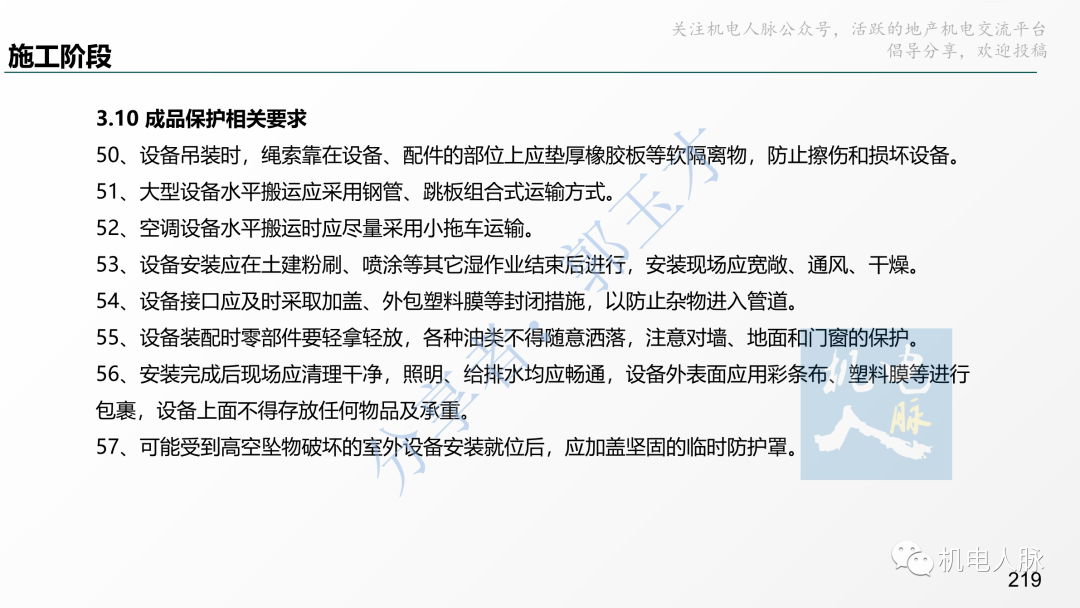

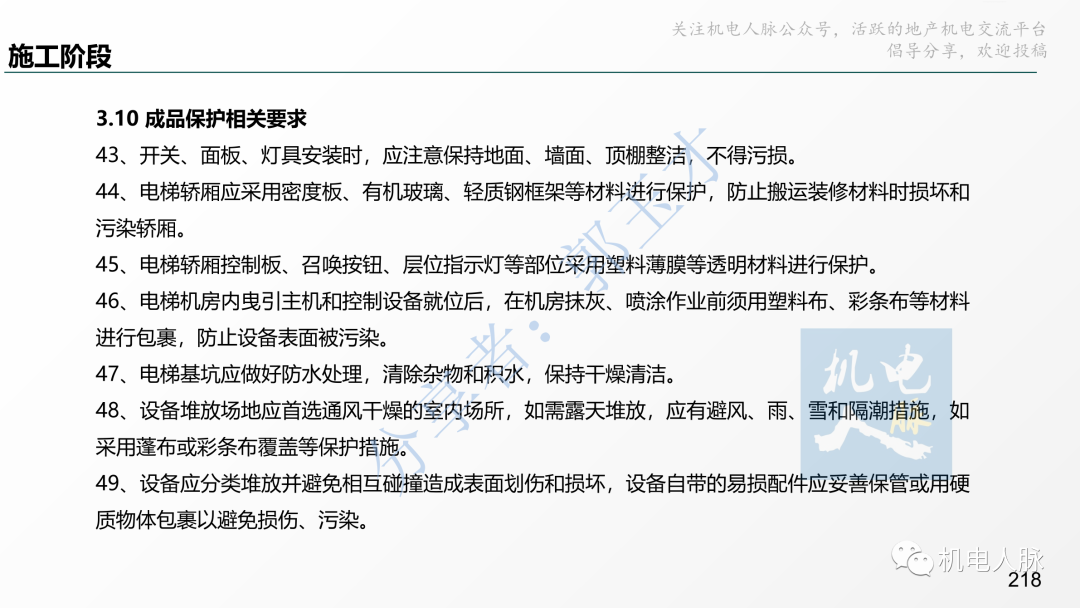

#11成品保护相关要求

#12如何高效开会

1、会前充分准备

①提前和重要参会人沟通,重大决策性事项确保项目相关领导及委托方现场甲方代表参会;

②发会议通知,再打电话与参会的人确认,确保每个人被及时通知到;会前30分钟提醒与会者参会,对临时不能参加会议的人,立即汇报给决策者;

③提前准备好会场及开会设施;比如麦克风、白板、白板笔、激光笔、会议签到表等;会前测试电脑及投影仪设备显示是否正常;

④了解会议所需材料,提前搜集资料并发给与会者。

2、会中良好控制

①严格按会议的议程进行;

②严格控制时间,避免拖沓、冗长,不能及时结束;

③引导与会者积极发言,发言应互相尊重,避免争吵;

④围绕主题进行发言和讨论,避免跑题和扯闲篇;

⑤会议应形成有效的决议,避免议而不决;

⑥做好详细会议纪要,尽可能当众宣读,确保对决议无异议;

⑦将会议纪要发给参会人,确认人人知悉。

3、会后切实跟踪

①对形成的决策和未完成的工作指定责任单位、责任人,确定时限并及时跟踪;

②将会议纪要上传OA流程,作为事后追溯依据。

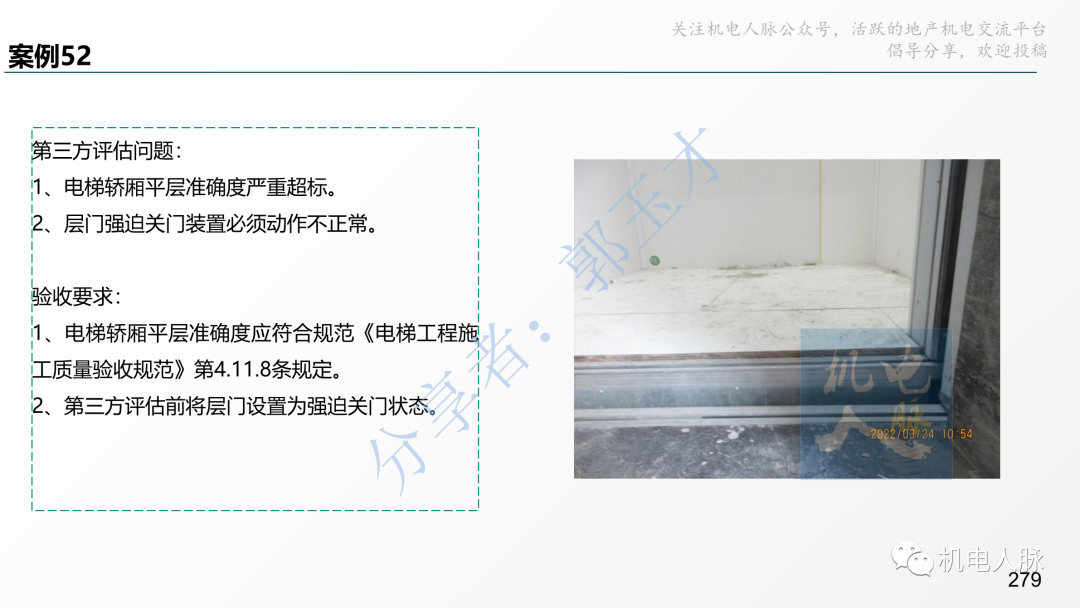

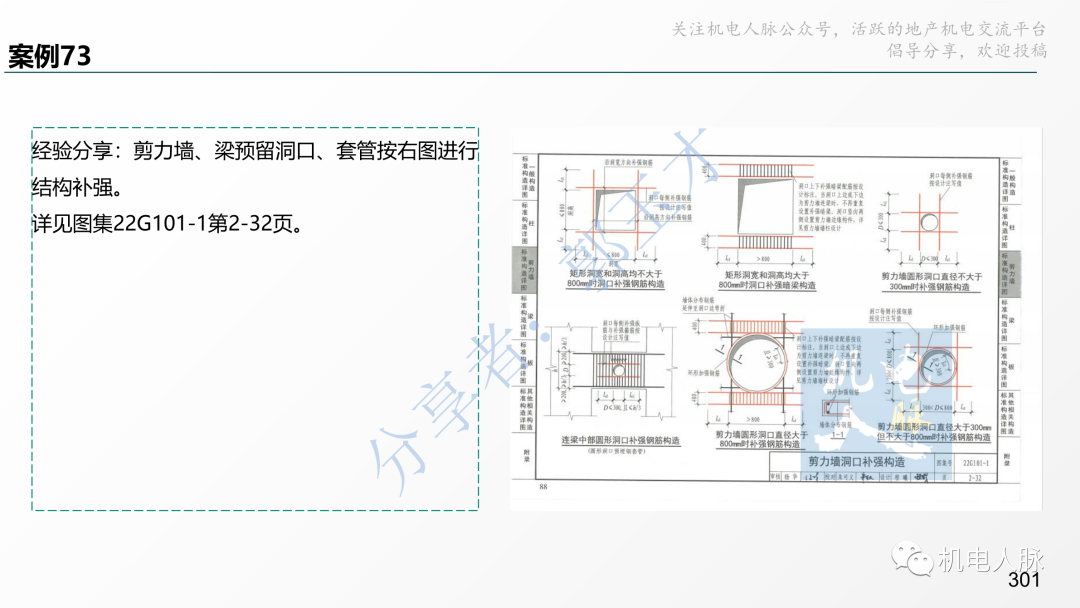

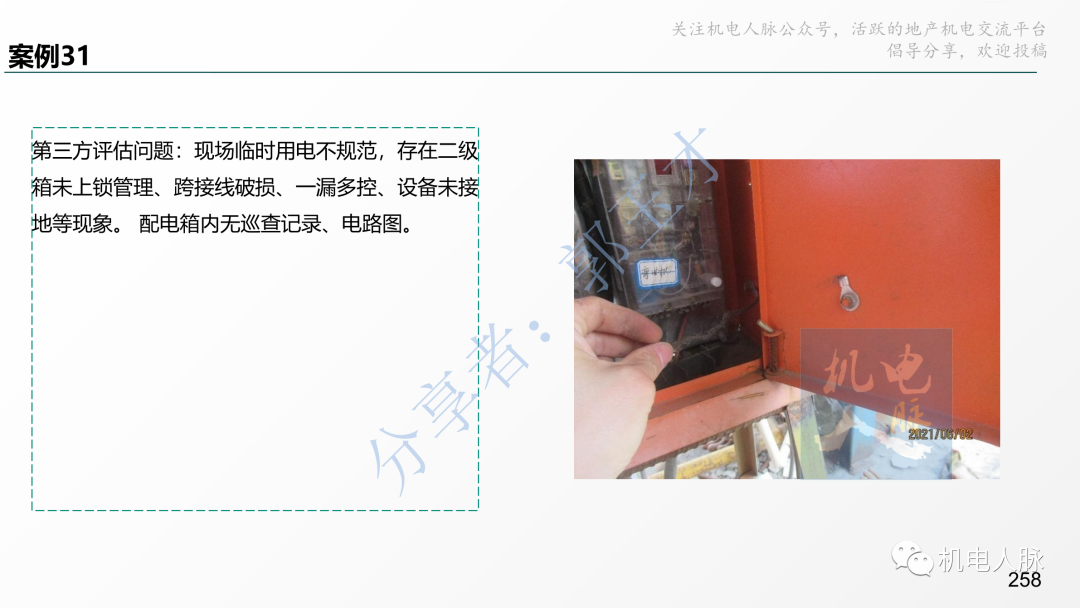

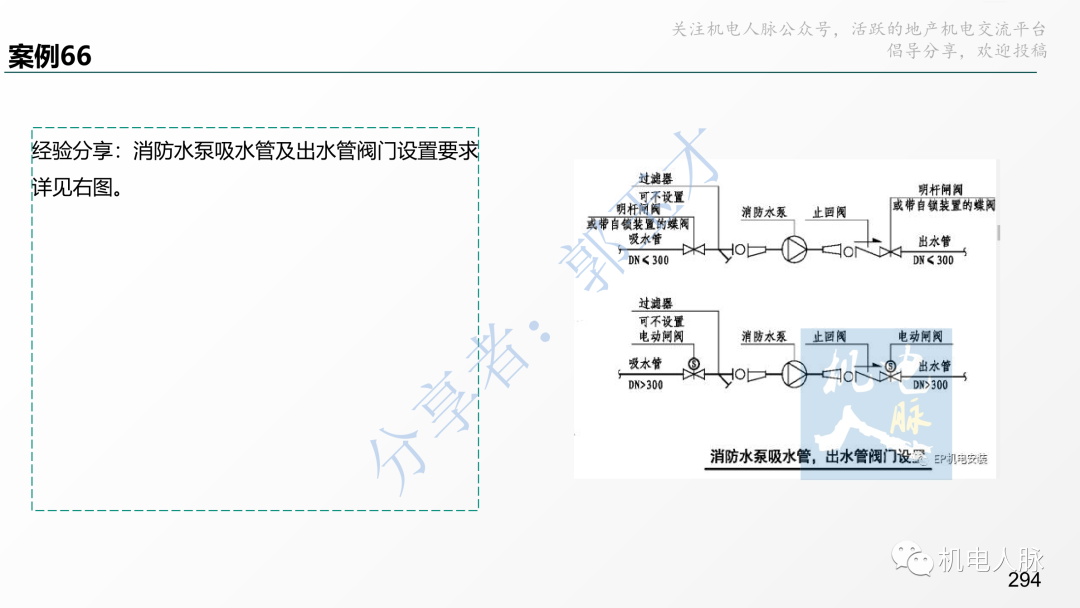

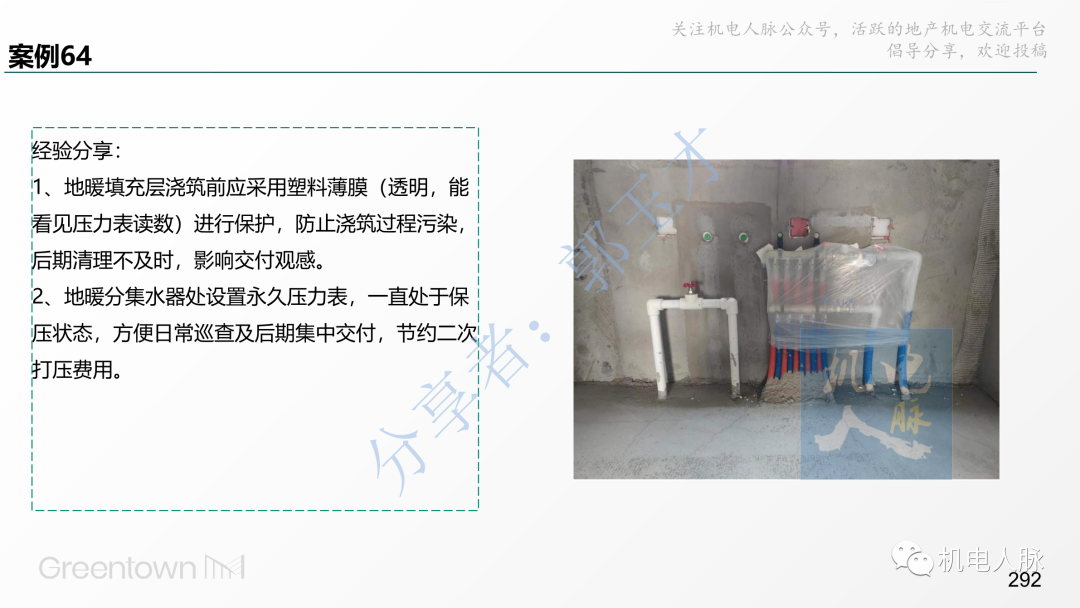

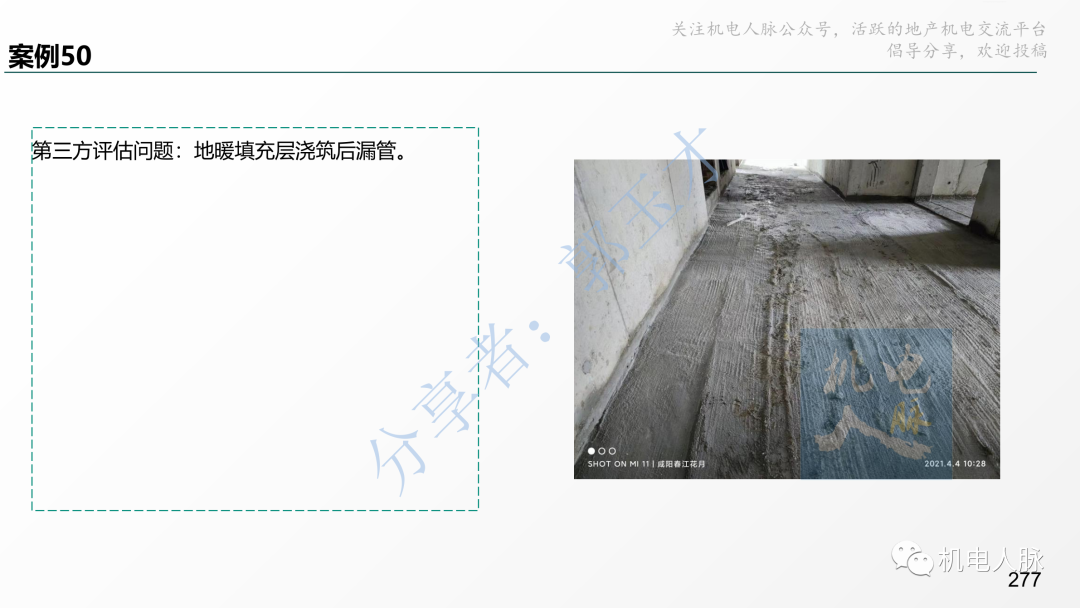

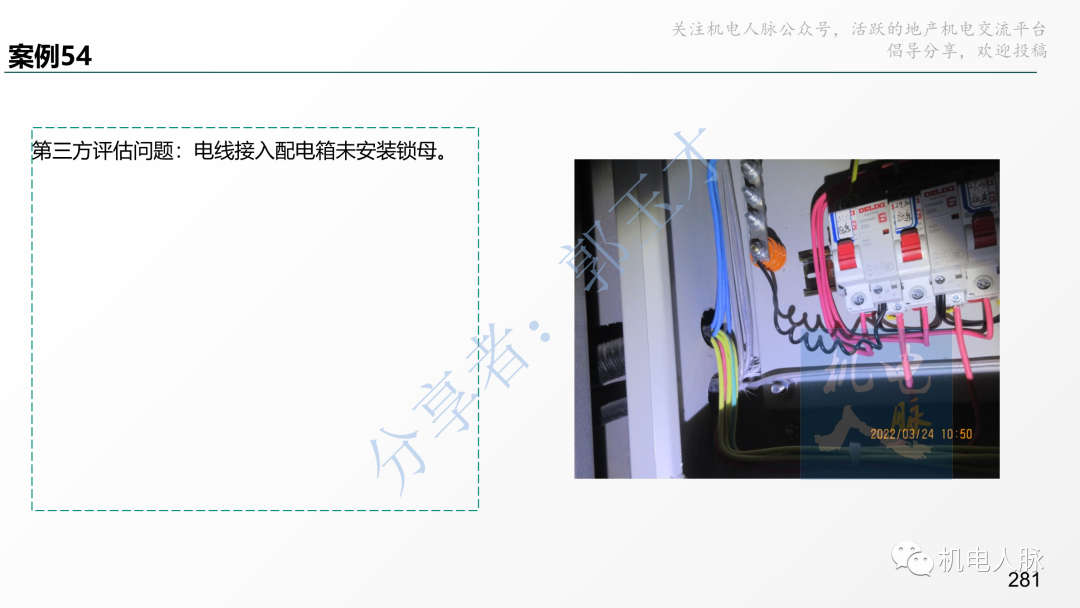

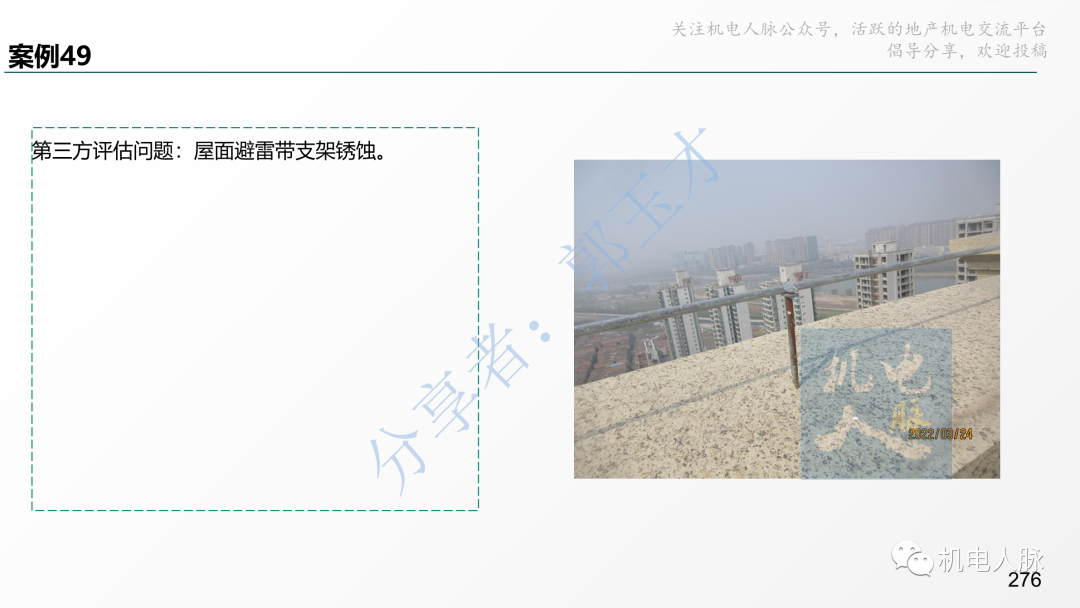

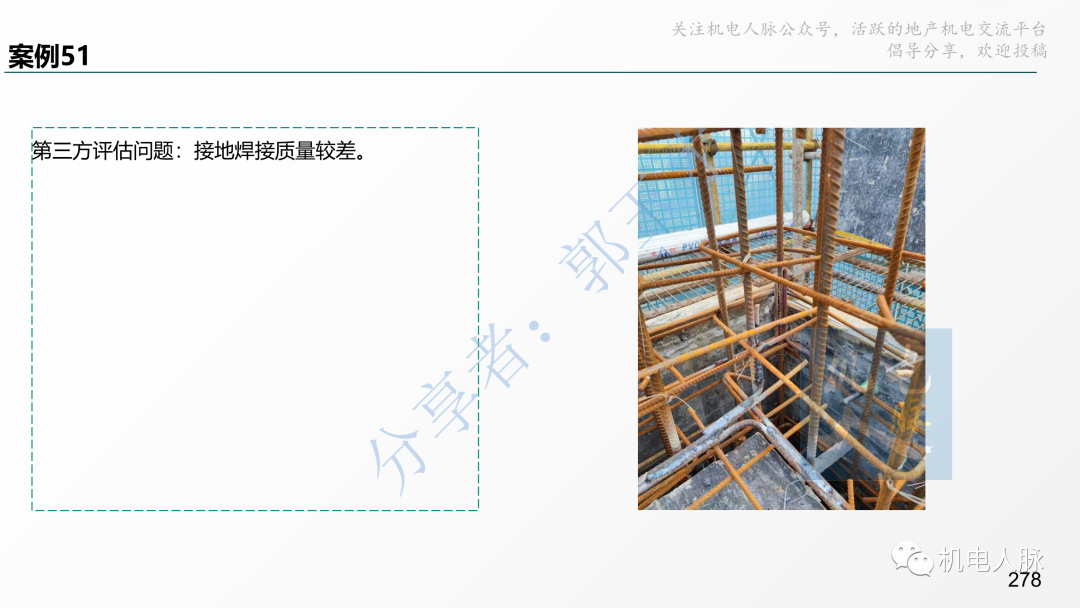

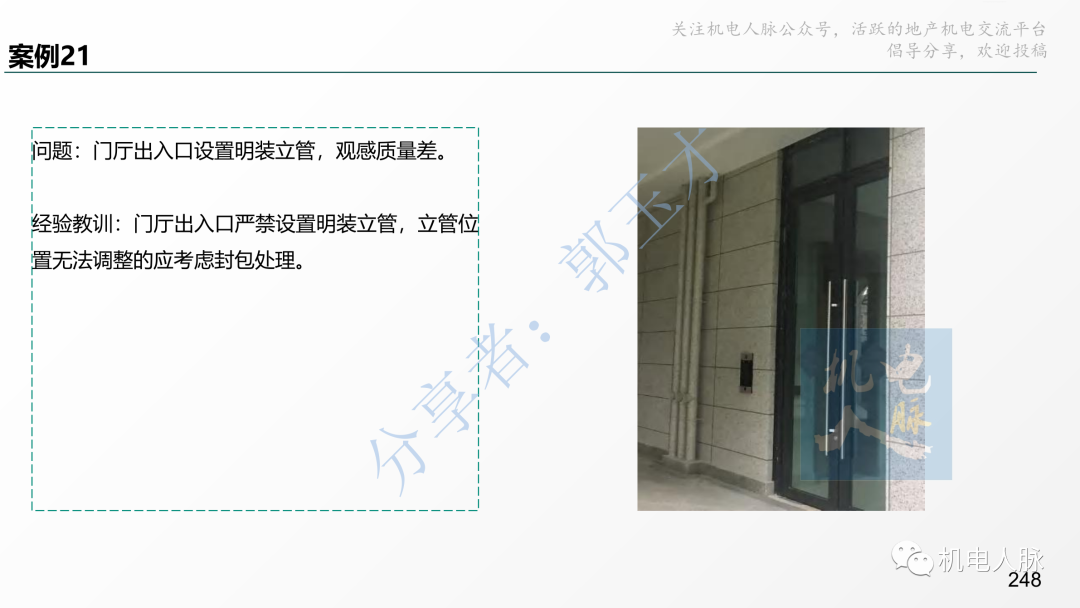

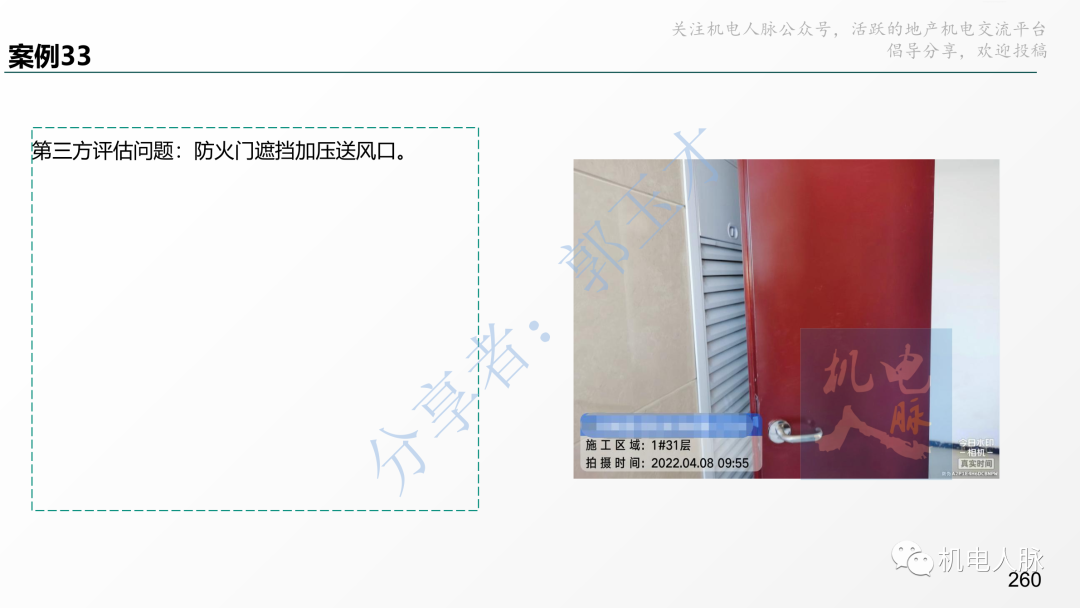

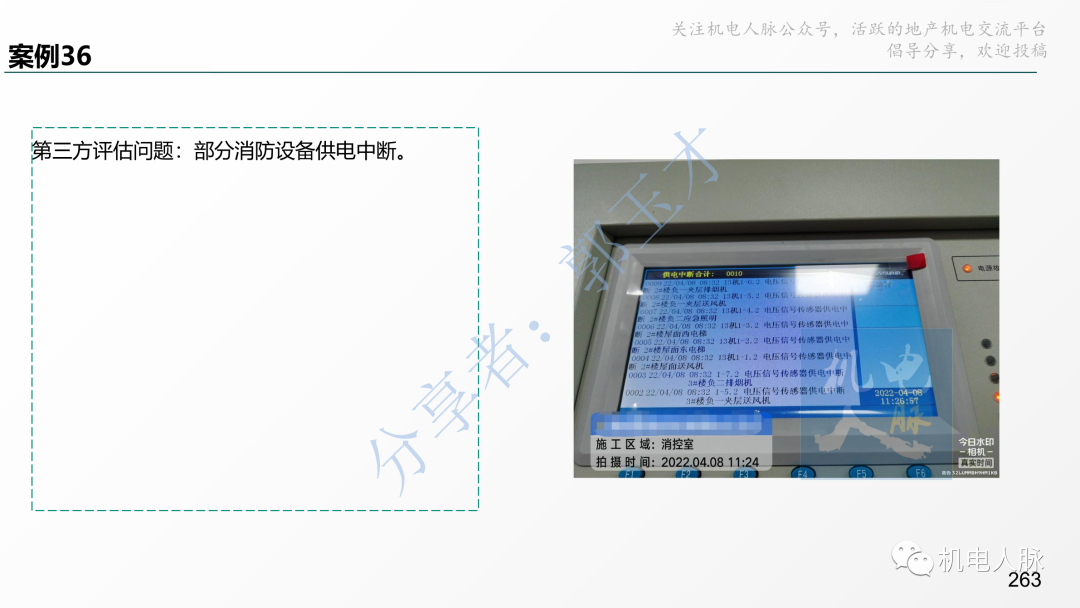

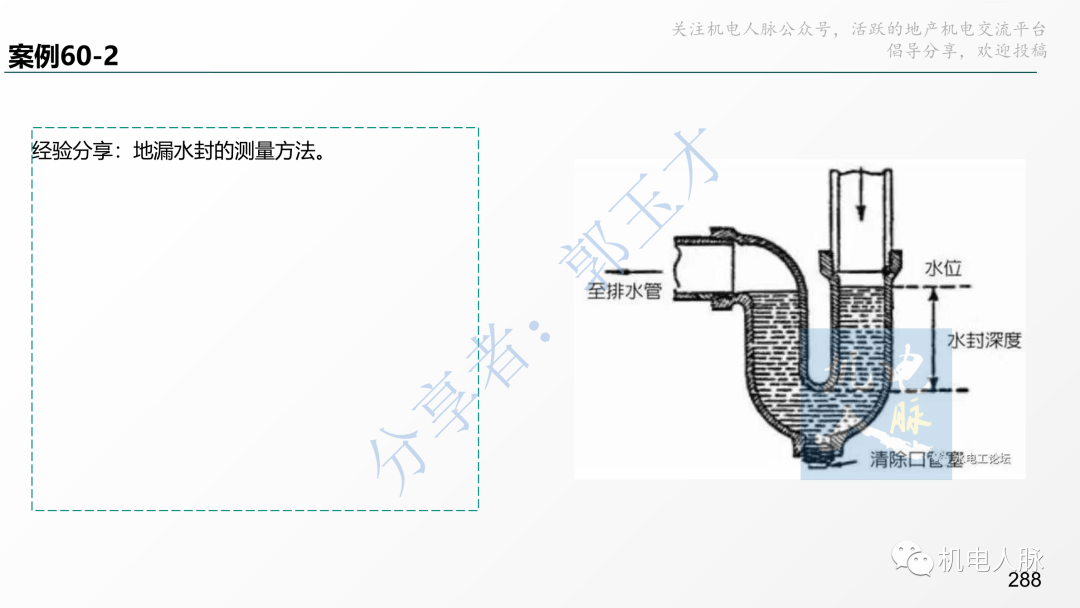

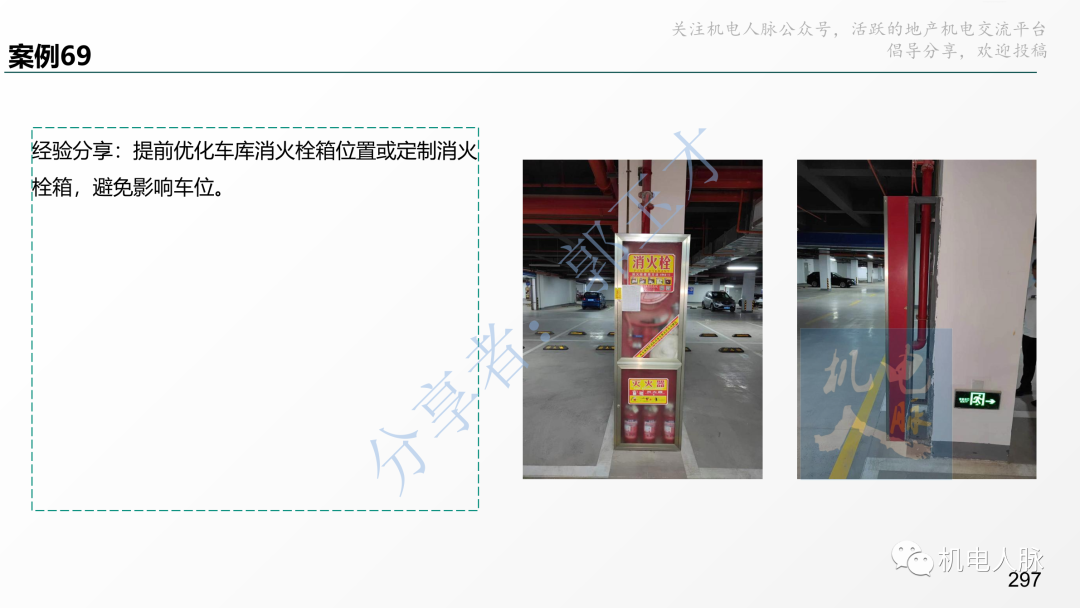

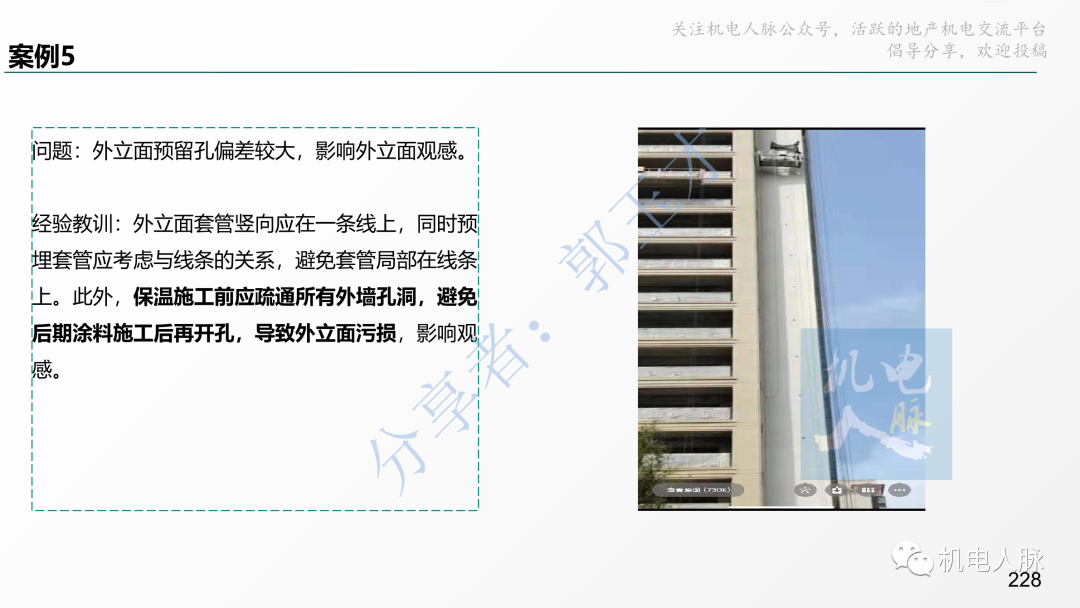

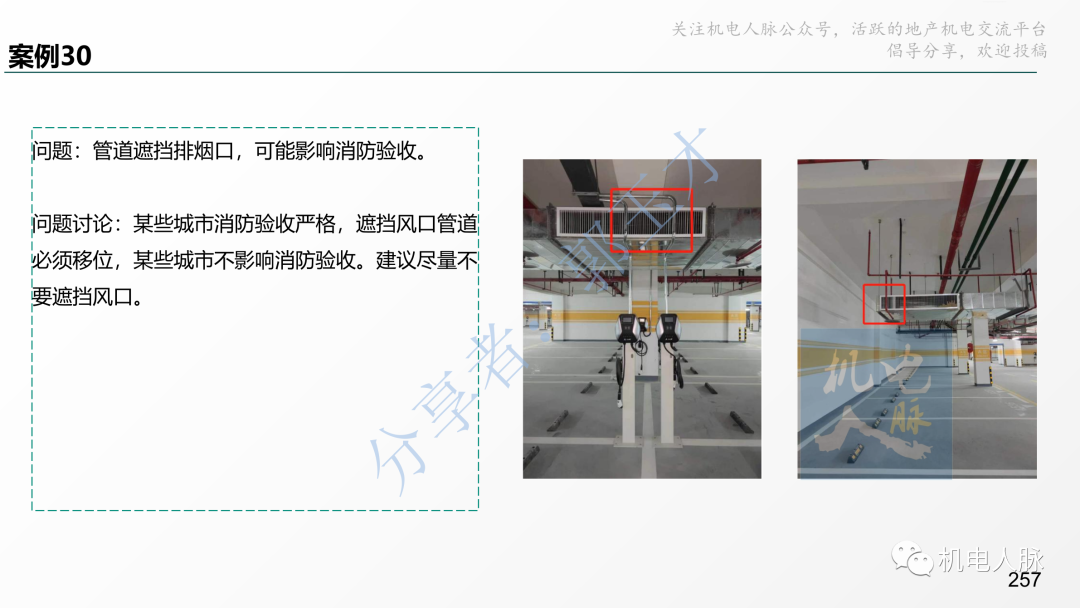

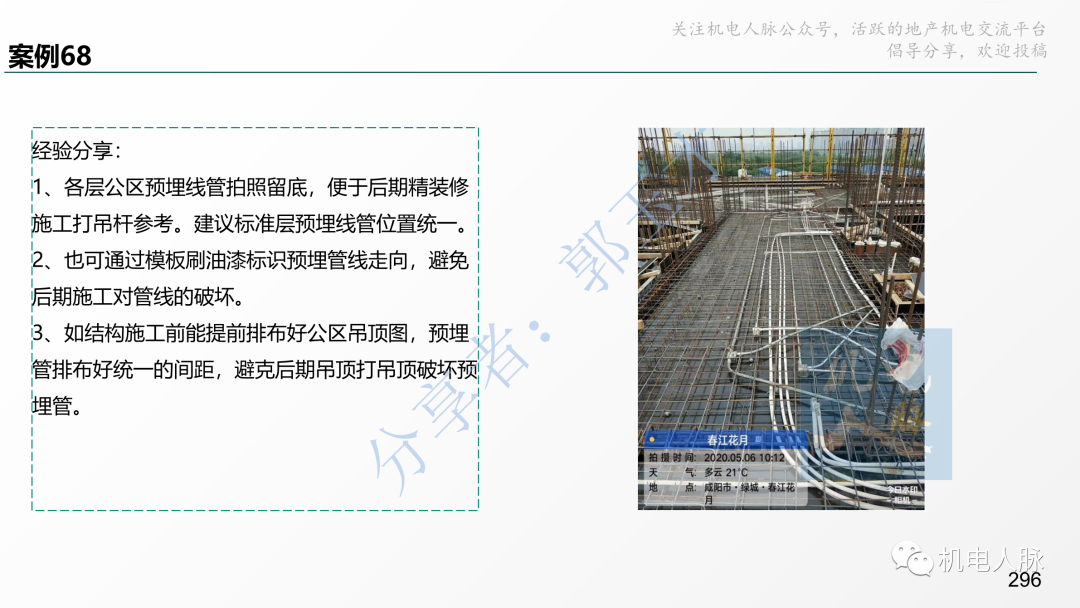

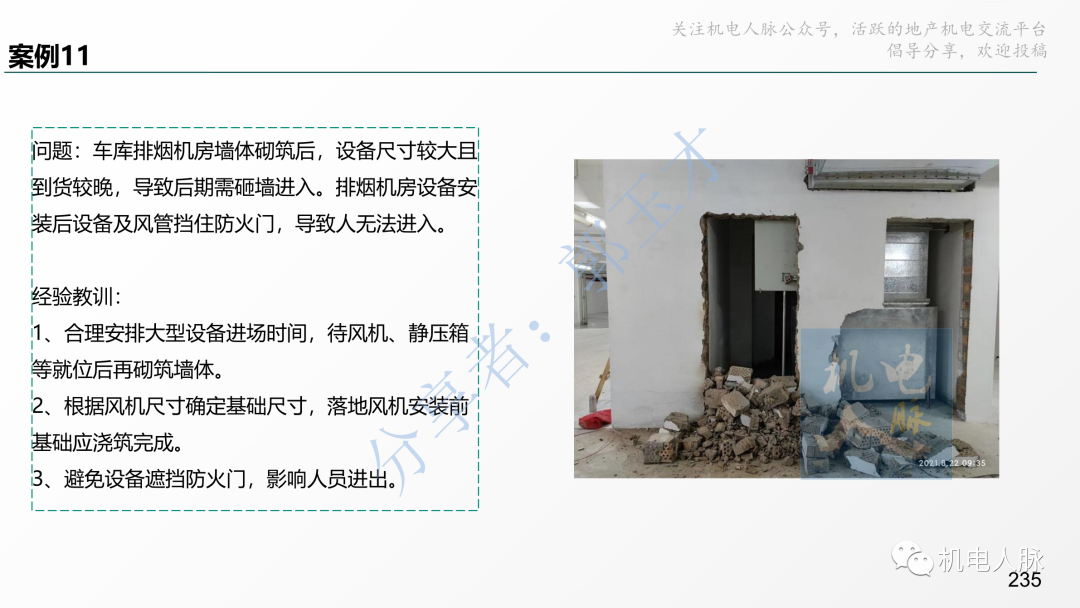

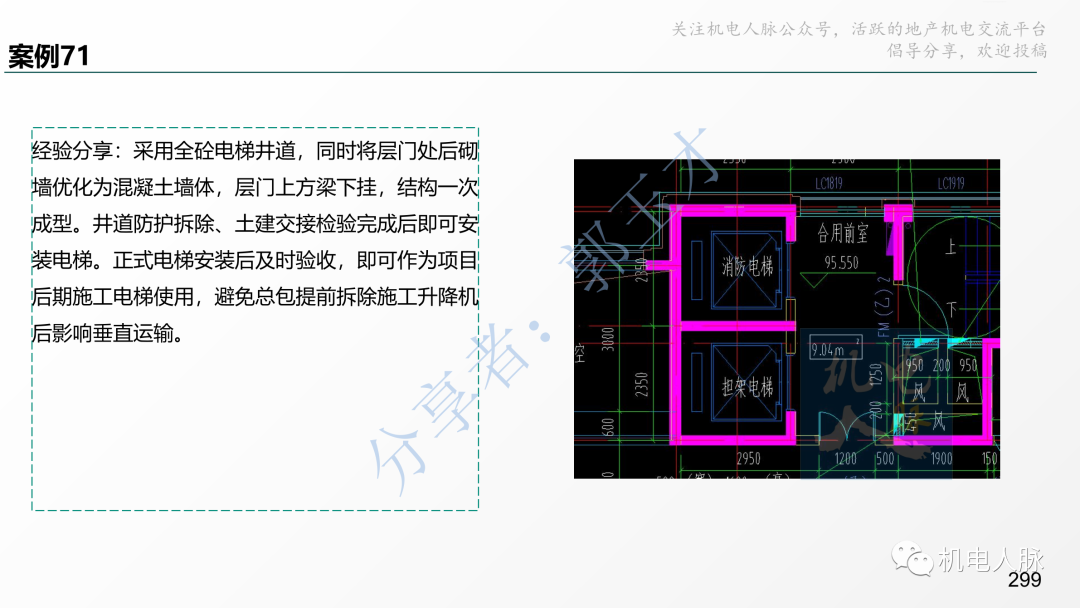

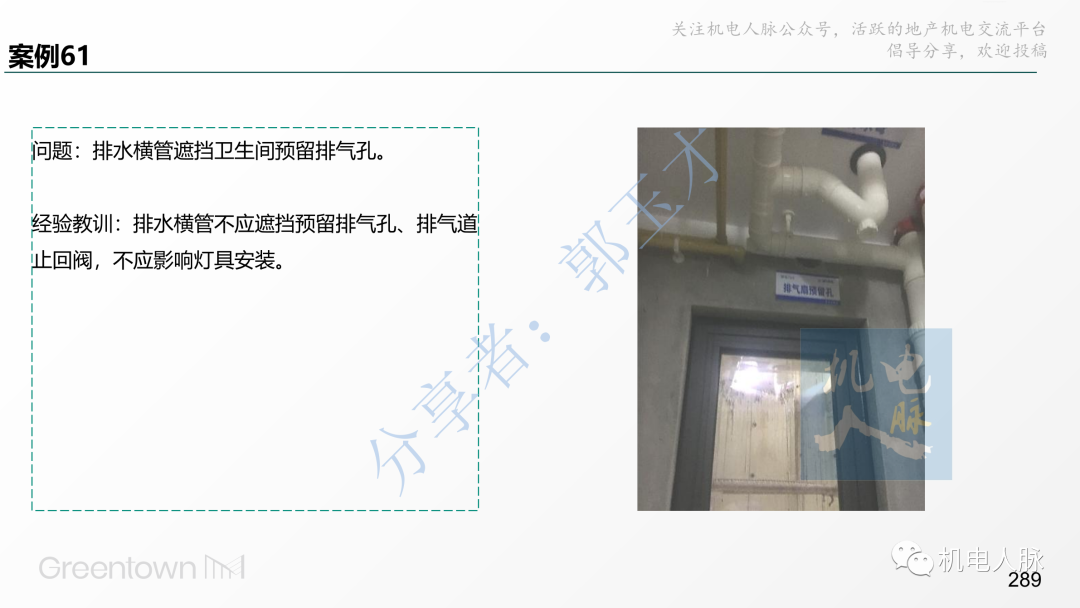

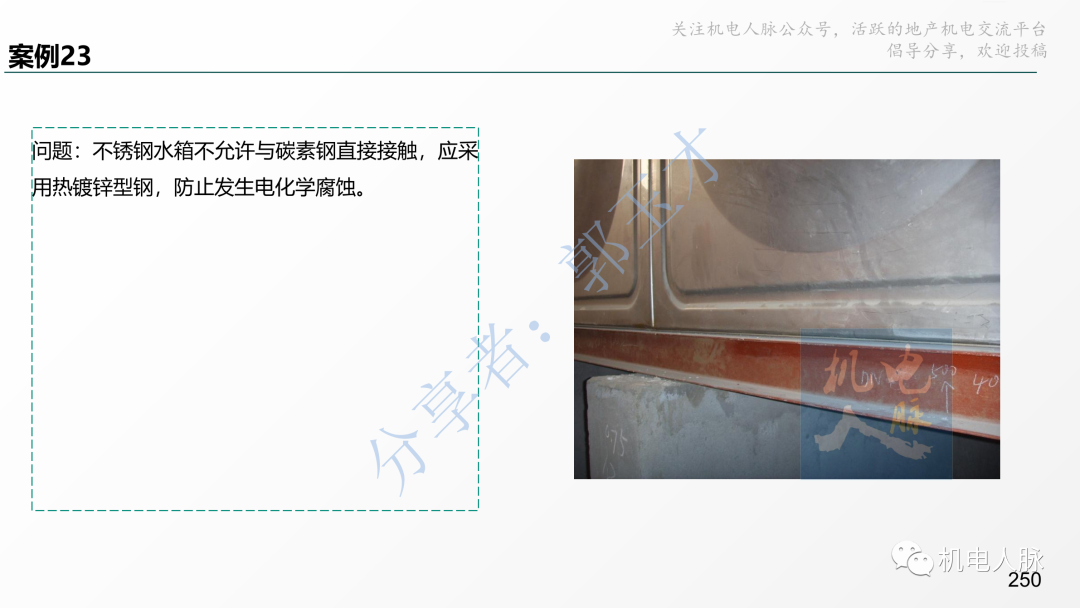

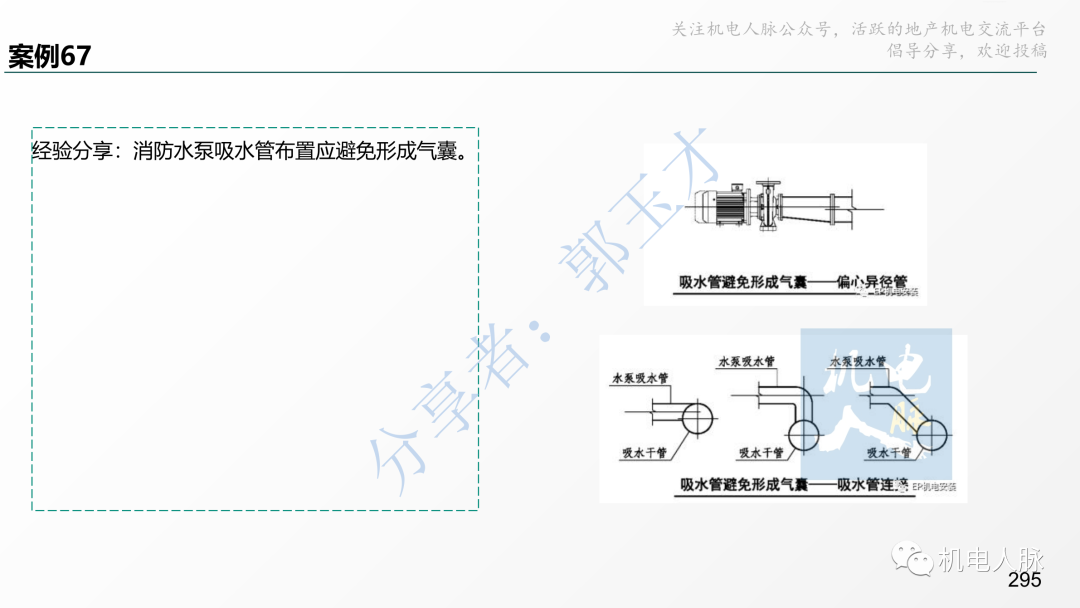

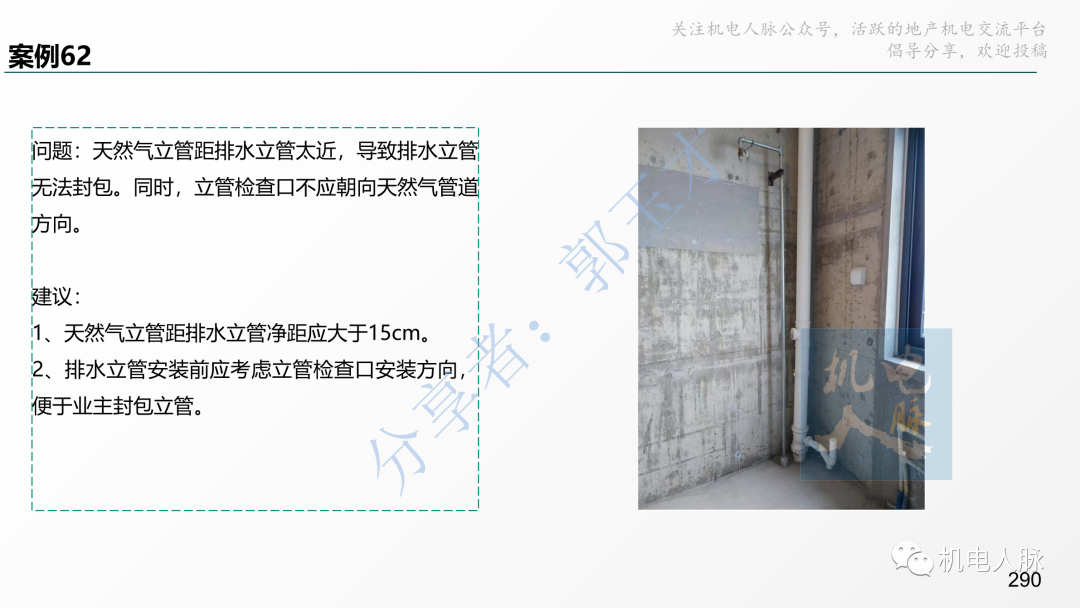

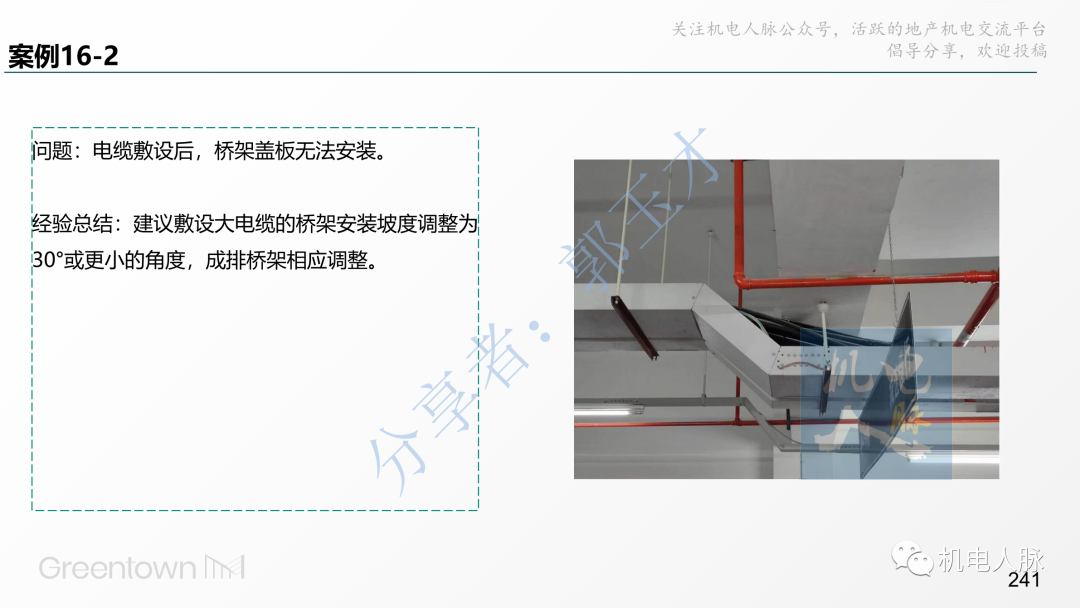

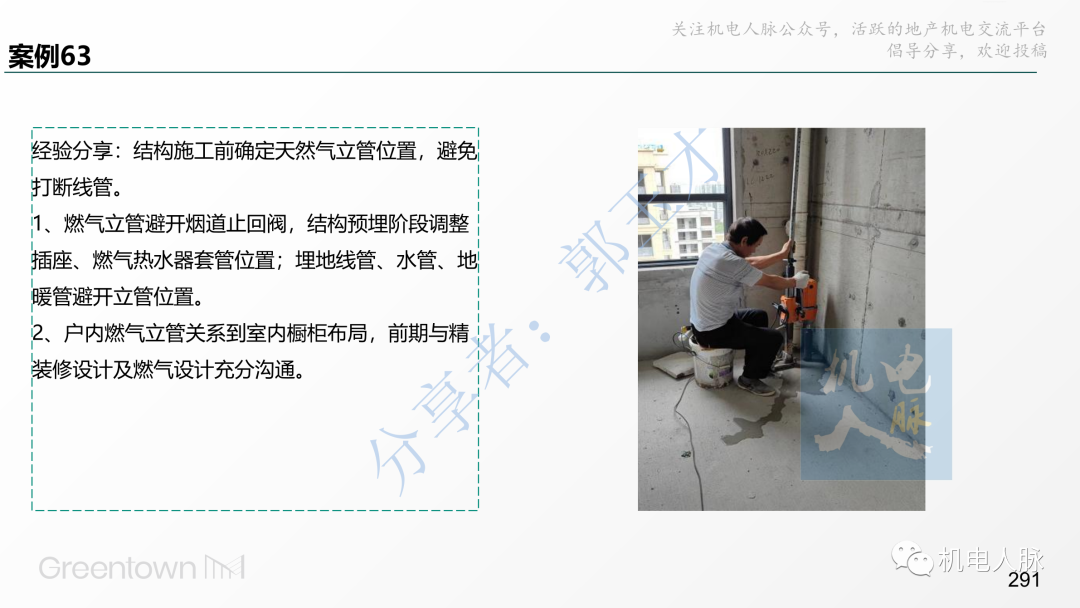

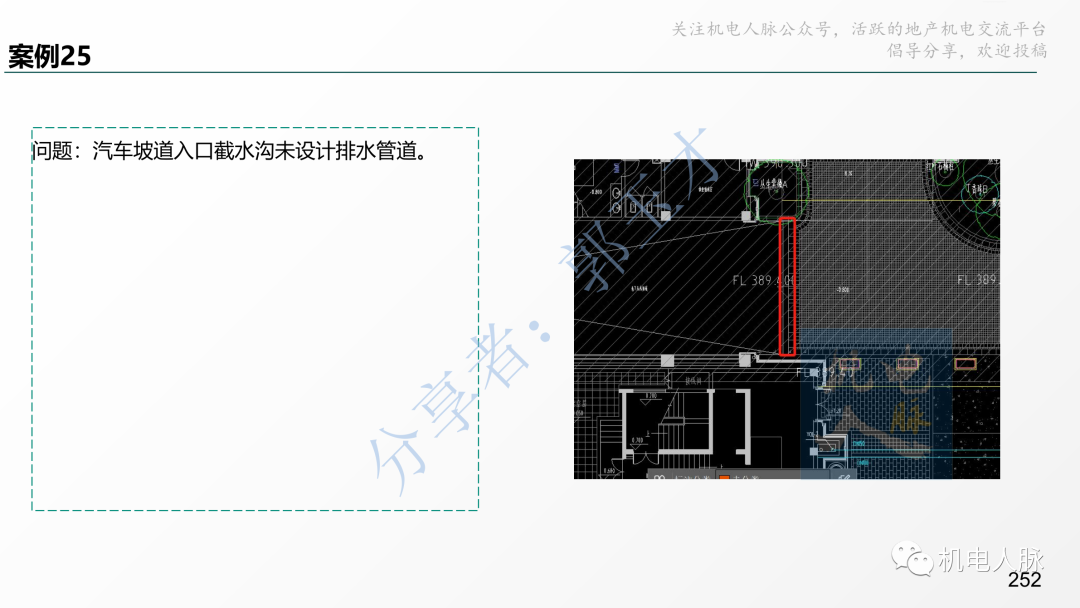

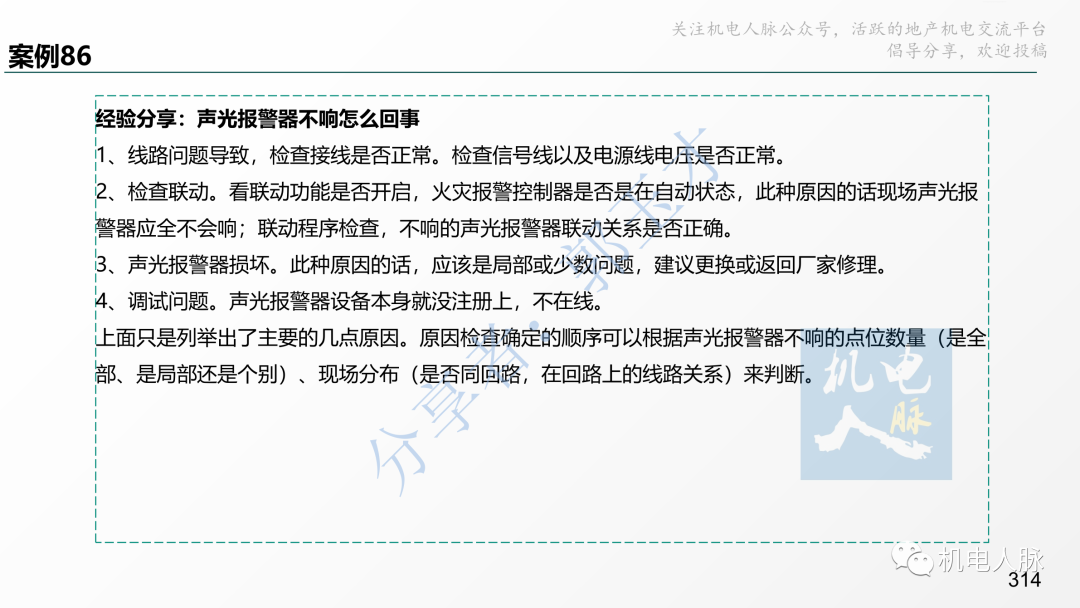

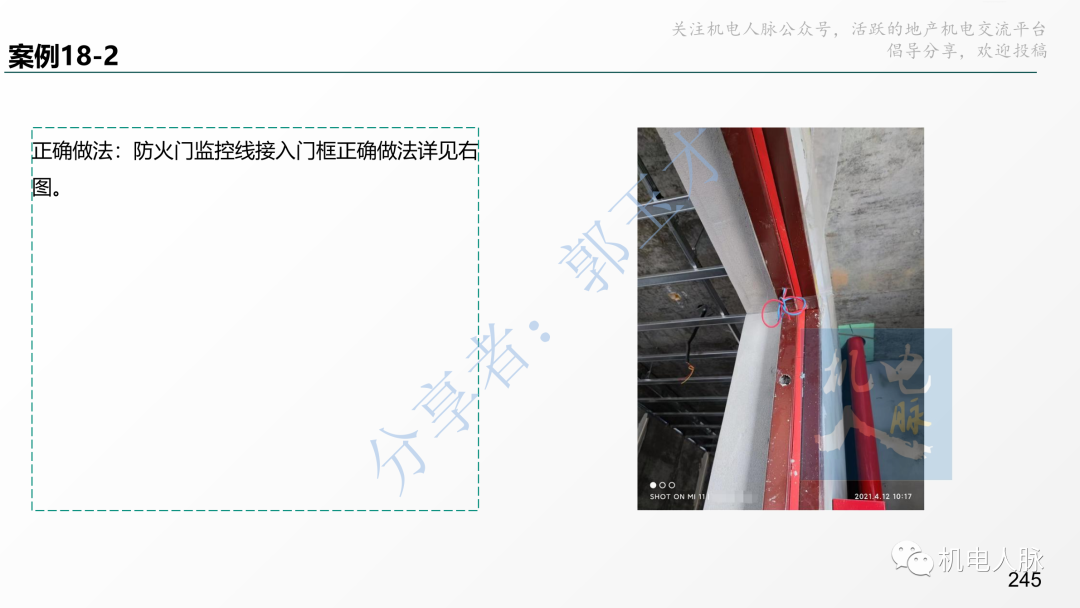

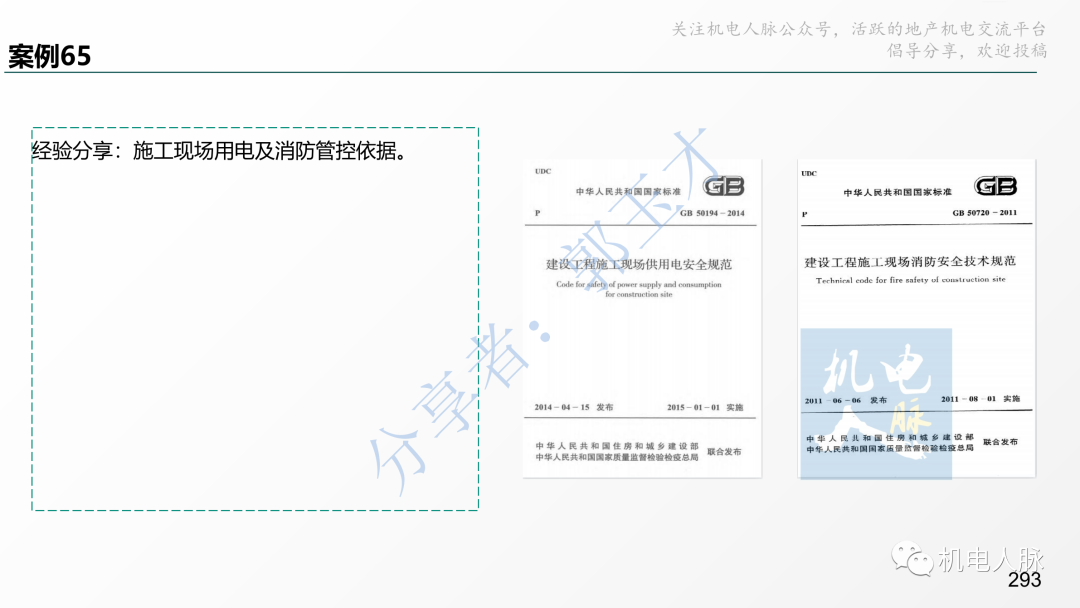

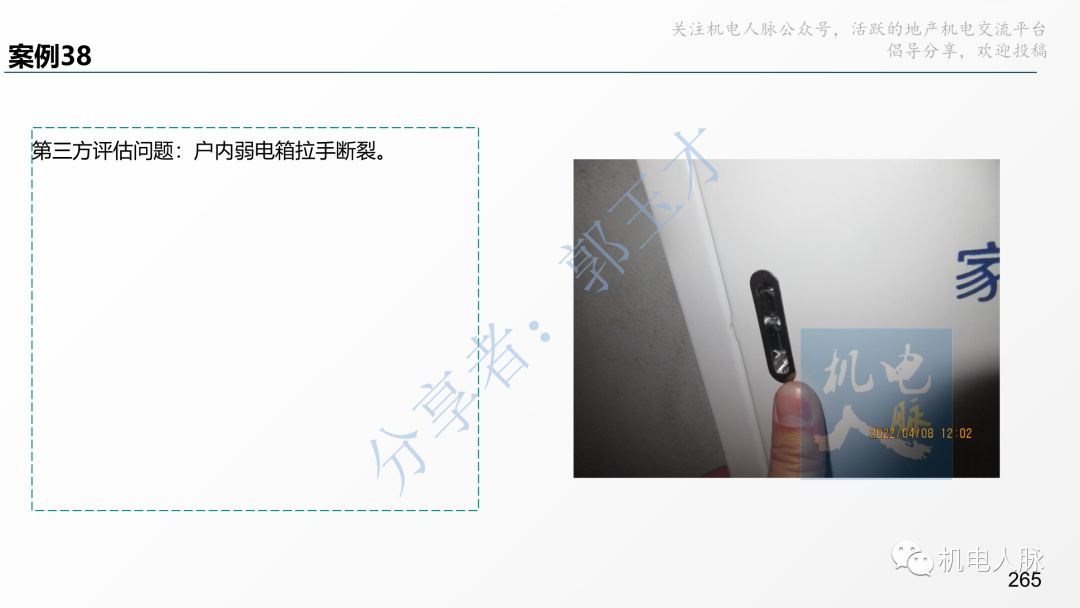

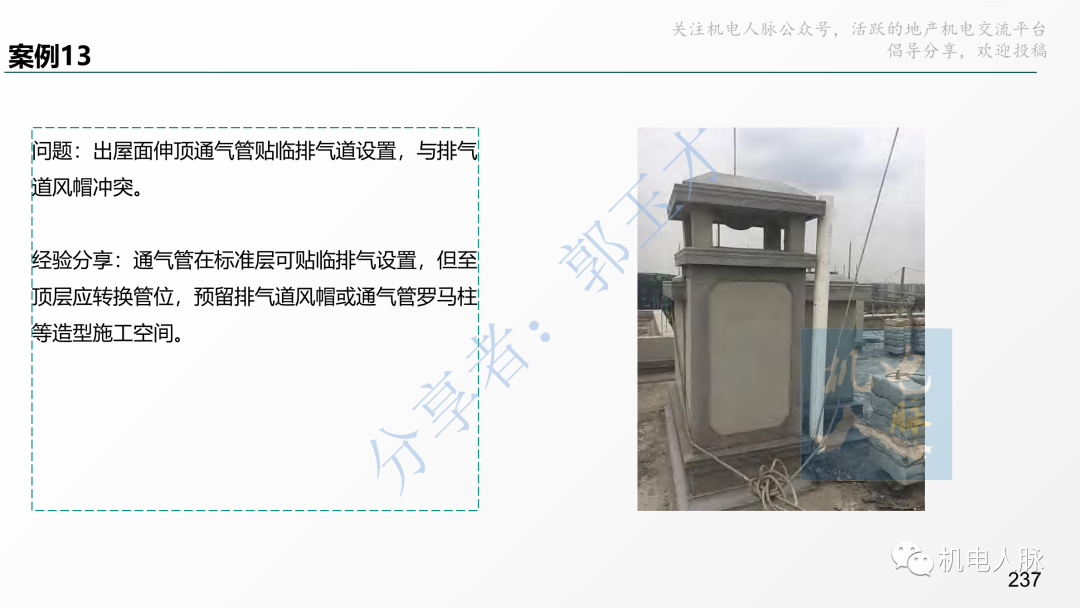

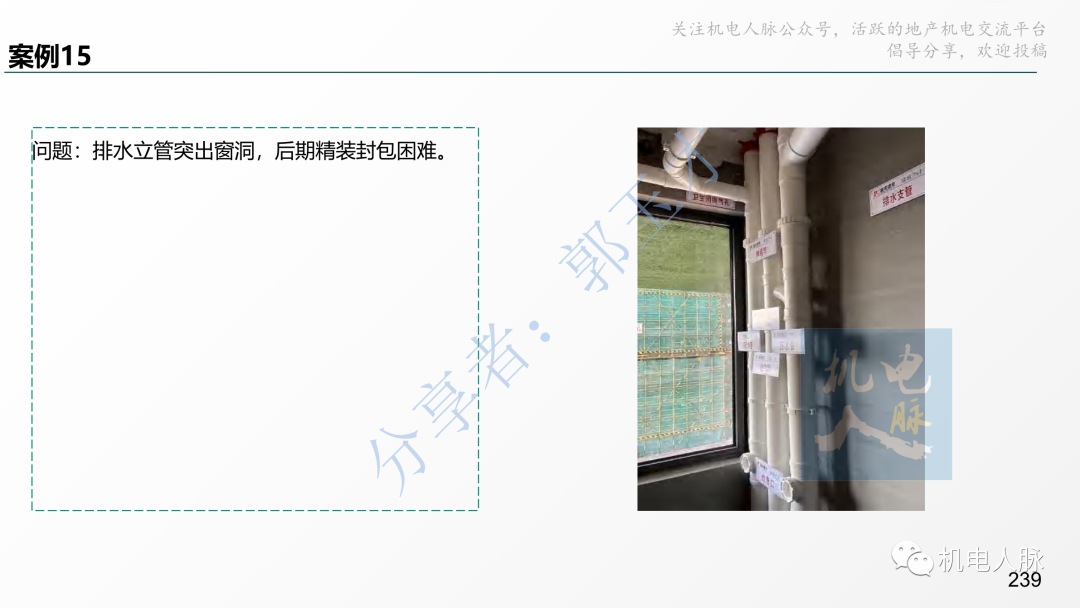

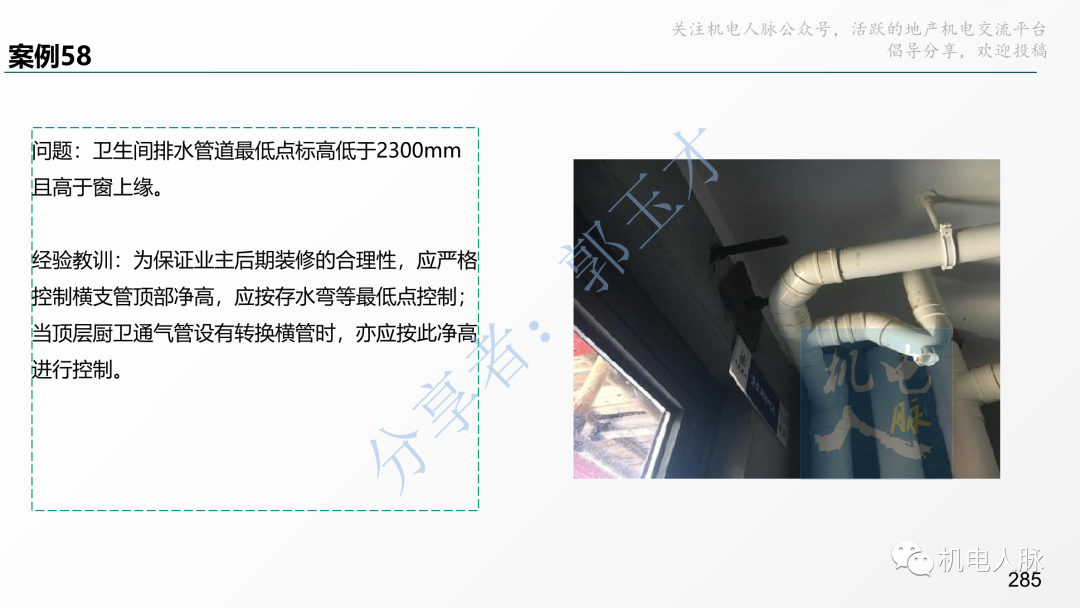

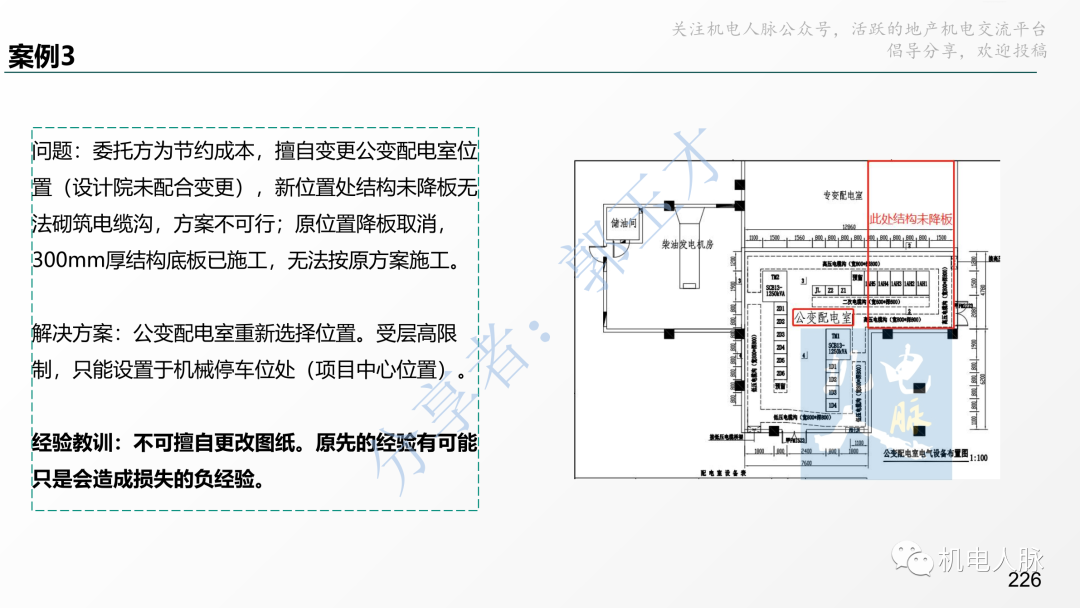

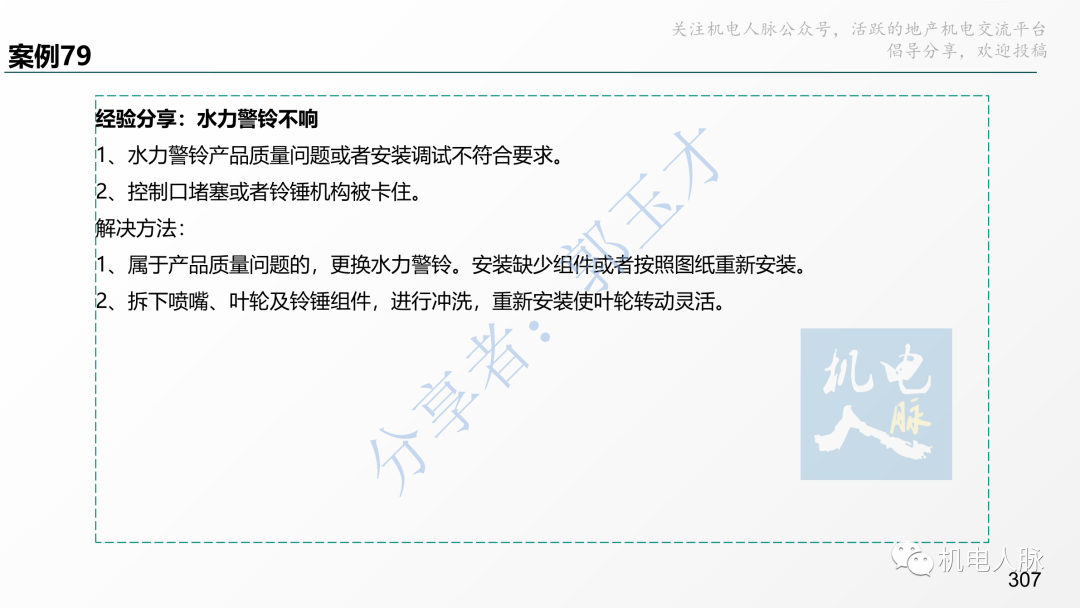

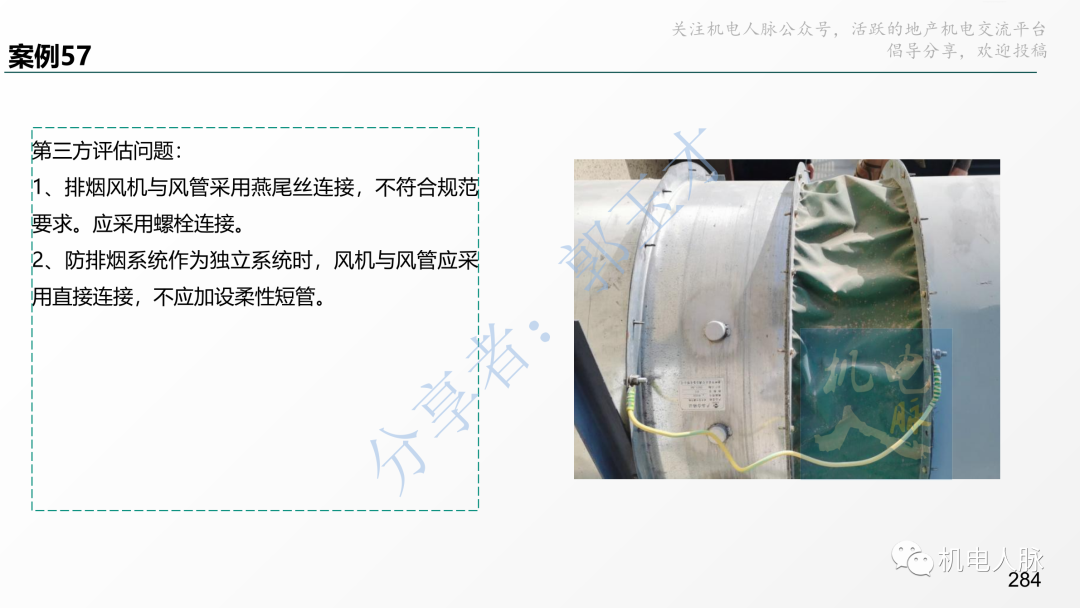

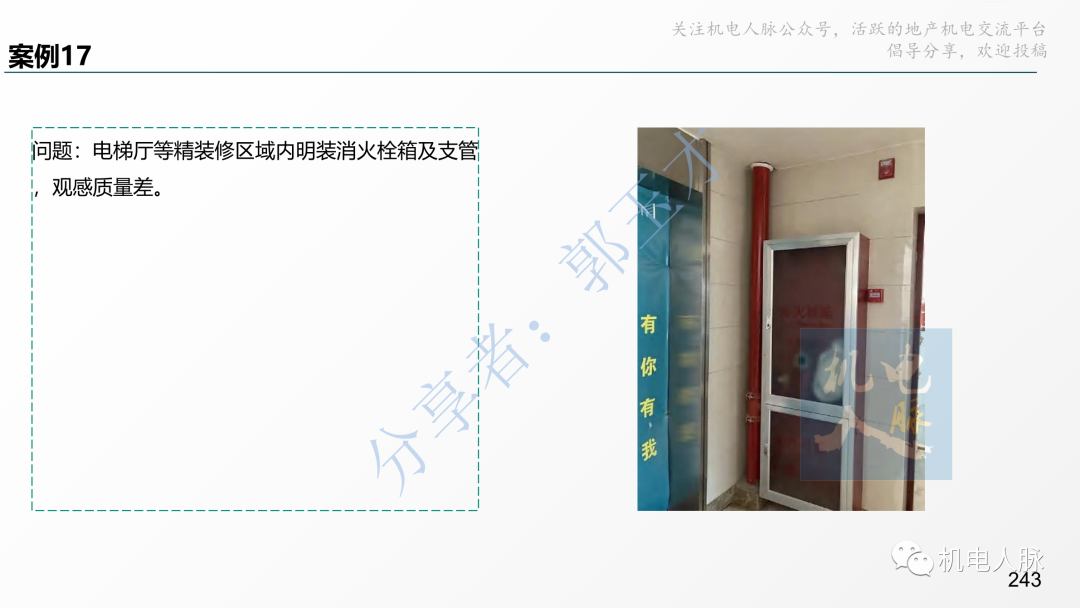

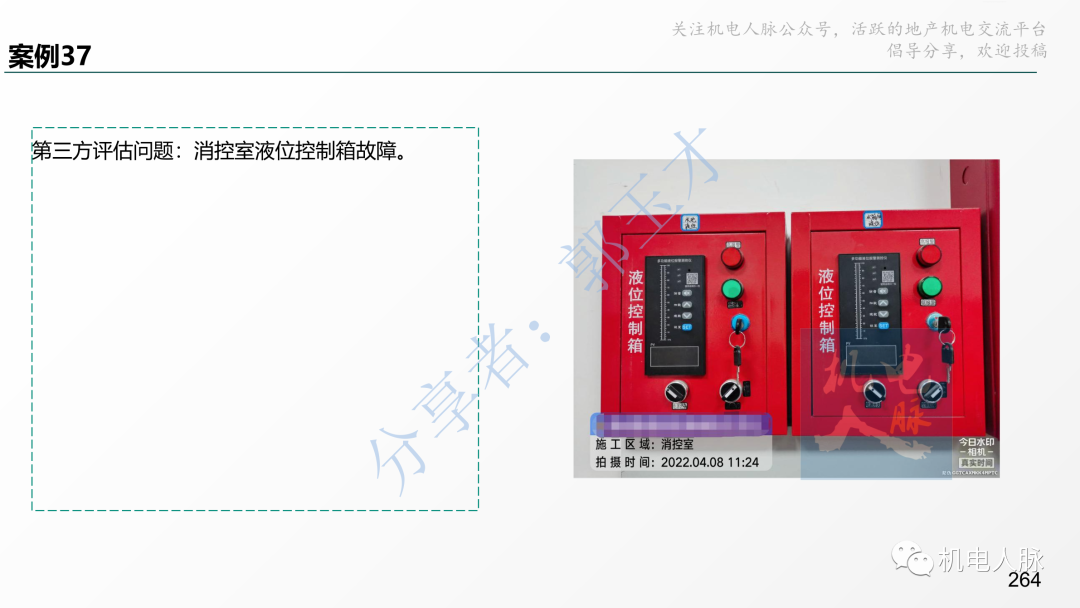

#13施工阶段案例分享

作者联系方式:

阅读41
分享
写评论...
推荐文章
